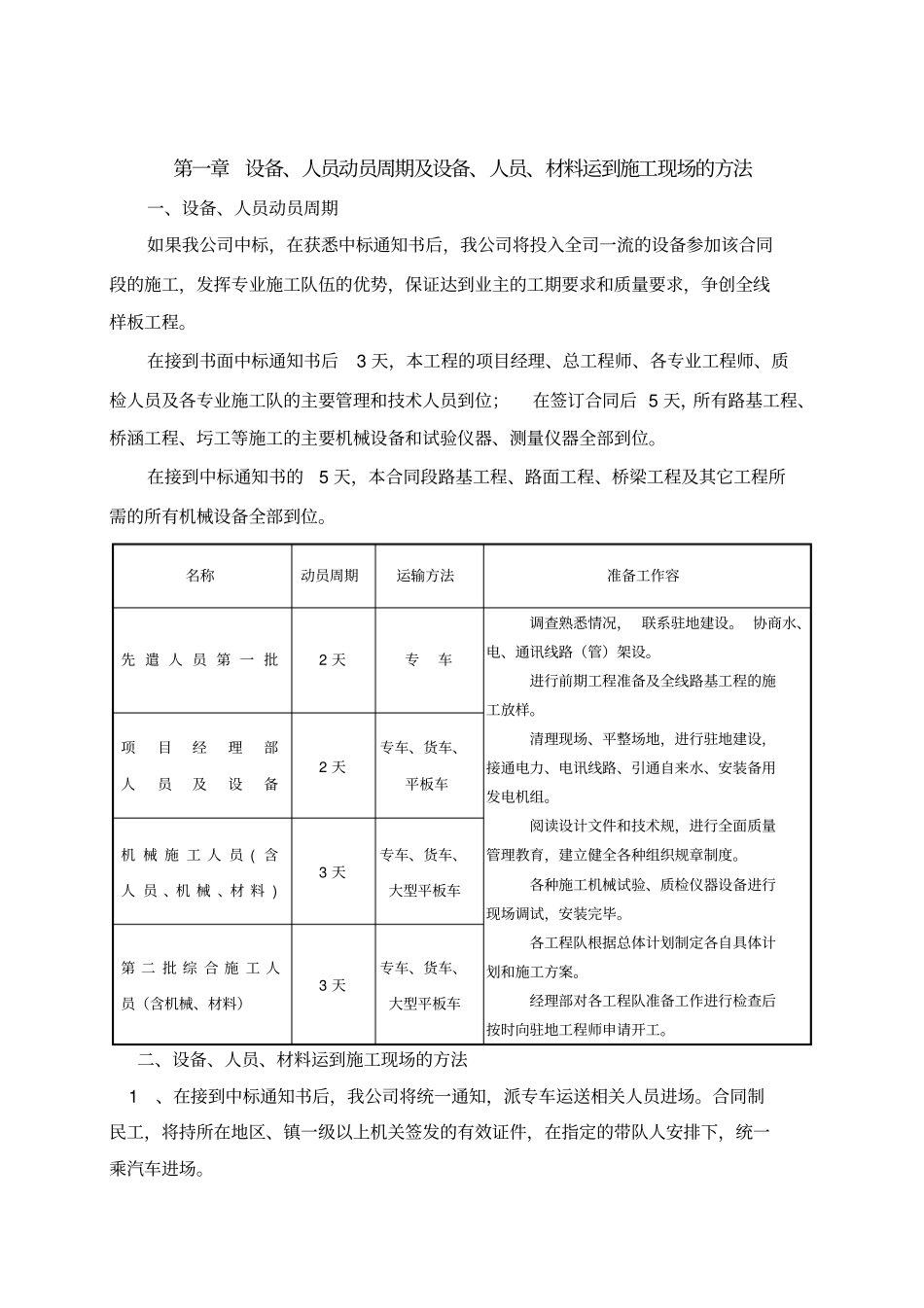

第一章 设备、人员动员周期及设备、人员、材料运到施工现场的方法一、设备、人员动员周期如果我公司中标,在获悉中标通知书后,我公司将投入全司一流的设备参加该合同段的施工,发挥专业施工队伍的优势,保证达到业主的工期要求和质量要求,争创全线样板工程
在接到书面中标通知书后3 天,本工程的项目经理、总工程师、各专业工程师、质检人员及各专业施工队的主要管理和技术人员到位;在签订合同后 5 天,所有路基工程、桥涵工程、圬工等施工的主要机械设备和试验仪器、测量仪器全部到位
在接到中标通知书的5 天,本合同段路基工程、路面工程、桥梁工程及其它工程所需的所有机械设备全部到位
名称动员周期运输方法准备工作容先 遣 人 员 第 一 批2 天专车调查熟悉情况, 联系驻地建设
协商水、电、通讯线路(管)架设
进行前期工程准备及全线路基工程的施工放样
清理现场、平整场地,进行驻地建设,接通电力、电讯线路、引通自来水、安装备用发电机组
阅读设计文件和技术规,进行全面质量管理教育,建立健全各种组织规章制度
各种施工机械试验、质检仪器设备进行现场调试,安装完毕
各工程队根据总体计划制定各自具体计划和施工方案
经理部对各工程队准备工作进行检查后按时向驻地工程师申请开工
项目经理部人员及设备2 天专车、货车、平板车机 械 施 工 人 员 ( 含人 员 、机 械 、材 料 ) 3 天专车、货车、大型平板车第 二 批 综 合 施 工 人员(含机械、材料)3 天专车、货车、大型平板车二、设备、人员、材料运到施工现场的方法 1、在接到中标通知书后,我公司将统一通知,派专车运送相关人员进场
合同制民工,将持所在地区、镇一级以上机关签发的有效证件,在指定的带队人安排下,统一乘汽车进场
2、设备运输以汽车运输为主,大型设备采用平板拖车运输到施工现场
进场的机械设备、检测仪器等及进场计划见下表:3、本合同工程所需的石子、砂子、
