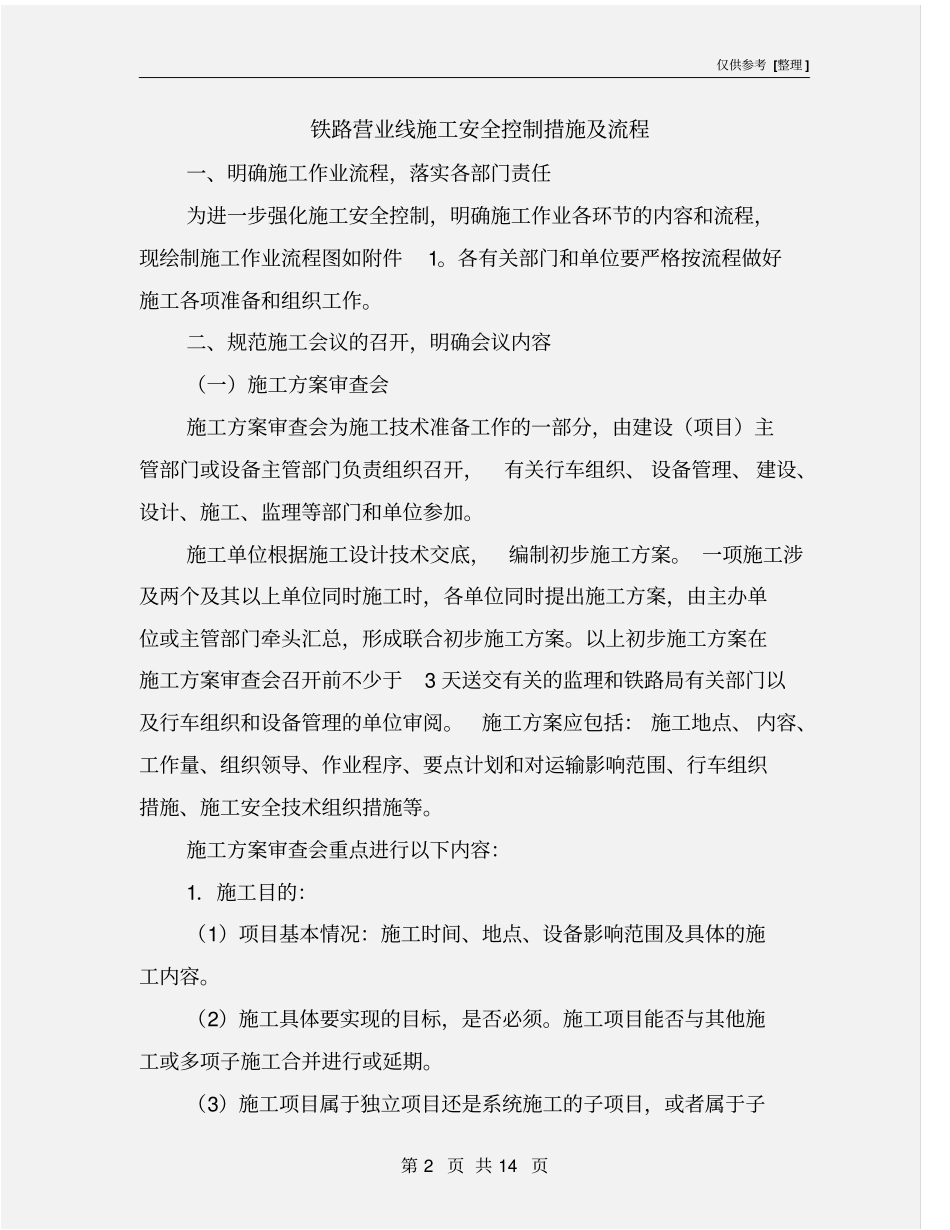

仅供参考 [整理 ] 第 1 页 共 14 页安全管理文书铁路营业线施工安全控制措施及流程日期: __________________单位: __________________仅供参考 [整理 ] 第 2 页 共 14 页铁路营业线施工安全控制措施及流程一、明确施工作业流程,落实各部门责任为进一步强化施工安全控制,明确施工作业各环节的内容和流程,现绘制施工作业流程图如附件1
各有关部门和单位要严格按流程做好施工各项准备和组织工作
二、规范施工会议的召开,明确会议内容(一)施工方案审查会施工方案审查会为施工技术准备工作的一部分,由建设(项目)主管部门或设备主管部门负责组织召开,有关行车组织、 设备管理、 建设、设计、施工、监理等部门和单位参加
施工单位根据施工设计技术交底,编制初步施工方案
一项施工涉及两个及其以上单位同时施工时,各单位同时提出施工方案,由主办单位或主管部门牵头汇总,形成联合初步施工方案
以上初步施工方案在施工方案审查会召开前不少于3 天送交有关的监理和铁路局有关部门以及行车组织和设备管理的单位审阅
施工方案应包括: 施工地点、 内容、工作量、组织领导、作业程序、要点计划和对运输影响范围、行车组织措施、施工安全技术组织措施等

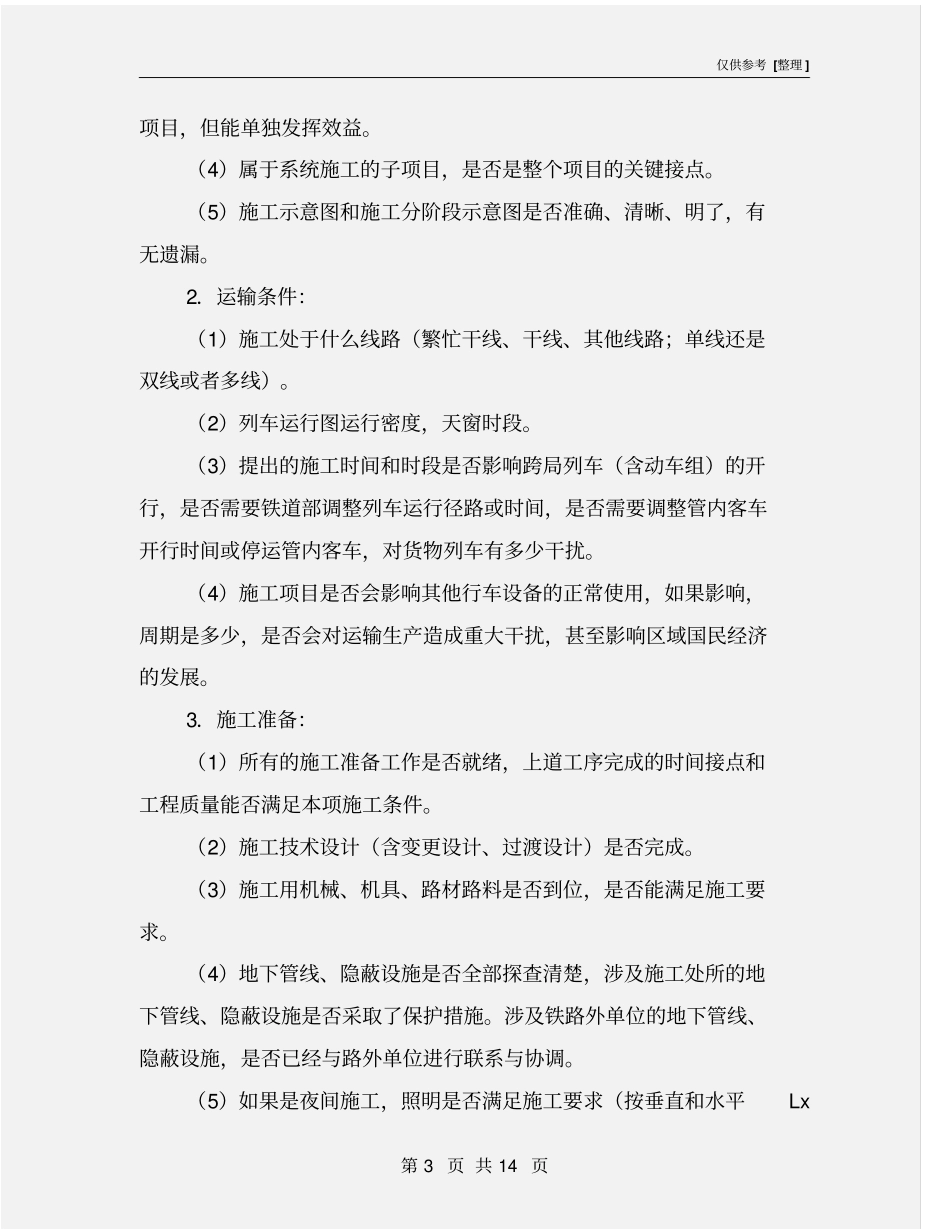

施工方案审查会重点进行以下内容:1.施工目的:(1)项目基本情况:施工时间、地点、设备影响范围及具体的施工内容
(2)施工具体要实现的目标,是否必须
施工项目能否与其他施工或多项子施工合并进行或延期
(3)施工项目属于独立项目还是系统施工的子项目,或者属于子仅供参考 [整理 ] 第 3 页 共 14 页项目,但能单独发挥效益
(4)属于系统施工的子项目,是否是整个项目的关键接点
(5)施工示意图和施工分阶段示意图是否准确、清晰、明了,有无遗漏
2.运输条件:(1)施工处于什么线路(繁忙干线、干线、其他线路;单线还是双线或者多线)
