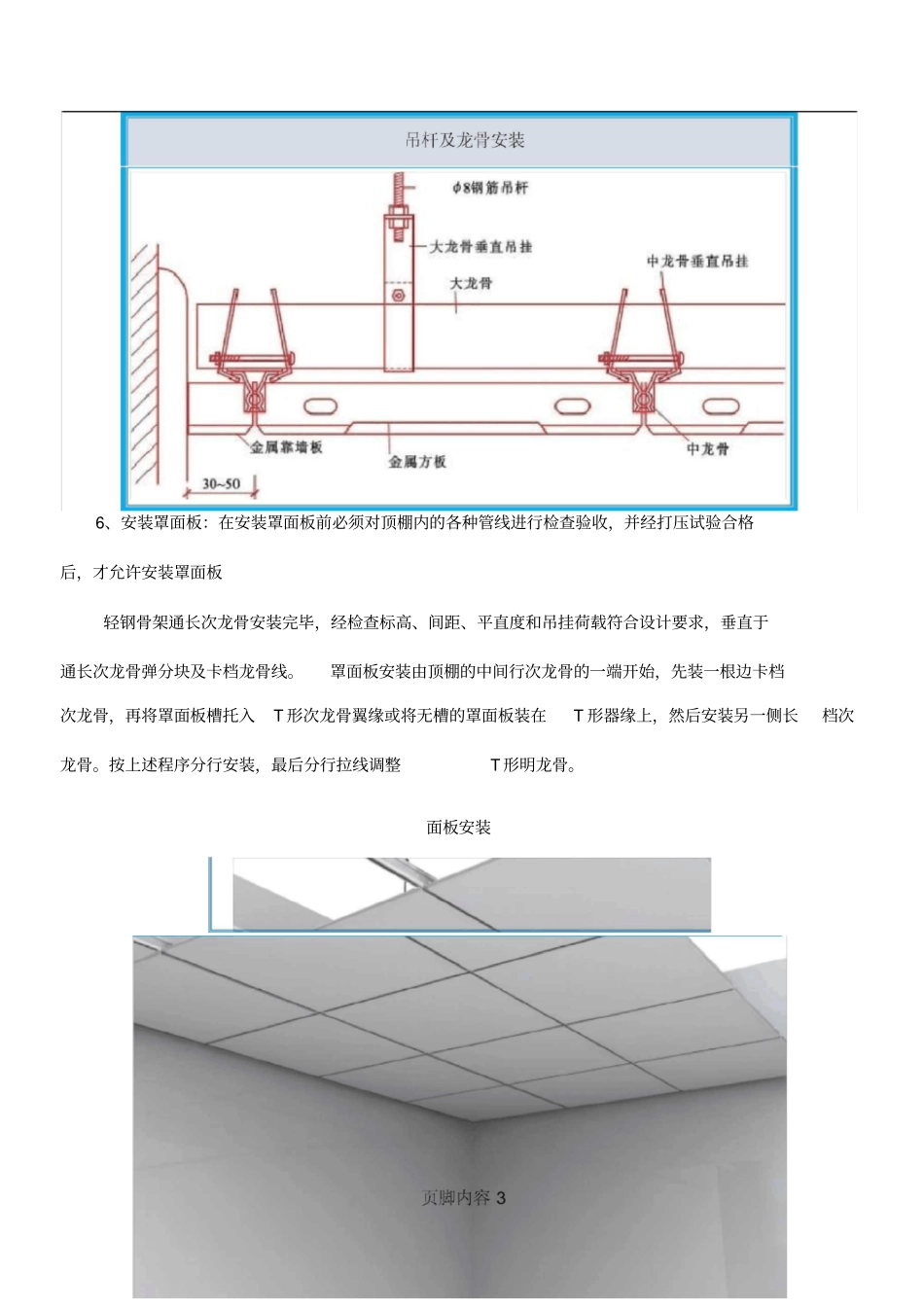

( 二) 铝合金方形板吊顶施工方案3
1 铝合金方板吊顶3
1 施工准备1、材料准备罩面板按设计要求选用,材料的品种、规格、质量应符合设计要求
2、主要机具:电锯、无齿锯、射钉枪、手锯、手刨子、钳子、螺丝刀、扳子、方尺、钢尺、钢水平等
3、作业条件:(1)结构施工时,应在现浇混凝土楼板中,按设计要求间距预埋
10 钢筋吊杆,间距三1200mm
(2)安装完顶棚内的各种管线及设备,确定好灯位、通风口及各种露明孔口位置
(3)顶棚罩面板安装前,应做完墙、地湿作业工程项目
(4)搭好顶棚施工操作手台架子
2 工艺流程:弹顶棚标高水平线一划龙骨分档线- 安装主龙骨吊杆一安装主龙骨一安装次龙骨一安装罩面板一刷防锈漆3
3 操作工艺1、弹顶棚标高水平线:根据楼层标高水平线,用尺竖向量至顶棚设计标高,沿墙、往四周弹顶棚标高水平线
2、划龙骨分档线:按设计要求的主、次龙骨间距布置,在已弹好的顶棚标高水平线上划龙骨分档线
3、安装主龙骨吊杆:弹好顶棚标高水平线及龙骨分档位置线后,确定吊杆下端头的标高,按主龙骨位置及吊挂间距,将吊杆无螺栓丝扣的一端与楼板预埋钢筋连接固定
4、安装主龙骨页脚内容 1(1) 配装吊杆螺母
(2) 在主龙骨上安装吊挂件
(3) 安装主龙骨:将组装好吊挂件的主龙骨,按分档线位置使吊挂件穿入相应的吊杯螺栓,拧好像母
(4) 主龙骨相接处装好连接件,拉线调整标高、起拱和平直
(5) 安装洞口附加主龙骨,按图集相应节点构造,设置连接卡固件
(6) 钉固边龙骨,采用射钉固定
设计无要求时,射钉间距为1000mm5、安装次龙骨(1) 按已弹好的次龙骨分档线,卡放次龙骨吊挂件
(2) 吊挂次龙骨:按设计规定的次龙骨间距,将次龙骨通过吊挂件吊挂在大龙骨上,设计无要求时,一般间距为500mm
(3) 当次龙骨长度需多根延续接长时,用次龙骨连接件,在吊挂
