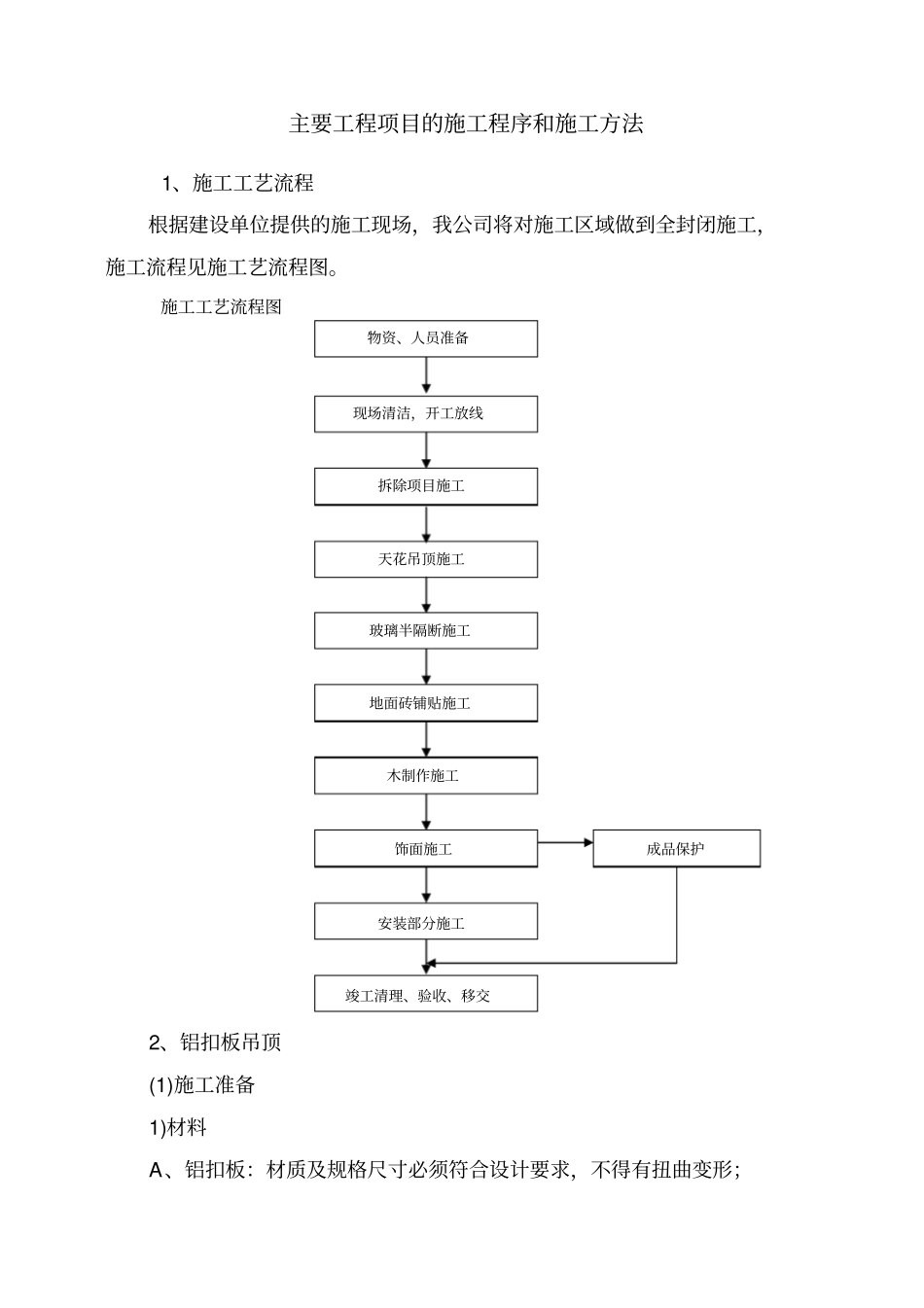

主要工程项目的施工程序和施工方法1、施工工艺流程根据建设单位提供的施工现场,我公司将对施工区域做到全封闭施工,施工流程见施工艺流程图

施工工艺流程图2、铝扣板吊顶(1)施工准备1)材料A、铝扣板:材质及规格尺寸必须符合设计要求,不得有扭曲变形;物资、人员准备现场清洁,开工放线竣工清理、验收、移交木制作施工成品保护玻璃半隔断施工天花吊顶施工拆除项目施工地面砖铺贴施工安装部分施工饰面施工B、铝扣板专用龙骨构架及配件:材质及规格尺寸必须符合设计要求,不得有扭曲变形;C、吊杆:直径 8mm 冷拉钢筋,镀锌或防锈处理
2)作业条件A、屋面或楼面的防水层完工,并验收合格;B、墙面抹灰作业完成;C、吊顶内各种管线及通风管道安装调试完;D、地面湿作业完成;E、楼面预埋及吊筋的数量、质量,经检查符合要求;F、搭设好安装吊顶的脚手架
(2)操作工艺1)吊顶标高线应根据房内 +100cm水平准线,弹到四周墙面或柱上;2)根据吊顶大样图,将龙骨及吊杆的位置弹到平顶上
吊杆主龙骨的间距必须符合装饰铝扣板的模数,纵、横的间距,一般以1
2m 为宜,灯光糟及检修口等位置应增加吊杆
3)根据墙上吊顶的安装水平标高线,用射钉将铝边龙骨钉固于墙体上,钉距以 30-40cm为宜
边龙骨应钉平直、牢固;4)当采用镀锌铅丝作为吊杆材料时,即称吊筋,在混凝土楼板上安装的具体方法:首先在吊筋位置线上,用射钉枪将铁连接件紧固在楼板内
亦可采用内膨胀螺栓固定在楼板底面
然后用直径6mm 或 8mm 作吊筋
将钢筋焊接在连接铁件上,下端弯钩后挂在主龙骨吊孔内

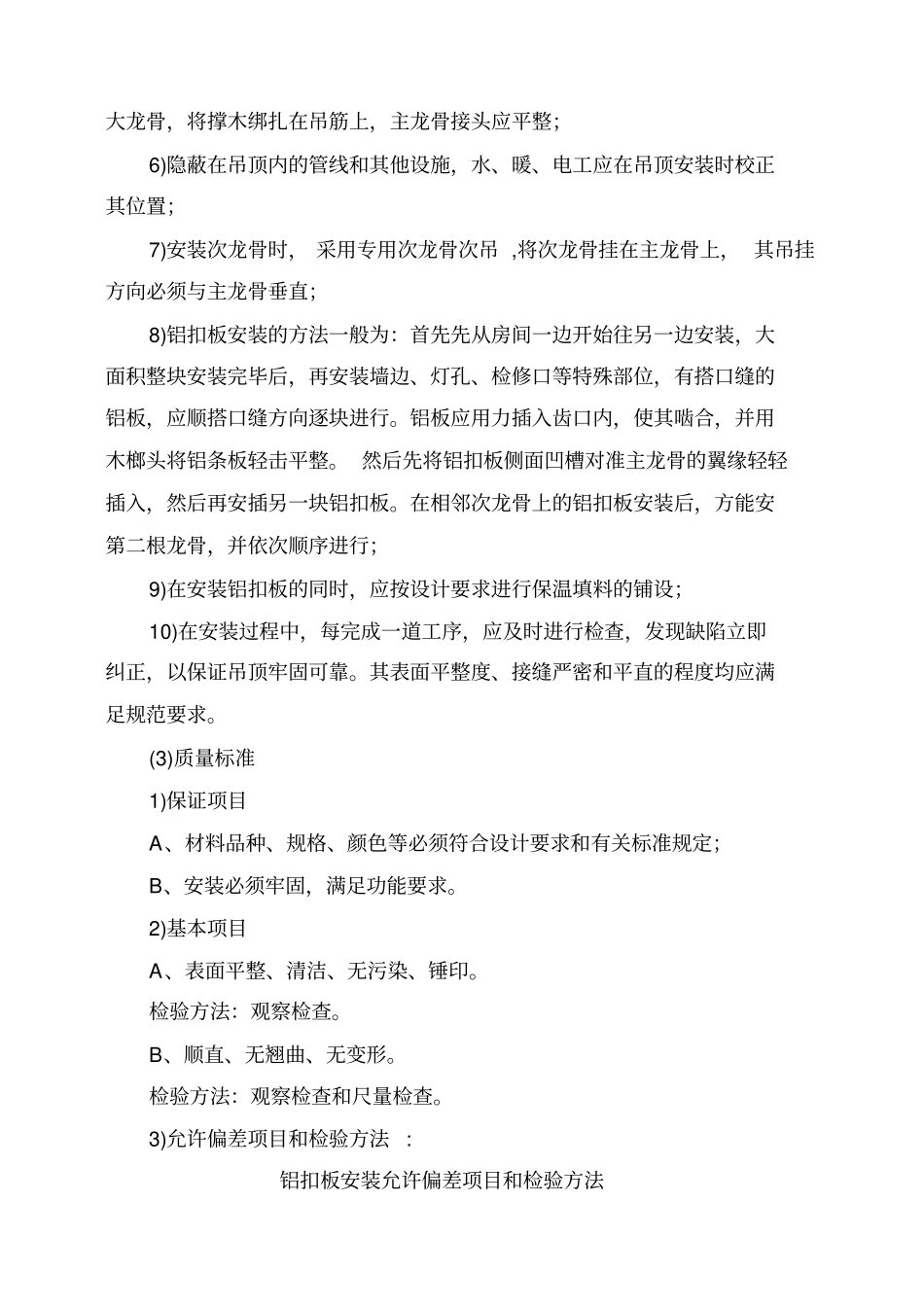

吊筋应垂直向下,用枋木作支撑绷紧
