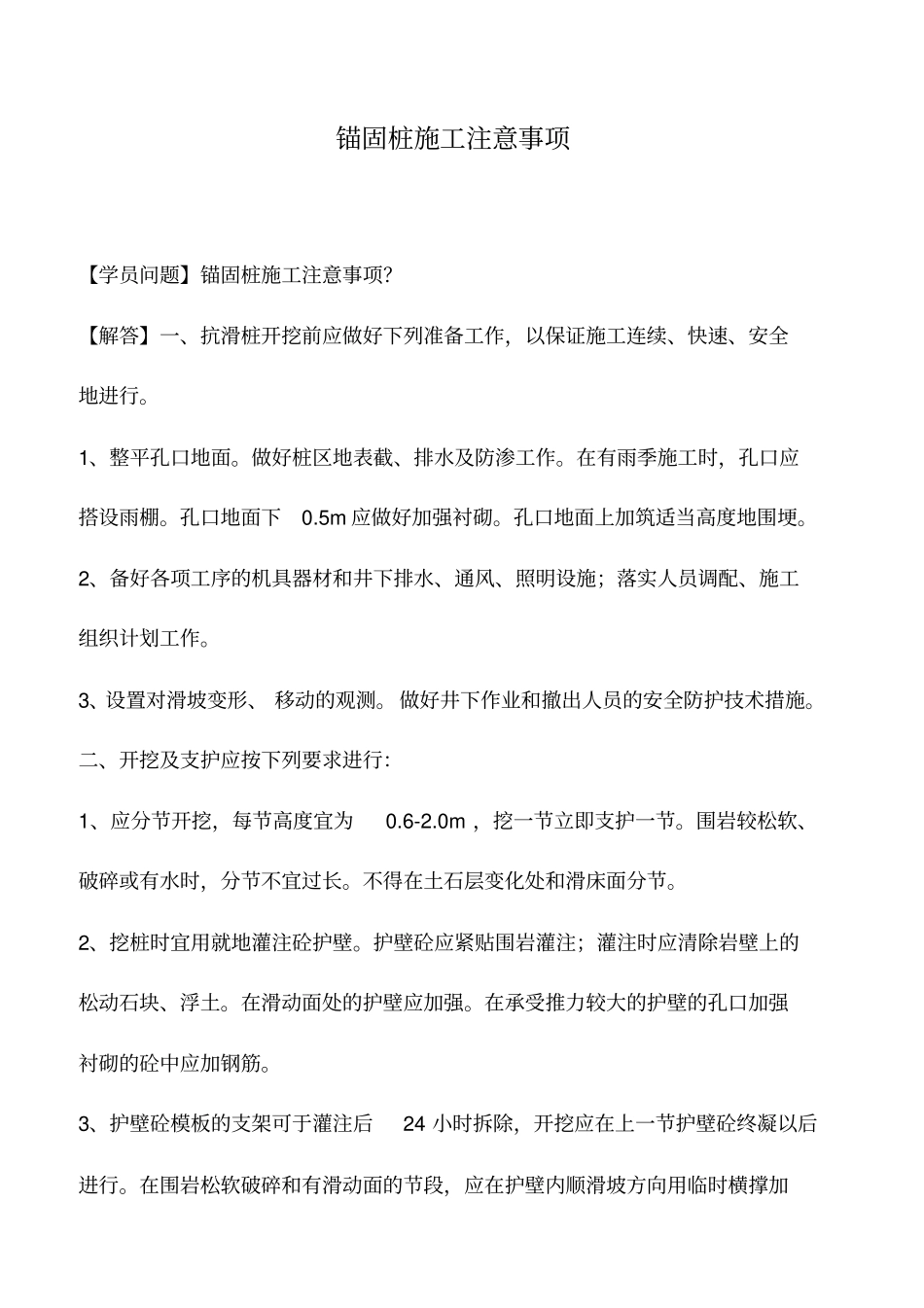

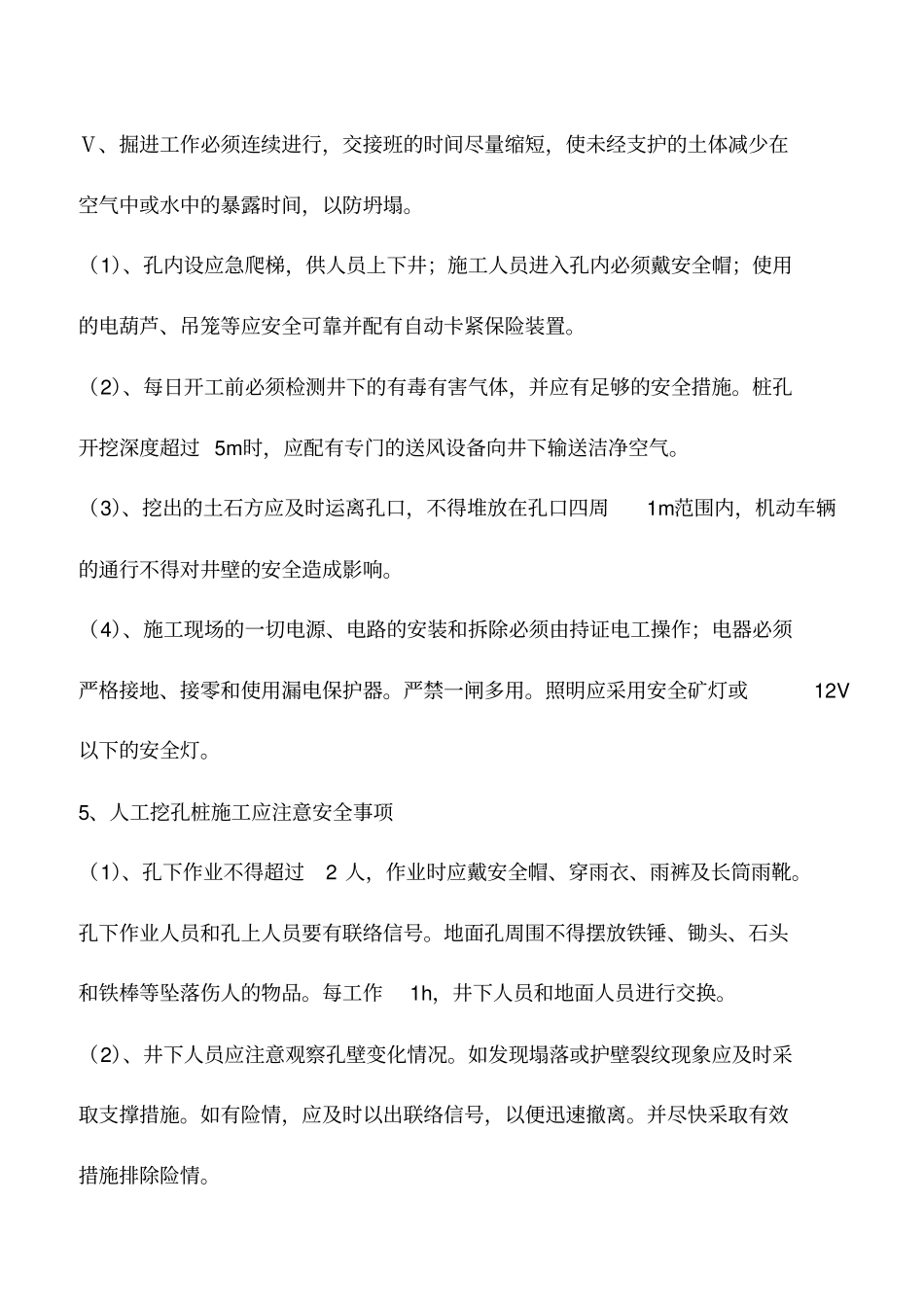

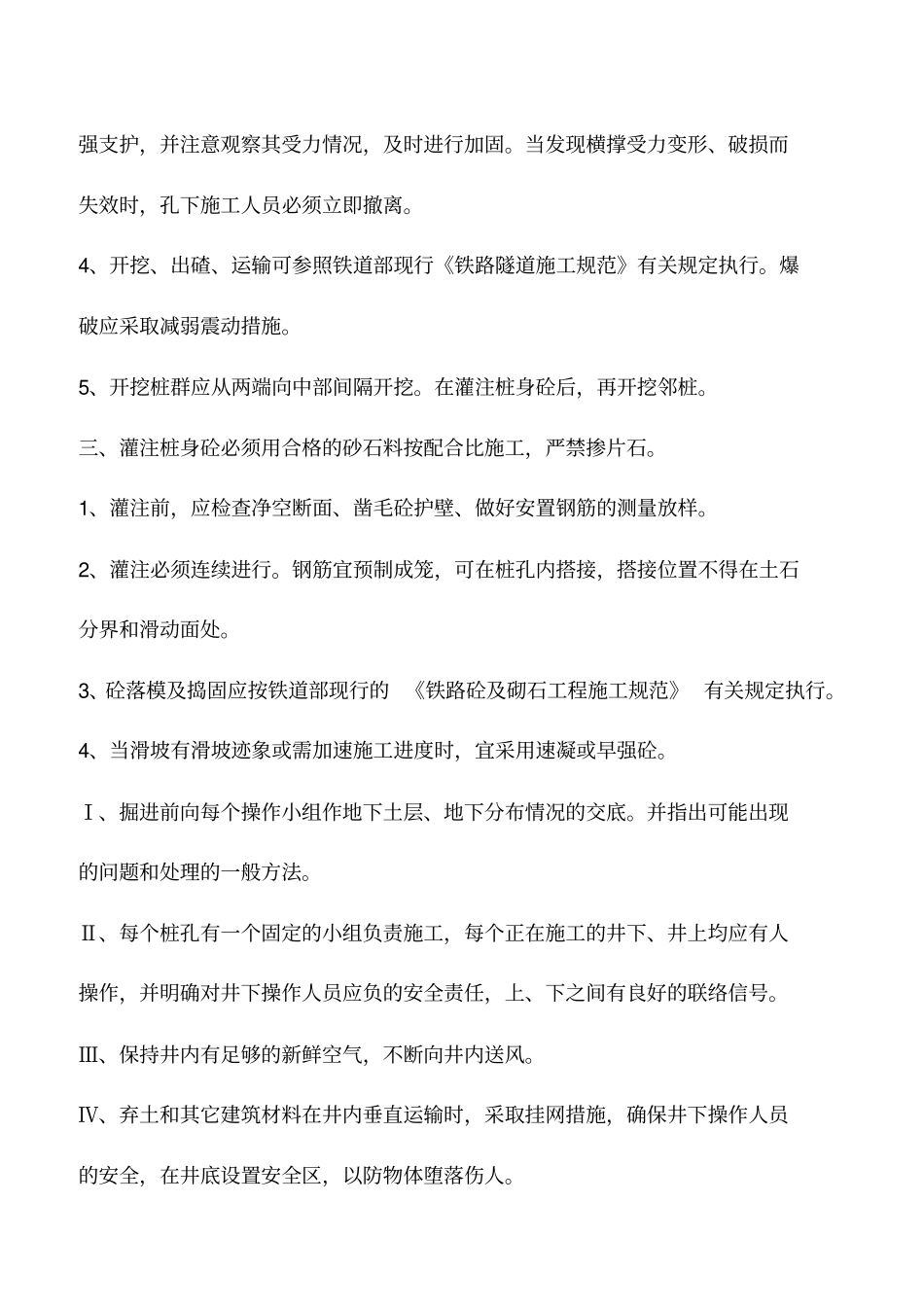

锚固桩施工注意事项【学员问题】锚固桩施工注意事项
【解答】一、抗滑桩开挖前应做好下列准备工作,以保证施工连续、快速、安全地进行
1、整平孔口地面
做好桩区地表截、排水及防渗工作
在有雨季施工时,孔口应搭设雨棚
孔口地面下0
5m 应做好加强衬砌
孔口地面上加筑适当高度地围埂
2、备好各项工序的机具器材和井下排水、通风、照明设施;落实人员调配、施工组织计划工作
3、设置对滑坡变形、 移动的观测
做好井下作业和撤出人员的安全防护技术措施
二、开挖及支护应按下列要求进行:1、应分节开挖,每节高度宜为0
0m ,挖一节立即支护一节
围岩较松软、破碎或有水时,分节不宜过长
不得在土石层变化处和滑床面分节
2、挖桩时宜用就地灌注砼护壁
护壁砼应紧贴围岩灌注;灌注时应清除岩壁上的松动石块、浮土
在滑动面处的护壁应加强
在承受推力较大的护壁的孔口加强衬砌的砼中应加钢筋
3、护壁砼模板的支架可于灌注后24 小时拆除,开挖应在上一节护壁砼终凝以后进行
在围岩松软破碎和有滑动面的节段,应在护壁内顺滑坡方向用临时横撑加强支护,并注意观察其受力情况,及时进行加固
当发现横撑受力变形、破损而失效时,孔下施工人员必须立即撤离
4、开挖、出碴、运输可参照铁道部现行《铁路隧道施工规范》有关规定执行
爆破应采取减弱震动措施
5、开挖桩群应从两端向中部间隔开挖
在灌注桩身砼后,再开挖邻桩
三、灌注桩身砼必须用合格的砂石料按配合比施工,严禁掺片石
1、灌注前,应检查净空断面、凿毛砼护壁、做好安置钢筋的测量放样
2、灌注必须连续进行
钢筋宜预制成笼,可在桩孔内搭接,搭接位置不得在土石分界和滑动面处
3、砼落模及捣固应按铁道部现行的 《铁路砼及砌石工程施工规范》 有关规定执行
4、当滑坡有滑坡迹象或需加速施工进度时,宜采用速凝或早强砼
Ⅰ、掘进前向每个操作小组作地下土层、地下分布情况的交底
并指出可能出现的问
