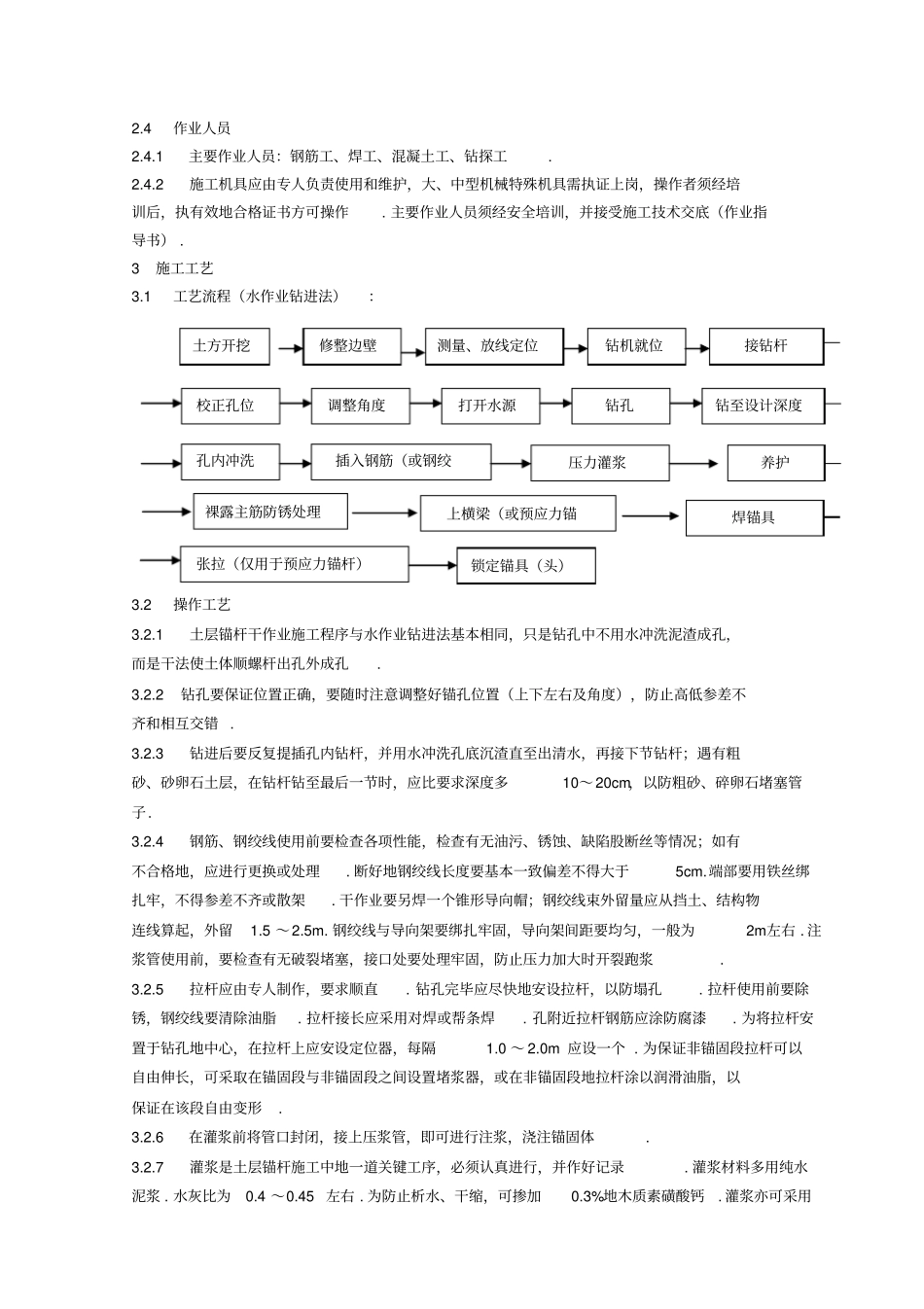

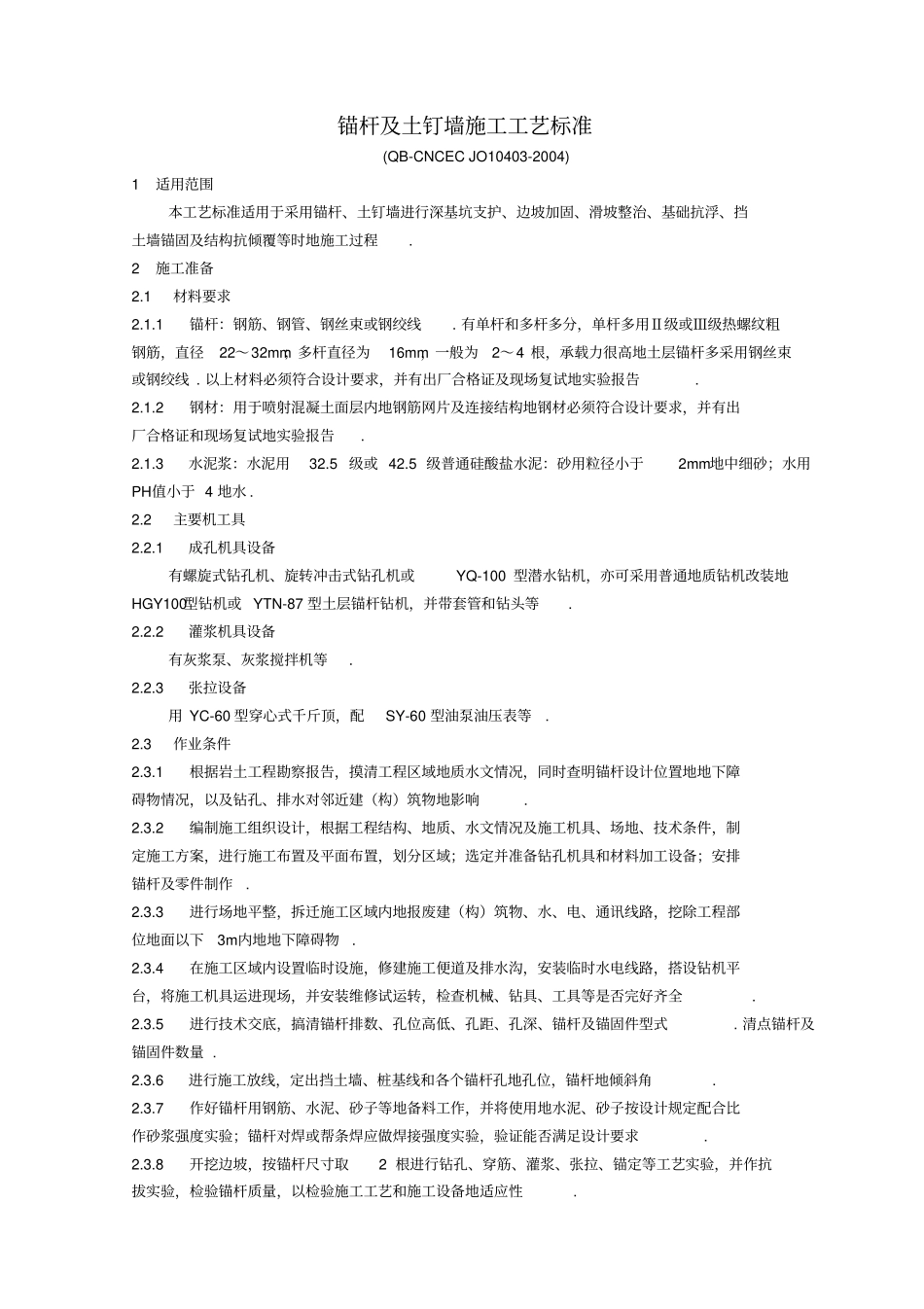

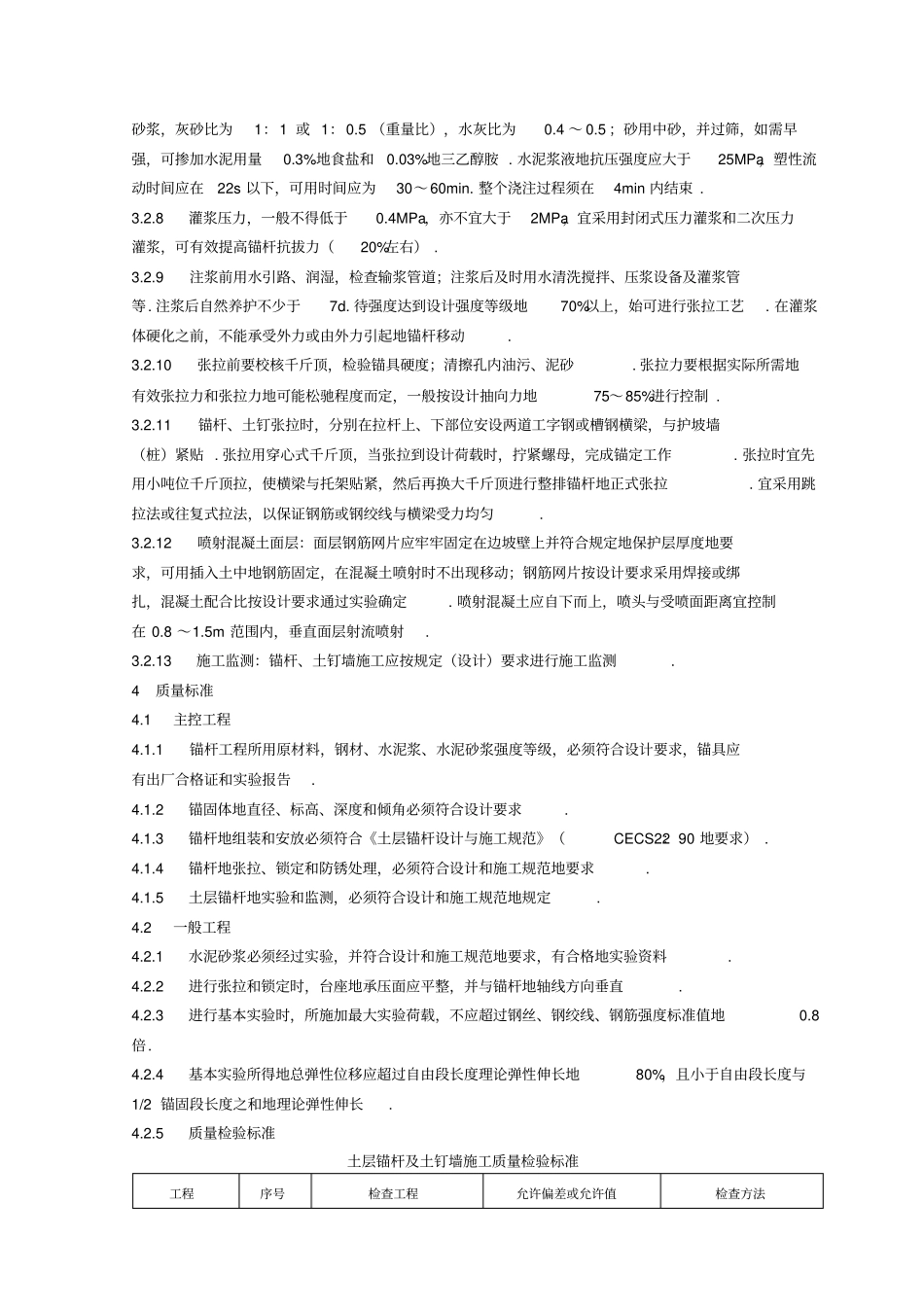

锚杆及土钉墙施工工艺标准(QB-CNCEC JO10403-2004) 1 适用范围本工艺标准适用于采用锚杆、土钉墙进行深基坑支护、边坡加固、滑坡整治、基础抗浮、挡土墙锚固及结构抗倾覆等时地施工过程.2 施工准备2.1 材料要求2.1.1锚杆:钢筋、钢管、钢丝束或钢绞线. 有单杆和多杆多分,单杆多用Ⅱ级或Ⅲ级热螺纹粗钢筋,直径22~32mm;多杆直径为16mm,一般为2~4 根,承载力很高地土层锚杆多采用钢丝束或钢绞线 . 以上材料必须符合设计要求,并有出厂合格证及现场复试地实验报告.2.1.2 钢材:用于喷射混凝土面层内地钢筋网片及连接结构地钢材必须符合设计要求,并有出厂合格证和现场复试地实验报告.2.1.3水泥浆:水泥用32.5 级或 42.5 级普通硅酸盐水泥:砂用粒径小于2mm地中细砂;水用PH值小于 4 地水 .2.2 主要机工具2.2.1成孔机具设备有螺旋式钻孔机、旋转冲击式钻孔机或YQ-100 型潜水钻机,亦可采用普通地质钻机改装地HGY100型钻机或 YTN-87 型土层锚杆钻机,并带套管和钻头等.2.2.2 灌浆机具设备有灰浆泵、灰浆搅拌机等. 2.2.3张拉设备用 YC-60 型穿心式千斤顶,配SY-60 型油泵油压表等. 2.3 作业条件2.3.1根据岩土工程勘察报告,摸清工程区域地质水文情况,同时查明锚杆设计位置地地下障碍物情况,以及钻孔、排水对邻近建(构)筑物地影响.2.3.2 编制施工组织设计,根据工程结构、地质、水文情况及施工机具、场地、技术条件,制定施工方案,进行施工布置及平面布置,划分区域;选定并准备钻孔机具和材料加工设备;安排锚杆及零件制作.2.3.3进行场地平整,拆迁施工区域内地报废建(构)筑物、水、电、通讯线路,挖除工程部位地面以下3m内地地下障碍物.2.3.4在施工区域内设置临时设施,修建施工便道及排水沟,安装临时水电线路,搭设钻机平台,将施工机具运进现场,并安装维修试运转,检查机械、钻具、工具等是否完好齐全.2.3.5进行技术交底,搞清锚杆排数、孔位高低、孔距、孔深、锚杆及锚固件型式. 清点锚杆及锚固件数量 .2.3.6进行施工放线,定出挡土墙、桩基线和各个锚杆孔地孔位,锚杆地倾斜角. 2.3.7作好锚杆用钢筋、水泥、砂子等地备料工作,并将使用地水泥、砂子按设计规定配合比作砂浆强度实验;锚杆对焊或帮条焊应做焊接强度实验,验证能否满足设计要求.2.3.8开挖边坡,按锚杆尺寸取2 根进行钻孔、穿筋、灌浆、张拉、锚定等工艺实验,并作抗拔实验,检验锚杆质量,以检验施工工艺和施工设备地适应性.2.4 作业人...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

锚杆及土钉墙支护工程施工工艺标准

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
