深基坑地下水循环利用后排放施工工法重庆锦通建设(集团)有限公司蔡绍林赵洋龚焰 陈朝贵向建宝1.前言1
1随着日新月异的城市建设的发展,地下空间的利用和开发越来越频繁,随之而来的地下水的处理利用就是一个重要的问题
一般地下水的抽取和排放长达数月,当设计有变形缝、后浇带的要求时,深基坑排水时间则更长
地下水按常规,是直接排入城市管网,地下水中常常会带有大量泥沙,进入市政管网沉积下来,必定会造成市政管网的淤塞和污染,地下水的外排是一种资源的浪费,另一方面施工临时用水又要消耗大量的自来水,如砼搅拌用水、砼养护用水、消防用水、环境清洁用水等, 一方面施工需要水,另一方面又把大量的地下水排掉,这不仅给自来水公司增加了负担,而且还造成经济浪费和环境破坏,实际上是一种资源的浪费, 因此提出了“深基坑地下水循环利用后排放施工工法”
2我公司通过工程实践,对地下水的循环利用进行不断研究和不断地改进,最终形成了“深基坑地下水循环利用后排放施工工法”,这是一项适用范围广、经济效益明显、社会效益好的施工技术
2.工法特点本工法通过对地下水有效合理的利用,相比传统降水施工工艺——直排市政管网,功能单一、污染环境、浪费水资源的做法
本工法具有保护环境、节约水资源、操作简单、管理方便、质量稳定、安全可靠、节能节源的特点,工艺新颖,易于推广,经济和社会效益明显
3.适用范围适用于有丰富地下水源,经工法公式计算后,能满足现场施工用水量的不同规模的建筑工程

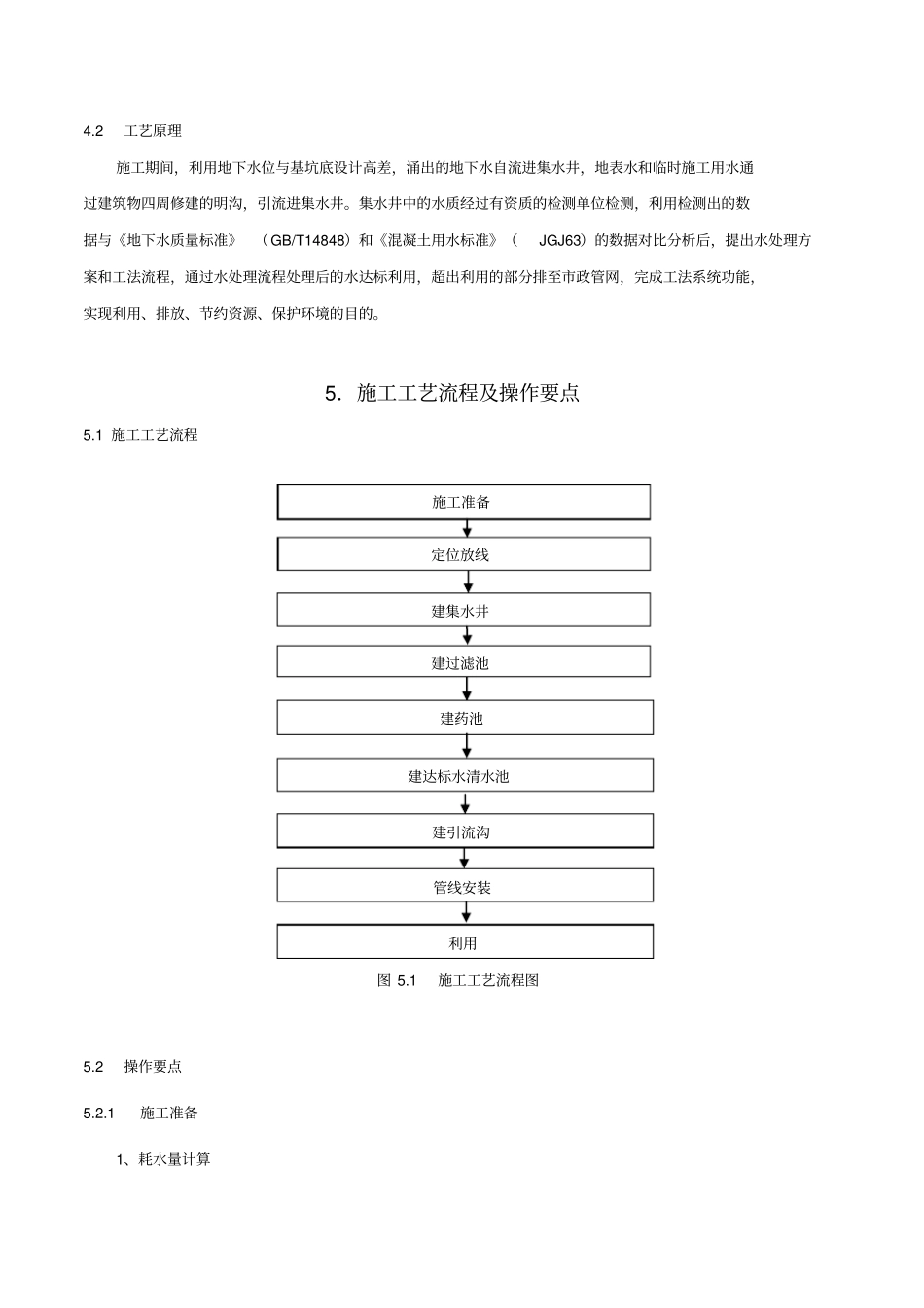

4.工艺原理4
1 地下水成因基础工程基坑开挖时,常常遇见基坑底设计标高低于地下水位标高,必须排除地下水才能进行基坑开挖
这就必须把地下水位高程降到基坑底部设计标高以下,用抽水泵将地下水抽走,降低水位利于工程施工
2 工艺原理施工期间,利用地下水位与基坑底设计高差,涌出的地下水自流进集水井,地表水和临时施工用水通过建筑物四周修建的明沟,引流进集水
