下载后可任意编辑1

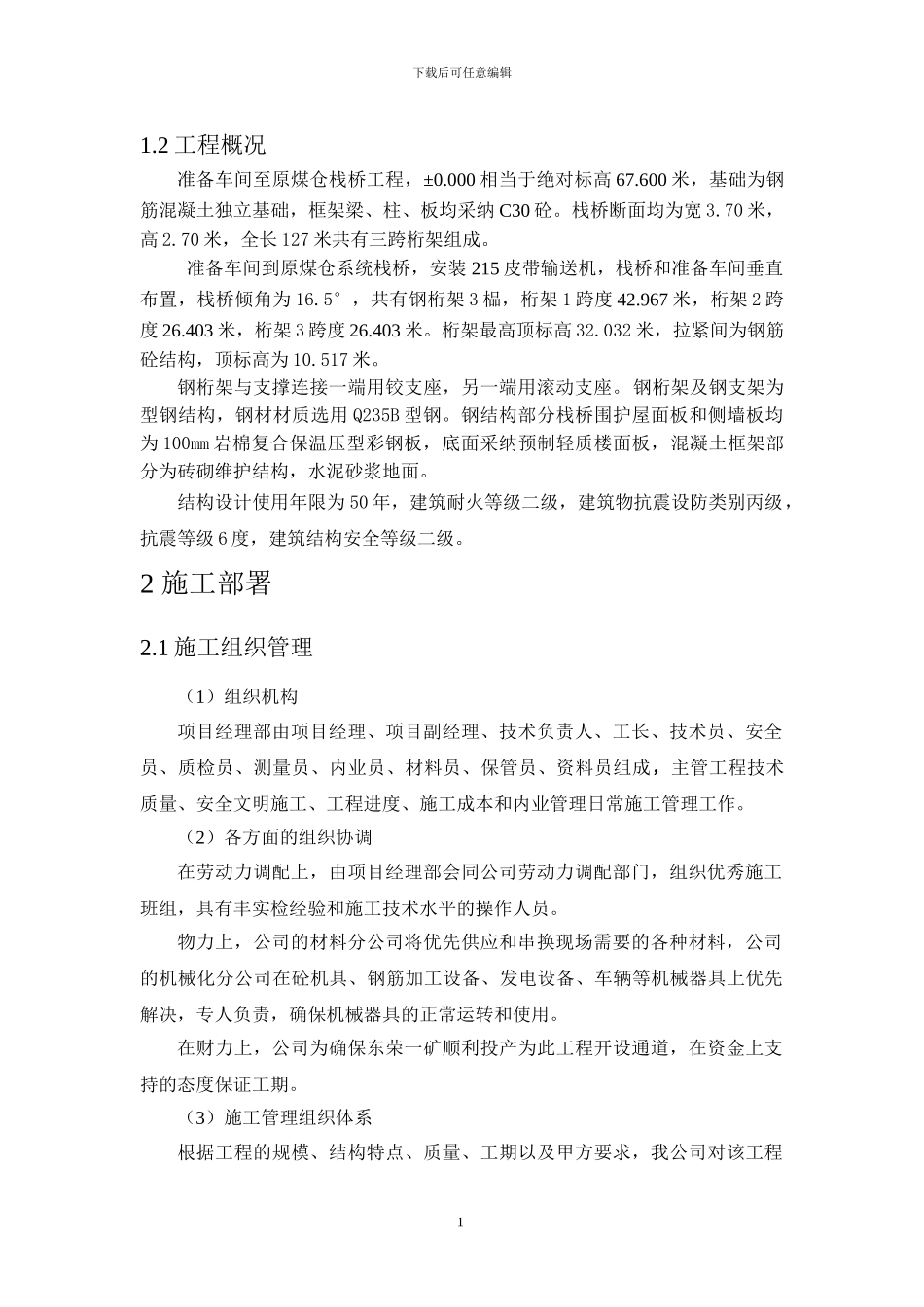

2 工程概况准备车间至原煤仓栈桥工程,±0
000 相当于绝对标高 67
600 米,基础为钢筋混凝土独立基础,框架梁、柱、板均采纳 C30 砼
栈桥断面均为宽 3
70 米,高 2
70 米,全长 127 米共有三跨桁架组成
准备车间到原煤仓系统栈桥,安装 215 皮带输送机,栈桥和准备车间垂直布置,栈桥倾角为 16
5°,共有钢桁架 3 榀,桁架 1 跨度 42
967 米,桁架 2 跨度 26
403 米,桁架 3 跨度 26
桁架最高顶标高 32
032 米,拉紧间为钢筋砼结构,顶标高为 10
钢桁架与支撑连接一端用铰支座,另一端用滚动支座
钢桁架及钢支架为型钢结构,钢材材质选用 Q235B 型钢
钢结构部分栈桥围护屋面板和侧墙板均为 100mm 岩棉复合保温压型彩钢板,底面采纳预制轻质楼面板,混凝土框架部分为砖砌维护结构,水泥砂浆地面
结构设计使用年限为 50 年,建筑耐火等级二级,建筑物抗震设防类别丙级,抗震等级 6 度,建筑结构安全等级二级
2 施工部署2
1 施工组织管理(1)组织机构项目经理部由项目经理、项目副经理、技术负责人、工长、技术员、安全员、质检员、测量员、内业员、材料员、保管员、资料员组成,主管工程技术质量、安全文明施工、工程进度、施工成本和内业管理日常施工管理工作
(2)各方面的组织协调在劳动力调配上,由项目经理部会同公司劳动力调配部门,组织优秀施工班组,具有丰实检经验和施工技术水平的操作人员
物力上,公司的材料分公司将优先供应和串换现场需要的各种材料,公司的机械化分公司在砼机具、钢筋加工设备、发电设备、车辆等机械器具上优先解决,专人负责,确保机械器具的正常运转和使用
在财力上,公司为确保东荣一矿顺利投产为此工程开设通道,在资金上支持的态度保证工期

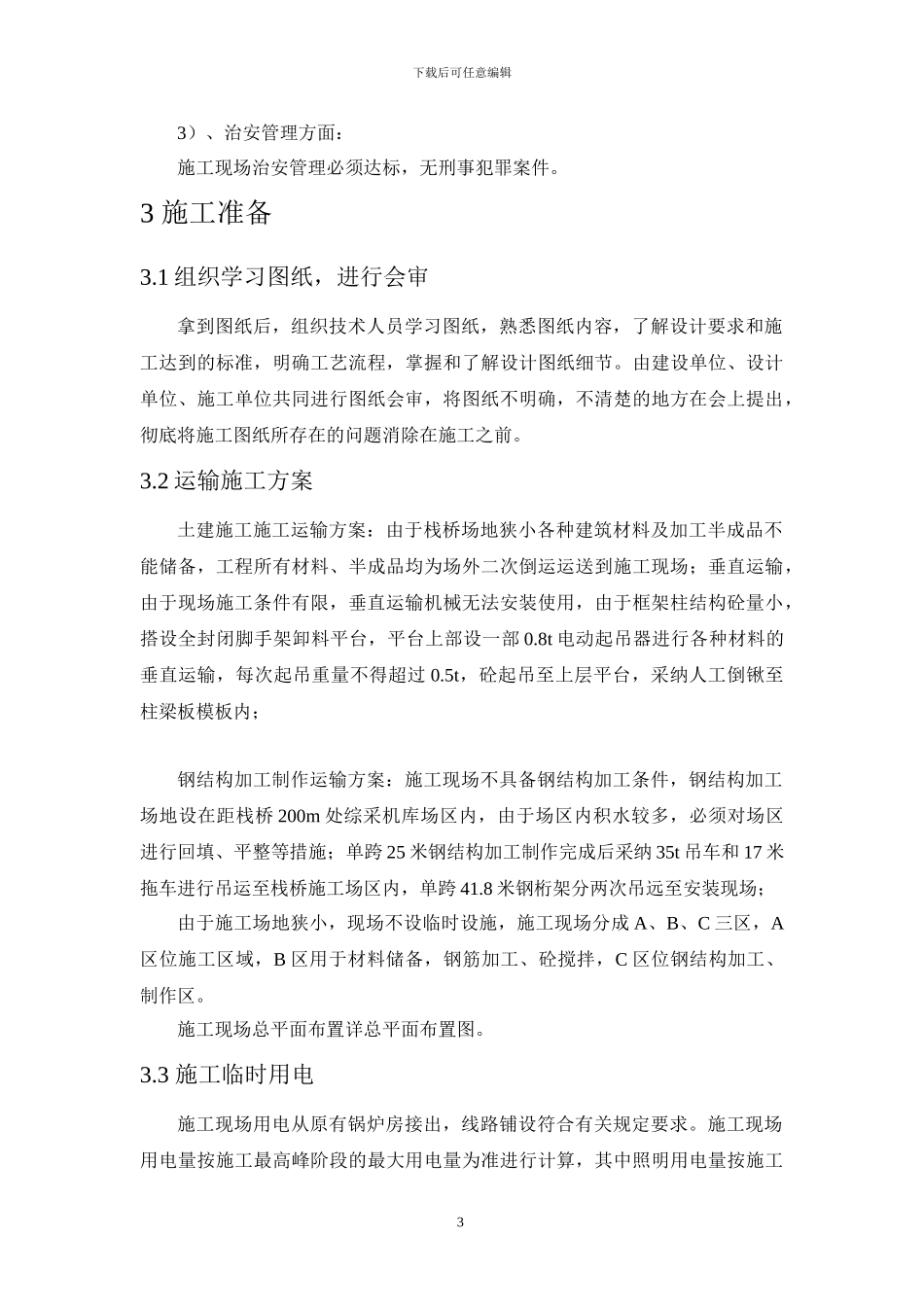

(3)施工管理组织体系根据工程的规模、结构特点、质量
