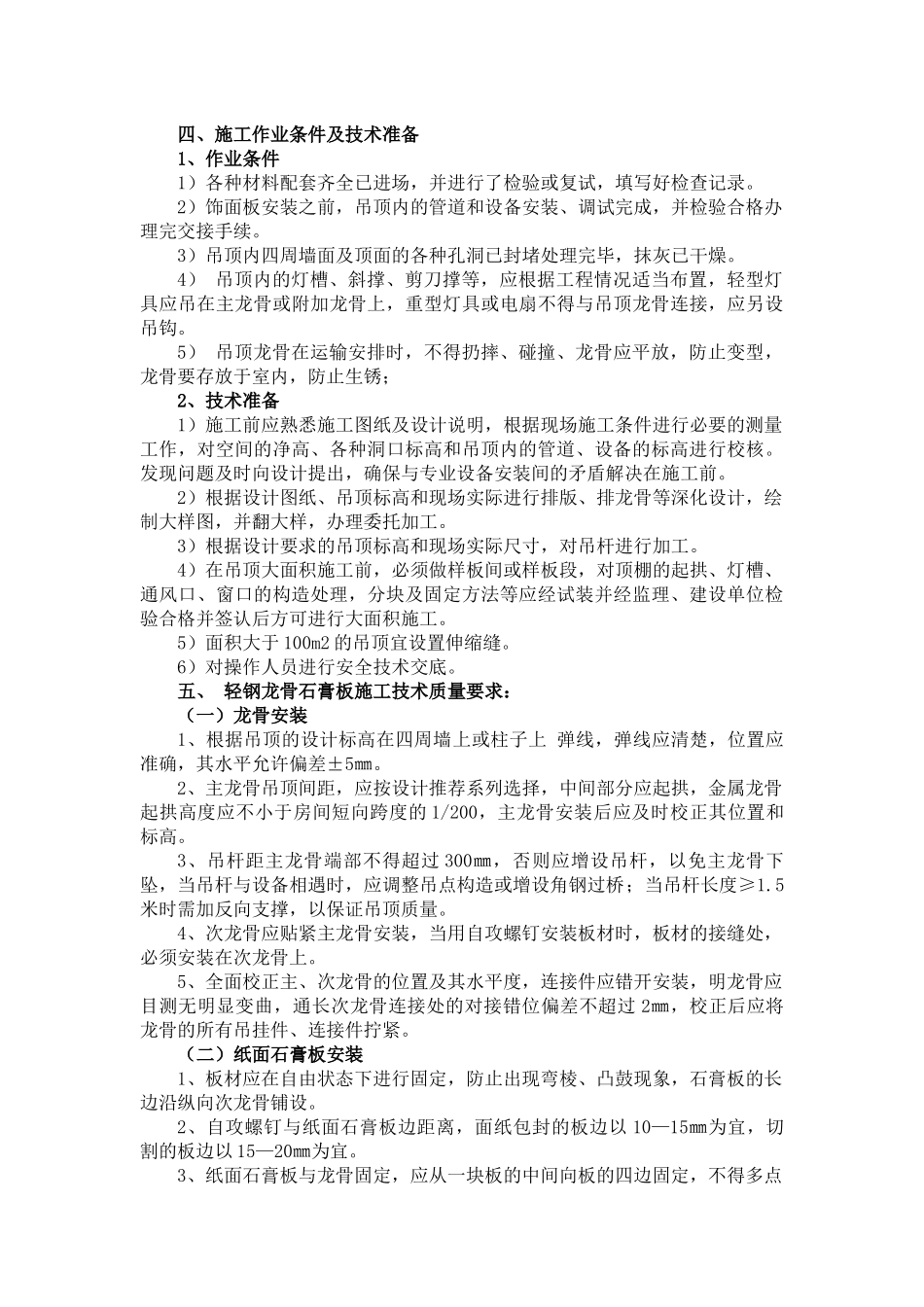

吊顶技术要求一、吊顶及内墙涂料施工部位及工程量:(一)轻钢龙骨石膏板吊顶施工部位:。(二)轻钢龙骨600*600*0.8冲孔铝板施工部位:。(三)内墙涂料施工部位:。(四)工程量:二、吊顶面层质量标准吊顶所用材料的品种、规格、颜色及基层构造,固定方法等符合设计要求。罩面板无气泡、起皮、脱胶变色、裂纹、腐朽、缺角和图案不完整等缺陷。表面平整、洁净、边缘整齐、图案吻合、无折裂、缺棱掉角和明显划痕,接缝均匀一致、无明显高差、无翘角、压条顺直、罩面板与墙面、窗帘盒、灯具等交接处严密。顶面按要求起拱。三、选材要求(一)轻钢龙骨石膏板吊顶:所有配件采用国标标准,吊杆¢8号,双向中距900-1200mm;主龙骨选用38主骨(厚度1.0mm),付骨选用50付骨(厚度0.48mm),9.5mm厚普通石膏板品牌建议用泰山、龙牌;当吊顶高度大于1.5米时(含1.5米),增加反向支撑材质要求为:40*40*3镀锌角铁梅花阵布置间距不得大于2米。(二)轻钢龙骨冲孔铝板材质要求:600*600冲孔铝板(圆孔),厚度0.8mm;样式以甲方指定样品为准,吊杆¢6号,主龙骨选用38主骨(厚度1.0mm),附件采用铝合金配套型龙骨,双向中距600。(三)以上做法吊顶做法包含窗帘盒制作。区域轻钢龙骨石膏板吊顶600*600冲孔铝板内墙涂料工程量工程量工程量一层二层三层小计四、施工作业条件及技术准备1、作业条件1)各种材料配套齐全已进场,并进行了检验或复试,填写好检查记录。2)饰面板安装之前,吊顶内的管道和设备安装、调试完成,并检验合格办理完交接手续。3)吊顶内四周墙面及顶面的各种孔洞已封堵处理完毕,抹灰已干燥。4)吊顶内的灯槽、斜撑、剪刀撑等,应根据工程情况适当布置,轻型灯具应吊在主龙骨或附加龙骨上,重型灯具或电扇不得与吊顶龙骨连接,应另设吊钩。5)吊顶龙骨在运输安排时,不得扔摔、碰撞、龙骨应平放,防止变型,龙骨要存放于室内,防止生锈;2、技术准备1)施工前应熟悉施工图纸及设计说明,根据现场施工条件进行必要的测量工作,对空间的净高、各种洞口标高和吊顶内的管道、设备的标高进行校核。发现问题及时向设计提出,确保与专业设备安装间的矛盾解决在施工前。2)根据设计图纸、吊顶标高和现场实际进行排版、排龙骨等深化设计,绘制大样图,并翻大样,办理委托加工。3)根据设计要求的吊顶标高和现场实际尺寸,对吊杆进行加工。4)在吊顶大面积施工前,必须做样板间或样板段,对顶棚的起拱、灯槽、通风口、窗口的构造处理,分块及固定方法等应经试装并经监理、建设单位检验合格并签认后方可进行大面积施工。5)面积大于100m2的吊顶宜设置伸缩缝。6)对操作人员进行安全技术交底。五、轻钢龙骨石膏板施工技术质量要求:(一)龙骨安装1、根据吊顶的设计标高在四周墙上或柱子上弹线,弹线应清楚,位置应准确,其水平允许偏差±5㎜。2、主龙骨吊顶间距,应按设计推荐系列选择,中间部分应起拱,金属龙骨起拱高度应不小于房间短向跨度的1/200,主龙骨安装后应及时校正其位置和标高。3、吊杆距主龙骨端部不得超过300㎜,否则应增设吊杆,以免主龙骨下坠,当吊杆与设备相遇时,应调整吊点构造或增设角钢过桥;当吊杆长度≥1.5米时需加反向支撑,以保证吊顶质量。4、次龙骨应贴紧主龙骨安装,当用自攻螺钉安装板材时,板材的接缝处,必须安装在次龙骨上。5、全面校正主、次龙骨的位置及其水平度,连接件应错开安装,明龙骨应目测无明显变曲,通长次龙骨连接处的对接错位偏差不超过2㎜,校正后应将龙骨的所有吊挂件、连接件拧紧。(二)纸面石膏板安装1、板材应在自由状态下进行固定,防止出现弯棱、凸鼓现象,石膏板的长边沿纵向次龙骨铺设。2、自攻螺钉与纸面石膏板边距离,面纸包封的板边以10—15㎜为宜,切割的板边以15—20㎜为宜。3、纸面石膏板与龙骨固定,应从一块板的中间向板的四边固定,不得多点同时作业。4、螺钉头宜略埋入并不使纸面破损,钉眼应作除锈处理,并用石膏腻子抹平。(三)轻钢龙骨石膏板质量标准1、主控项目1)吊顶标高、尺寸、起拱和造型应符合设计要求。2)饰面材料的材质、品种、式样、规格应符合设计要求。3)吊杆、龙骨和石膏板安装必须牢固。4...
