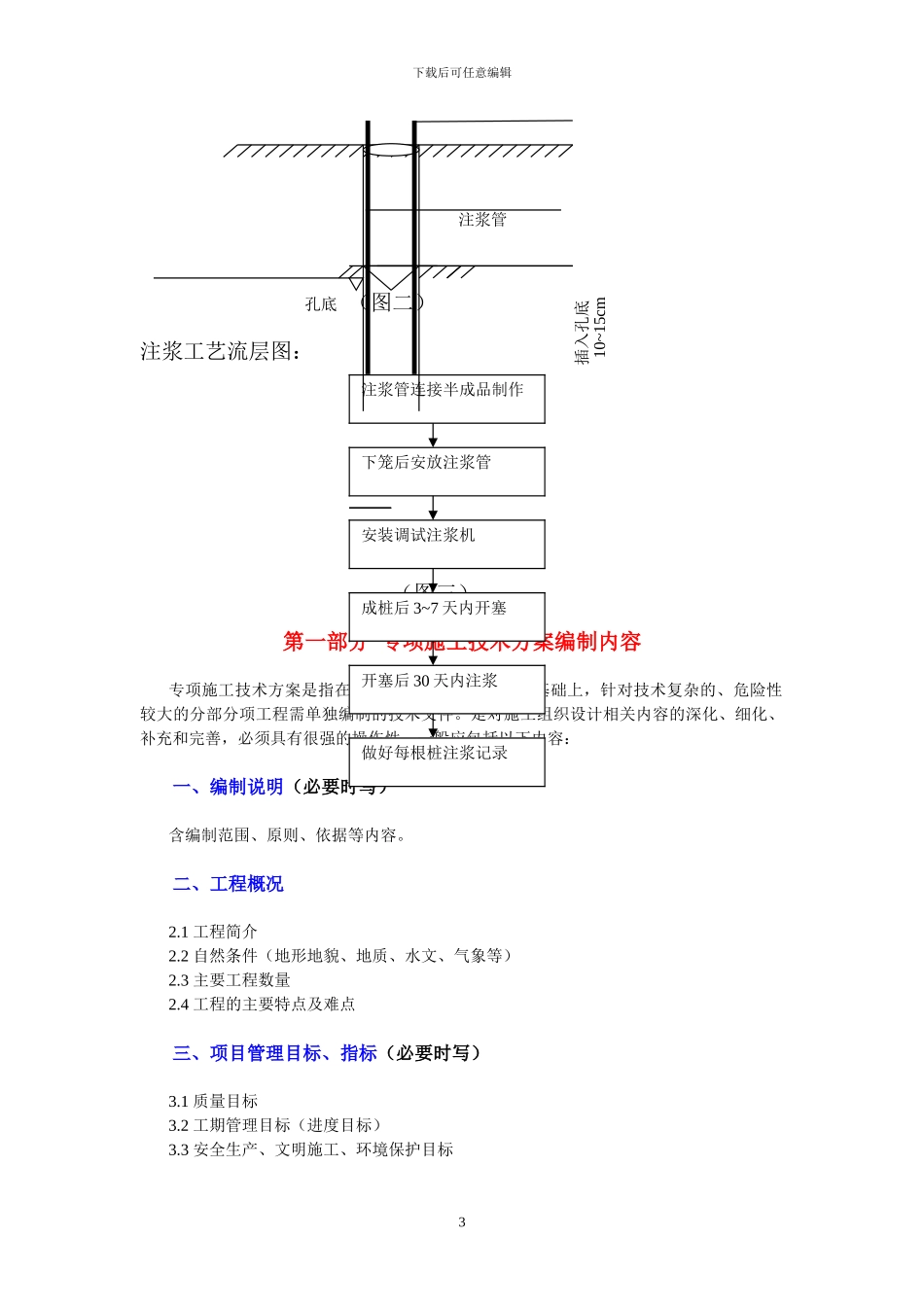

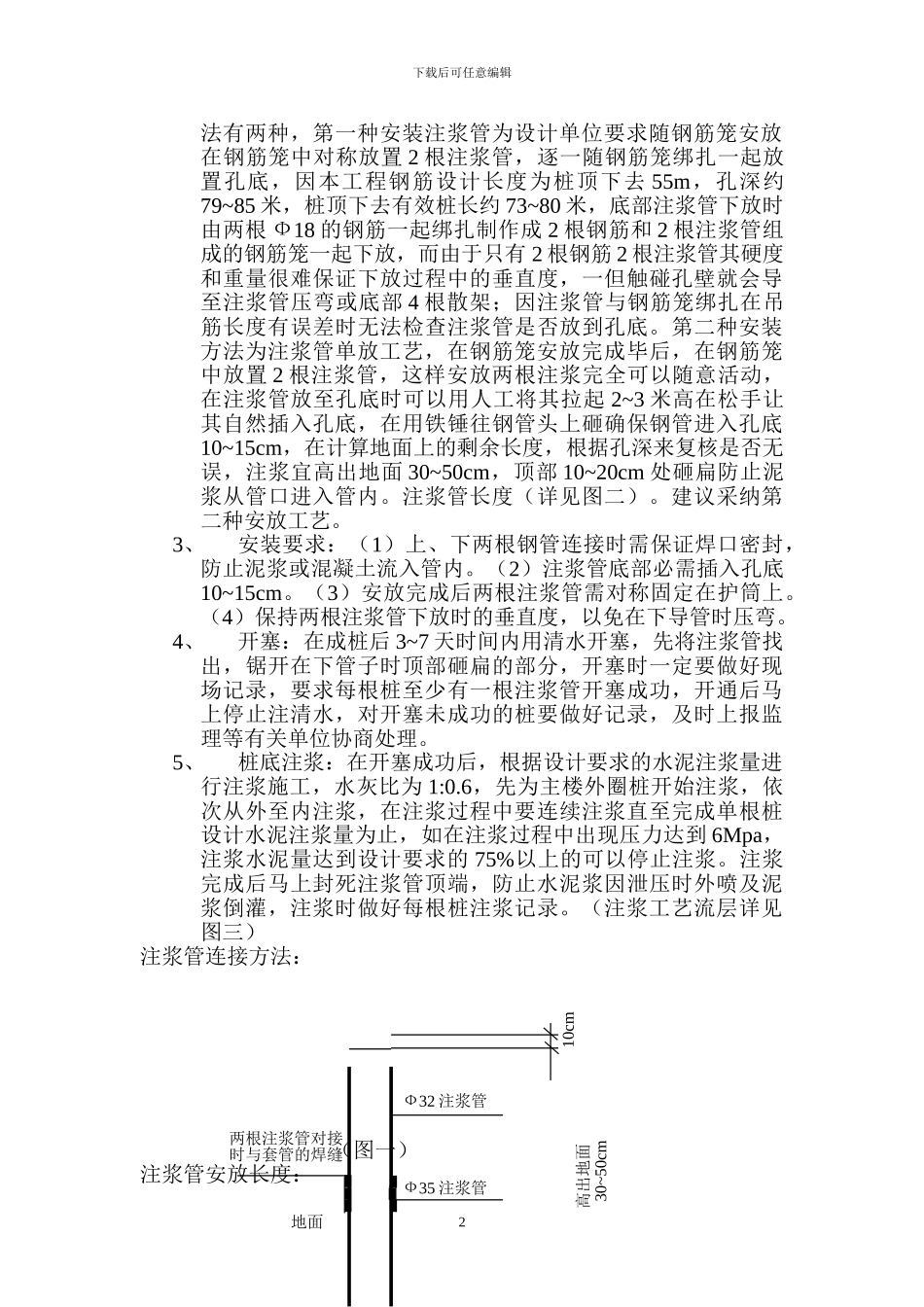

下载后可任意编辑桩底压密注浆施工方案一、工程概况工程名称:西溪山庄御景园桩基工程设计单位:太原理工大学建筑设计讨论院工程工期:90 个日历天本工程位于温岭市九龙大道南侧、城西大道西侧,根据建设单位提供的图纸所得似建建筑物 6 幢高层 27 幢别墅,本工程共布置 1294 枚桩,施工桩长约 50~76 米,桩底以进入-3 层中风化凝灰岩一倍桩径为桩端持力层,设计单位竖向承载力 Ф800 桩为5450KN、Ф1000 桩为 10500、7500KN。根据桩端承载力情况而定,设计单位决定 5#楼 2 根、六#楼 52 根工程桩采纳桩底压力注浆法加强桩端承载力。二、设计要求1、注浆管随钢筋笼一起下放,注浆管与钢筋笼绑扎或焊接固定,对称设置 2 根;2、水灰比为 1:0.6,注浆压力为 8Mpa,注浆流量不宜超过75L/min;3、单根注浆量待定,具体参数待试注浆后再定;4、后注浆作业宜在成桩 2 天后进行,不宜迟于成桩 30 天后;注浆作业与作业点的距离不小于 10M5、桩端注浆应对同一根桩的 2 根注浆管依次施工等量注浆,注浆顺序宜先外圈后内圈;6、当注浆数量达到设计值或达到设计值的 75%,且注浆桩压力超过设计值时可终止注浆;7、承载力检验应在注浆完成 20 天后进行;三、材料选用注浆管采纳 Ф32,壁厚 2.3mm 的钢管,水泥标号为 32.5R 的散装水泥。四、机械选用采纳一台 YZJ100 型号的注浆机,3.5KW 的泥浆泵一台放于水泥搅拌桶内搅拌水泥浆。五、施工工法1、注浆管的制作与连接:在工程钻机开钻前先将所需的Ф32,壁厚 2.3mm 的钢管进场,将要放入孔底的两根钢管末端砸扁,在末端 15cm 的距离间钻出 6~8 个直径为 8mm 的梅花状小孔。作为出浆孔,在每个小孔内放置一枚大头钉,用防水胶布把钢管末端全部密封,防止泥浆及混凝土进入管内,堵死出浆孔。每根钢筋长度为 6 米,上下两根钢管由 Ф35 长度为 10cm 的钢套管用电焊连接(详见图一)。2、注浆管下放工艺与工艺选用:根据我方施工经验,安装方1下载后可任意编辑法有两种,第一种安装注浆管为设计单位要求随钢筋笼安放在钢筋笼中对称放置 2 根注浆管,逐一随钢筋笼绑扎一起放置孔底,因本工程钢筋设计长度为桩顶下去 55m,孔深约79~85 米,桩顶下去有效桩长约 73~80 米,底部注浆管下放时由两根 Ф18 的钢筋一起绑扎制作成 2 根钢筋和 2 根注浆管组成的钢筋笼一起下放,而由于只有 2 根钢筋 2 根注浆管其硬度和重量很难保证下放过程中的垂直度...
