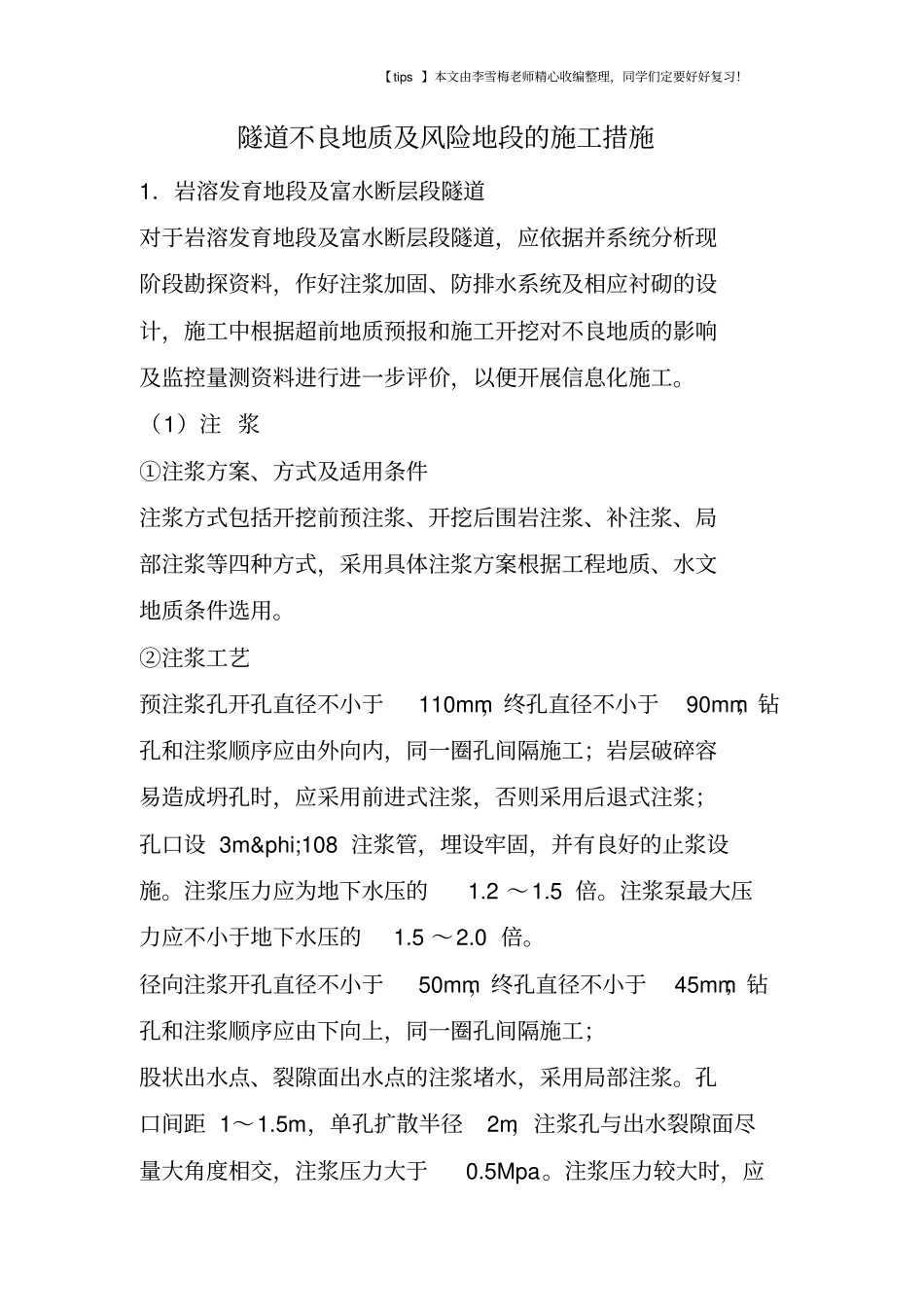

隧道不良地质及风险地段的施工措施1.岩溶发育地段及富水断层段隧道对于岩溶发育地段及富水断层段隧道,应依据并系统分析现阶段勘探资料,作好注浆加固、防排水系统及相应衬砌的设计,施工中根据超前地质预报和施工开挖对不良地质的影响及监控量测资料进行进一步评价,以便开展信息化施工
(1)注 浆①注浆方案、方式及适用条件注浆方式包括开挖前预注浆、开挖后围岩注浆、补注浆、局部注浆等四种方式,采用具体注浆方案根据工程地质、水文地质条件选用
②注浆工艺预注浆孔开孔直径不小于110mm,终孔直径不小于90mm;钻孔和注浆顺序应由外向内,同一圈孔间隔施工;岩层破碎容易造成坍孔时,应采用前进式注浆,否则采用后退式注浆;孔口设 3mφ108 注浆管,埋设牢固,并有良好的止浆设施
注浆压力应为地下水压的1
注浆泵最大压力应不小于地下水压的1
径向注浆开孔直径不小于50mm,终孔直径不小于45mm;钻孔和注浆顺序应由下向上,同一圈孔间隔施工;股状出水点、裂隙面出水点的注浆堵水,采用局部注浆
孔口间距 1~1
5m,单孔扩散半径2m,注浆孔与出水裂隙面尽量大角度相交,注浆压力大于0
注浆压力较大时,应【 tips 】本文由李雪梅老师精心收编整理,同学们定要好好复习
先钻引水孔泄压,再对裂隙注浆,最后用膨胀快硬水泥对引水孔进行封堵处理

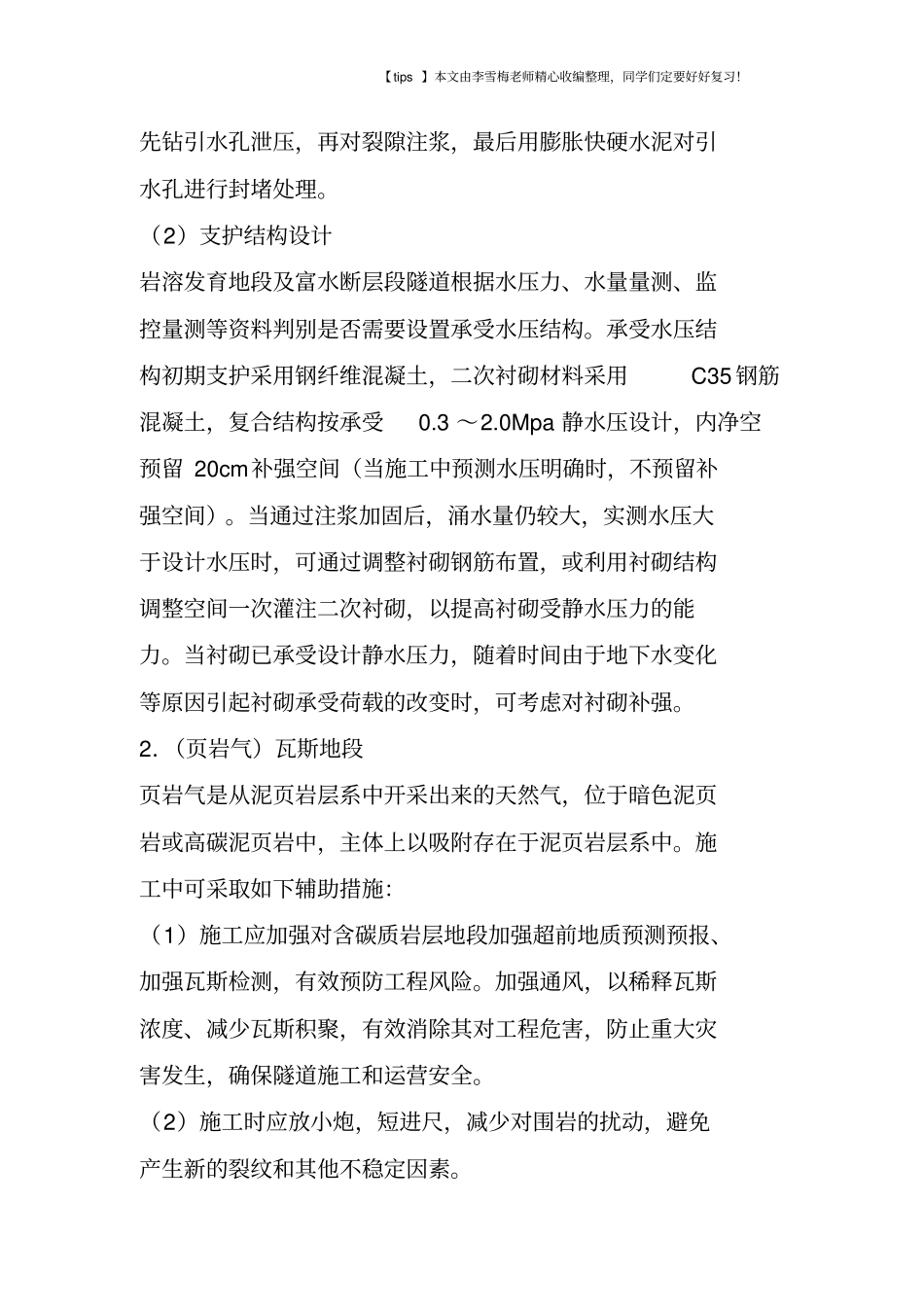

(2)支护结构设计岩溶发育地段及富水断层段隧道根据水压力、水量量测、监控量测等资料判别是否需要设置承受水压结构
承受水压结构初期支护采用钢纤维混凝土,二次衬砌材料采用C35 钢筋混凝土,复合结构按承受0
0Mpa 静水压设计,内净空预留 20cm补强空间(当施工中预测水压明确时,不预留补强空间)

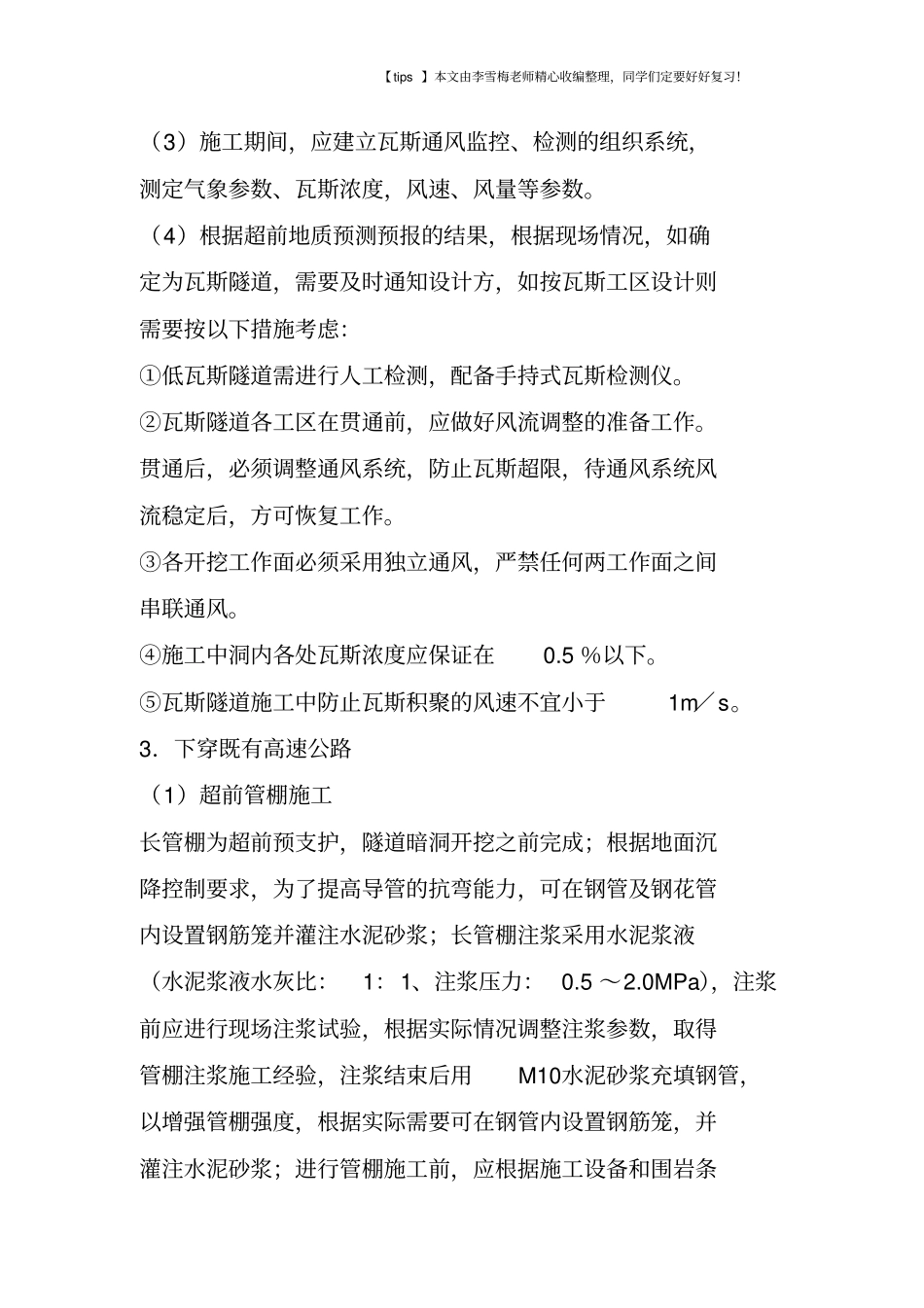

当通过注浆加固后,涌水量仍较大,实测水压大于设计水压时
