精选文档技 术 交 底 书ZT1102JL13-05单位:中铁十一局集团有限公司格巧高速公路项目经理部二工区编 号: GQ-SD-170403-01主送单位隧道五工班工程名称隧道工程仰拱施工日期2017
03交底内容:隧道工程仰拱施工技术交底:1 技术要求1
1 现场施工人员必须岗前考核合格后方可进行施工,特种作业人员必须做到持证上岗
2 各种原材料及半成品必须按照要求进行送检试验,合格后方可进行使用
3 混凝土在拌合站集中搅拌,施工前按设计提供的强度要求进行室内试验,确定设计配合比,再根据现场粗细骨料得含水量,确定施工配合比
混凝土的配合比应保证其抗压强度达到设计及规范要求
4 定型模板按照隧道内仰拱及仰拱填充尺寸进行设计制造,并经验收合格后方可投入使用
2 施工程序与工艺流程2
1 施工程序仰拱施工主要包括仰拱、仰拱填充等施工,施工顺序为:施工准备→仰拱钢筋绑扎→立仰拱模板→仰拱砼浇注→立仰拱填充模板→仰拱填充砼浇注→养护→模板拆除
2 仰拱施工工艺流程见图1
3 施工要求3
1 施工准备3
1原材料经检验合格,堆放在防雨料库,以控制含水量,且数量满足施工需要
施工前,测定砂石含水率,确定施工配合比
2测量仪器精度满足要求,拌合站、衬砌台车调试运转正常
3作业区段的照明、供电、供水、排水系统满足衬砌正常施工要求,隧道内通风条件良好
4仰拱与开挖面安全距离:Ⅲ级<90m,Ⅵ级、Ⅴ级及以上<20m
2 仰拱施工为减少其与出碴运输的干扰,采用仰拱栈桥施工,以保证隧道底部的施工质量,从根本上消除隧底质量隐患,确保结构稳定
仰拱超前施工,为拱墙衬砌模板台车作业提供条件,并有利于文明施工
仰拱混凝土由搅拌站拌合,采用混凝土罐车运送至浇筑地点,采用溜槽自中间向两侧对称浇筑,用插入式振捣器振捣密实

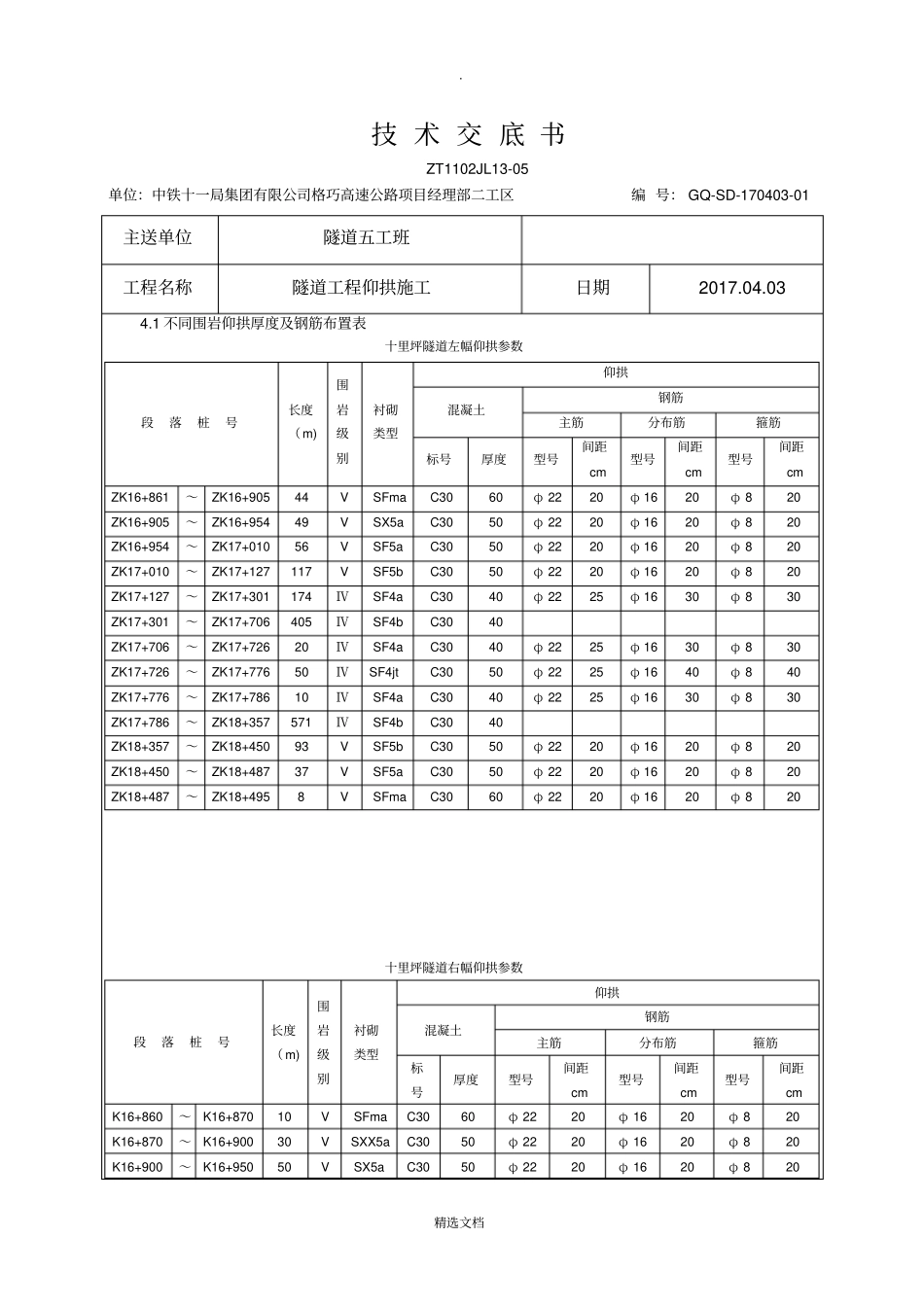

仰拱施工具体要求如下:3
