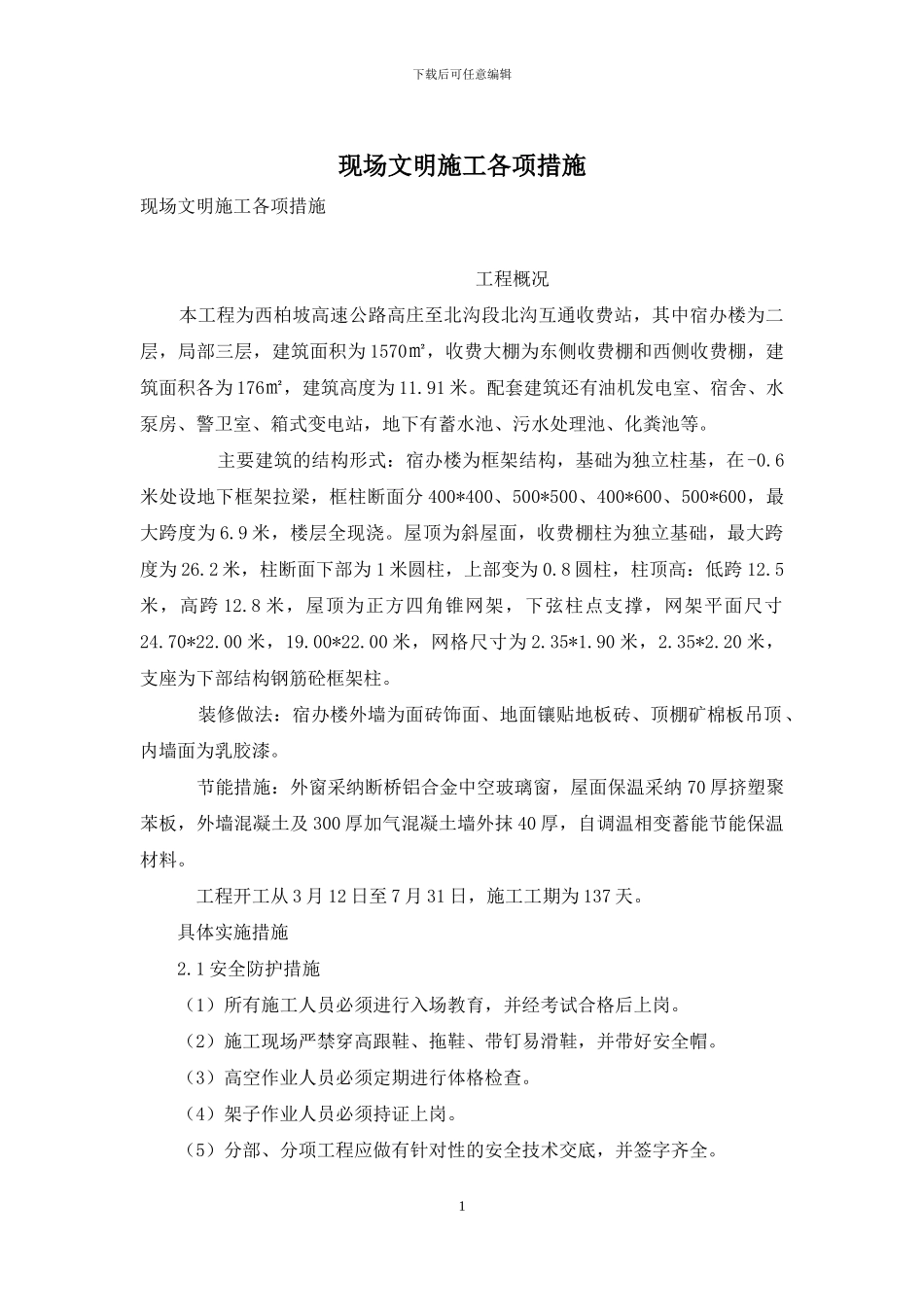

下载后可任意编辑现场文明施工各项措施现场文明施工各项措施 工程概况 本工程为西柏坡高速公路高庄至北沟段北沟互通收费站,其中宿办楼为二层,局部三层,建筑面积为 1570㎡,收费大棚为东侧收费棚和西侧收费棚,建筑面积各为 176㎡,建筑高度为 11
配套建筑还有油机发电室、宿舍、水泵房、警卫室、箱式变电站,地下有蓄水池、污水处理池、化粪池等
主要建筑的结构形式:宿办楼为框架结构,基础为独立柱基,在-0
6米处设地下框架拉梁,框柱断面分 400*400、500*500、400*600、500*600,最大跨度为 6
9 米,楼层全现浇
屋顶为斜屋面,收费棚柱为独立基础,最大跨度为 26
2 米,柱断面下部为 1 米圆柱,上部变为 0
8 圆柱,柱顶高:低跨 12
5米,高跨 12
8 米,屋顶为正方四角锥网架,下弦柱点支撑,网架平面尺寸24
00 米,19
00 米,网格尺寸为 2
90 米,2
20 米,支座为下部结构钢筋砼框架柱
装修做法:宿办楼外墙为面砖饰面、地面镶贴地板砖、顶棚矿棉板吊顶、内墙面为乳胶漆
节能措施:外窗采纳断桥铝合金中空玻璃窗,屋面保温采纳 70 厚挤塑聚苯板,外墙混凝土及 300 厚加气混凝土墙外抹 40 厚,自调温相变蓄能节能保温材料
工程开工从 3 月 12 日至 7 月 31 日,施工工期为 137 天
具体实施措施 2
1 安全防护措施 (1)所有施工人员必须进行入场教育,并经考试合格后上岗
(2)施工现场严禁穿高跟鞋、拖鞋、带钉易滑鞋,并带好安全帽
(3)高空作业人员必须定期进行体格检查
(4)架子作业人员必须持证上岗
(5)分部、分项工程应做有针对性的安全技术交底,并签字齐全
1下载后可任意编辑 (6)脚手架搭设符合法律规范标准,详见《脚手架方案》
(7)梁、柱绑筋、
