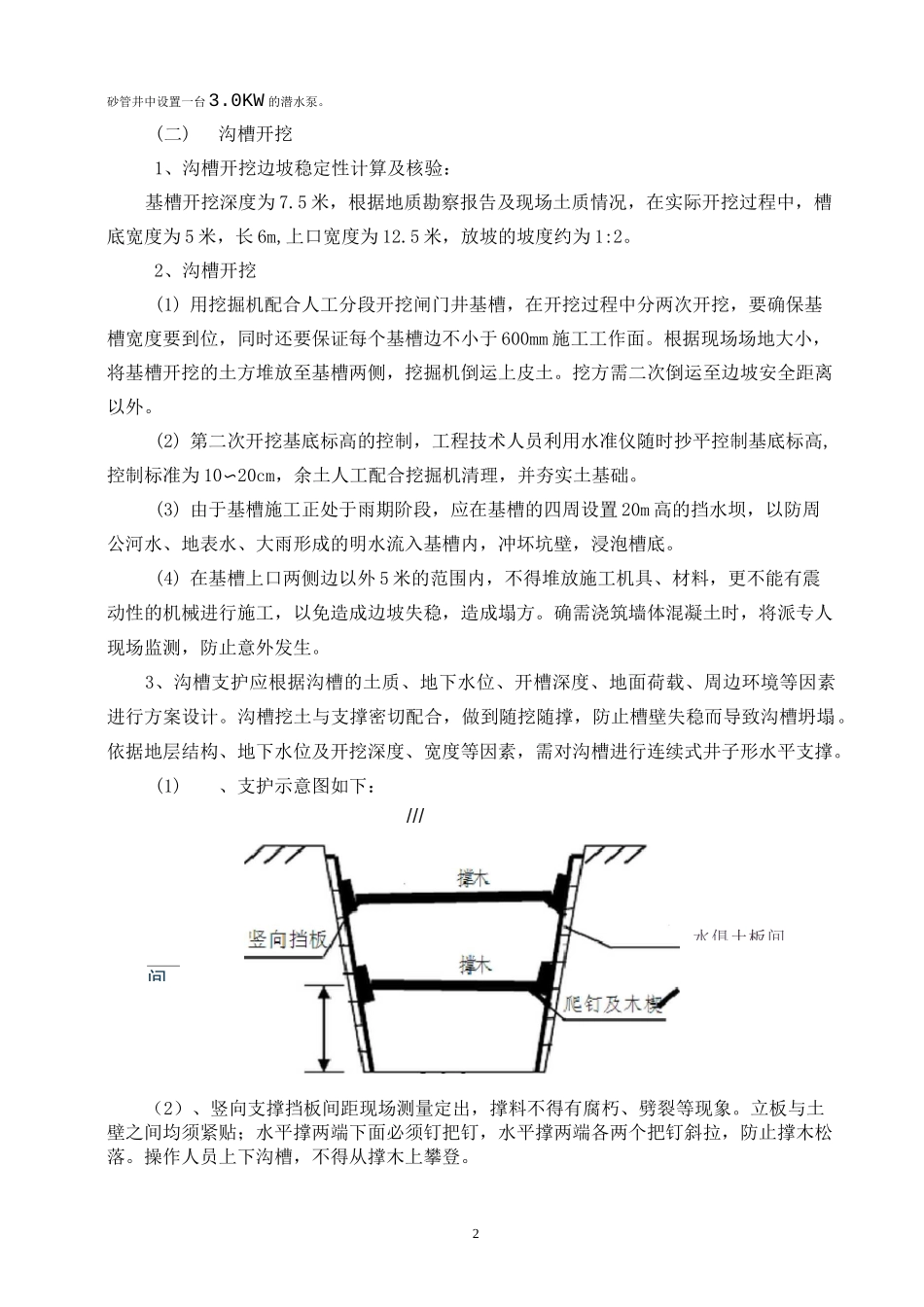

二干路闸门工程施工方案一、工程概况:该新增闸门项目位于开发区二干路与周公河交叉口两侧,闸门井数量两座,开挖深度约 7
5m,闸门采用 SPZ 双向止水,平面铸铁镶铜闸门,闸板顶部、底部及侧面均用双向止水,止水采用镶铜止水
(详情见图纸)二、施工工艺流程施工准备(围堰等)f 放线测量 f 大型机械进场 f 开挖沟槽上皮土(约 3
5m)-降水(24 小时不间断)f 挖掘机倒运上皮土 f 二次开挖(约 4m)f 挖掘机二次倒运下皮土 f 沟槽边坡整形(采取加固措施)f 浇筑井底 C15 垫层 f 底板钢筋绑扎浇筑 f 闸墩墙绑扎钢筋 f浇筑闸墩墙砼 f 绑扎 L 挡水墙钢筋浇筑 f 台帽钢筋绑扎及浇筑 f 闸门槽清理二次浇筑 f 安装启闭机 f 浇筑机架桥 f 垒检查井 f 回填夯实 f 验收
三、分部施工技术(一)砂管井降水1、工程降水:砂管井井点降水抽取工施工面积范围内的饱和水周公河渗透过来的水
2、井点布置依据工程轴线控制网点,确定砂管井井位距基槽边 1 米
3、基本的工艺流程:确定井位 f 挖井口安护筒 f 钻机就位 f 钻孔 f 回填井底砂垫层 f安放井管 f 砾砂滤水层 f 洗井 f 降水
4、因为砂管井降水抽出的是地下水,没有污染
我们计划将抽出的地下水通过管道直接排放周公河中(此项应特别注意:管道及其接口应当严密,防止水四处乱流、乱淌,给基槽边坡稳定带来危害)
5、砂管井全面启动降水后,安排专人测量降水水位
当水位降至安全地下水位(可进行施工,开挖土方的安全水位),当水位稳定在绝对安全水位以下 2 天,即可以进行闸门井垫层、墙基施工
6、在基槽周围设置 20cm 高的挡水沿,防止地面明水流入基槽内
7、当地下水位降至、且稳定在某一绝对高程时,可酌情减少降水井的个数
8、基槽边沿 1m 以外设一道防护栏,道口设警示牌,防止人员进入时发生跌落安全事故
9、砂管井井点
