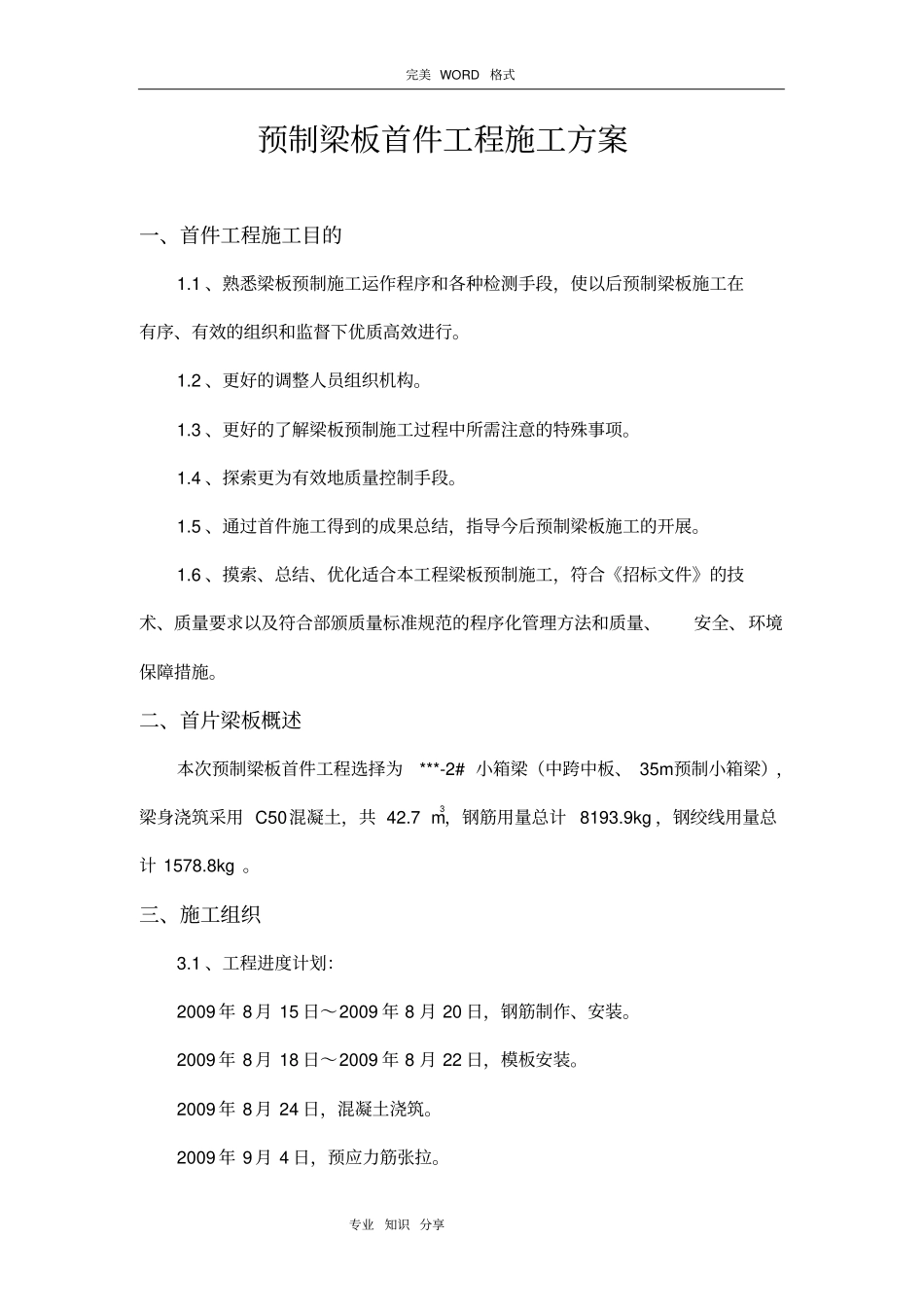

完美 WORD 格式专业知识 分享预制梁板首件工程施工方案一、首件工程施工目的1
1 、熟悉梁板预制施工运作程序和各种检测手段,使以后预制梁板施工在有序、有效的组织和监督下优质高效进行
2 、更好的调整人员组织机构
3 、更好的了解梁板预制施工过程中所需注意的特殊事项
4 、探索更为有效地质量控制手段
5 、通过首件施工得到的成果总结,指导今后预制梁板施工的开展
6 、摸索、总结、优化适合本工程梁板预制施工,符合《招标文件》的技术、质量要求以及符合部颁质量标准规范的程序化管理方法和质量、安全、环境保障措施
二、首片梁板概述本次预制梁板首件工程选择为***-2# 小箱梁(中跨中板、 35m预制小箱梁),梁身浇筑采用 C50混凝土,共 42
7 m3,钢筋用量总计 8193
9kg ,钢绞线用量总计 1578
三、施工组织3
1 、工程进度计划:2009 年 8 月 15 日~2009 年 8 月 20 日,钢筋制作、安装
2009 年 8 月 18 日~2009 年 8 月 22 日,模板安装
2009 年 8 月 24 日,混凝土浇筑
2009 年 9 月 4 日,预应力筋张拉
完美 WORD 格式专业知识 分享3

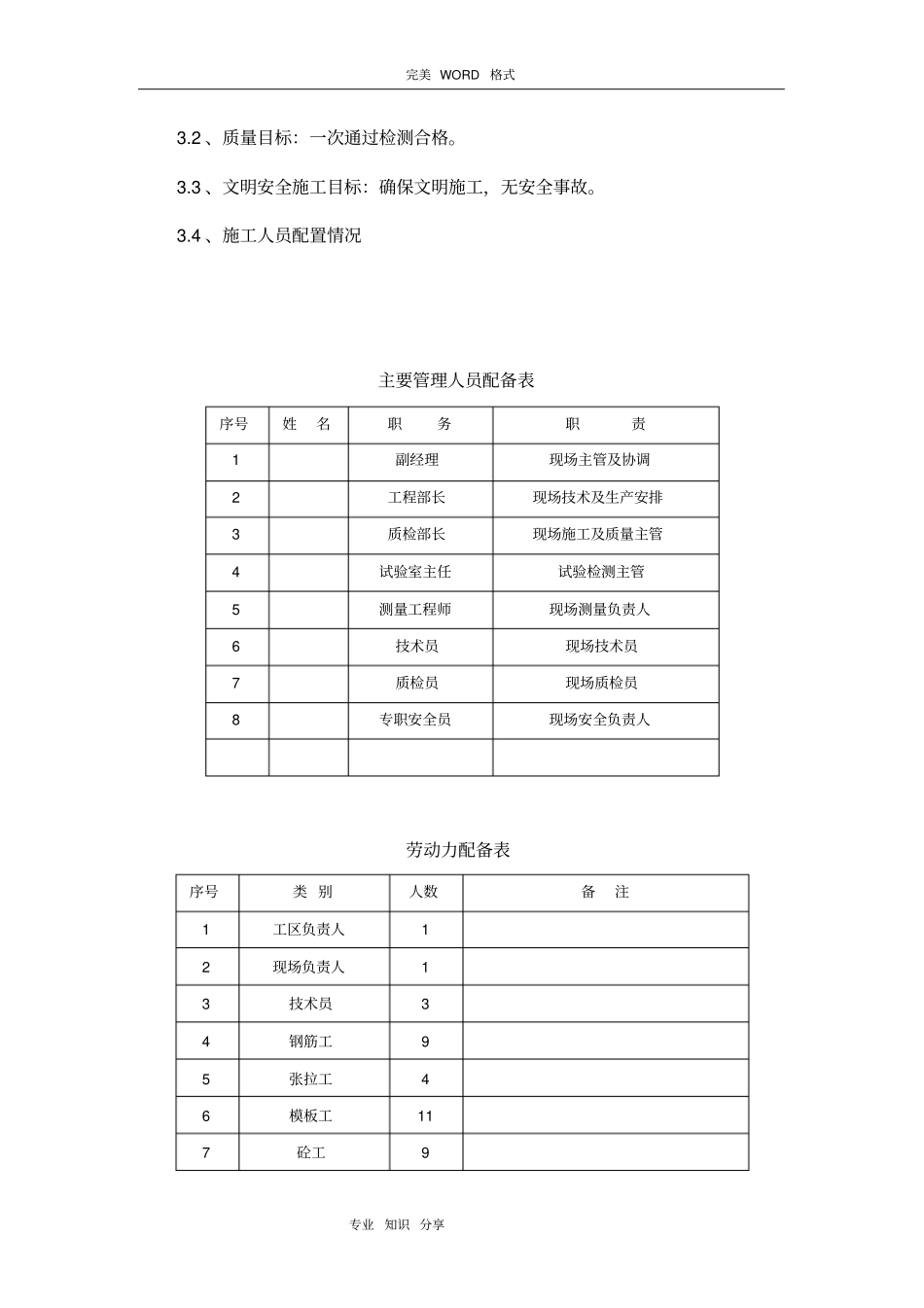

2 、质量目标:一次通过检测合格
3 、文明安全施工目标:确保文明施工,无安全事故

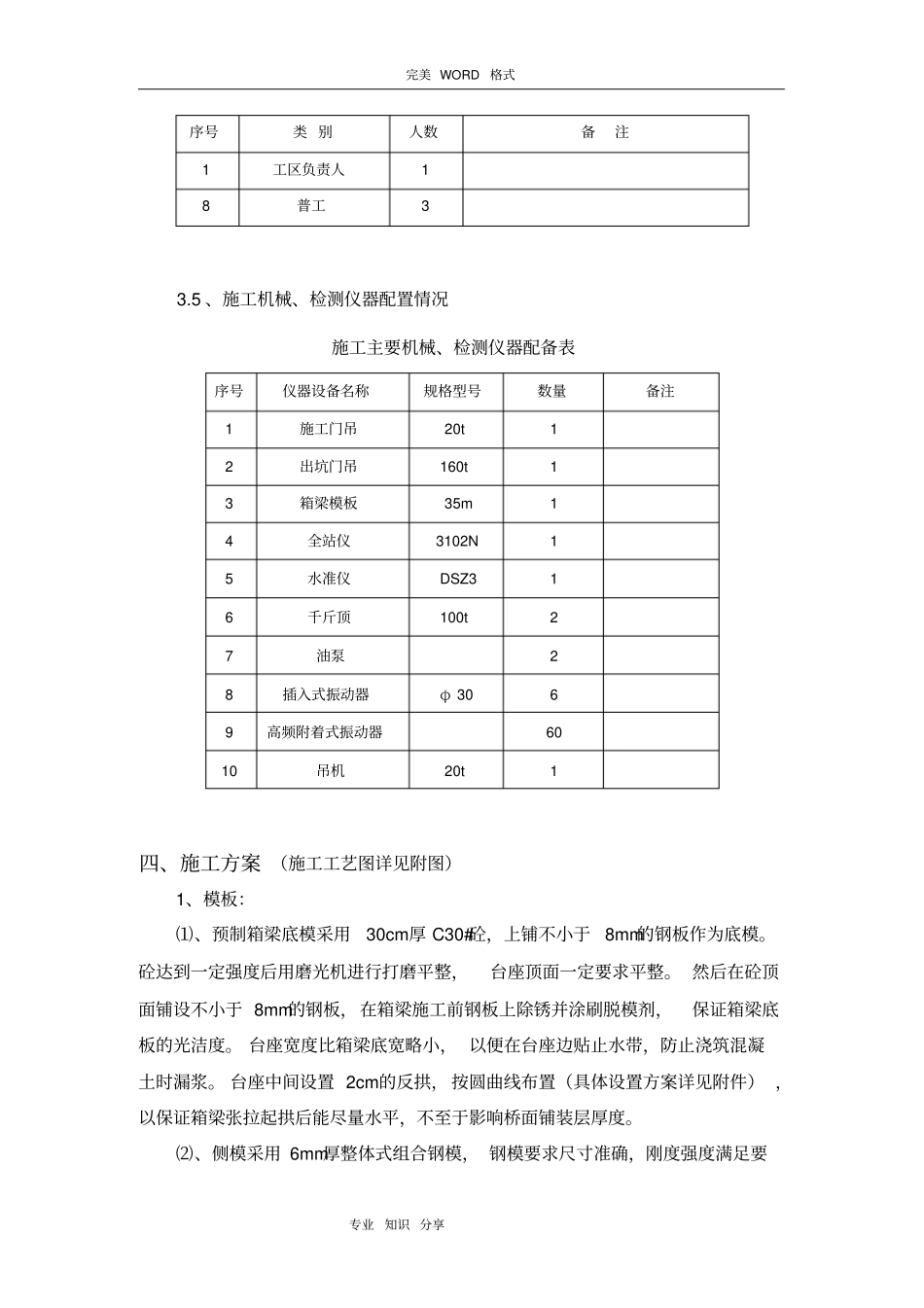

4 、施工人员配置情况主要管理人员配备表序号姓名职务职责1 副经理现场主管及协调2 工程部长现场技术及生产安排3 质检部长现场施工及质量主管4 试验室主任试验检测主管5 测量工程师现场测量负责人6 技术员现场技术员7 质检员现场质检员8 专职安全员现场安全负责人劳动力配备表序号类 别人数备注1 工区负责人1 2 现场负责人1 3 技术员3 4 钢筋工9 5 张拉工4 6 模板工11 7 砼工9 完美 WORD 格式专业知识 分享序号类 别人数
