银川市城市生活垃圾预处理系统扩建及一机一炉改造预埋套管施工专项方案编制单位:浙江锦鑫建设工程有限公司编 制 人:审 批 人:编制日期:二〇一七年八月十二日1
工程概况本工程预埋件品种多,预留孔洞形状、深度、尺寸纷繁复杂,由于上设高精密仪器,预埋要求精度高,经与业主、监理、设计沟通确认,为保证预留孔洞的位置、尺寸,所有预留孔洞均采用钢管、方管加设锚筋制作、安装

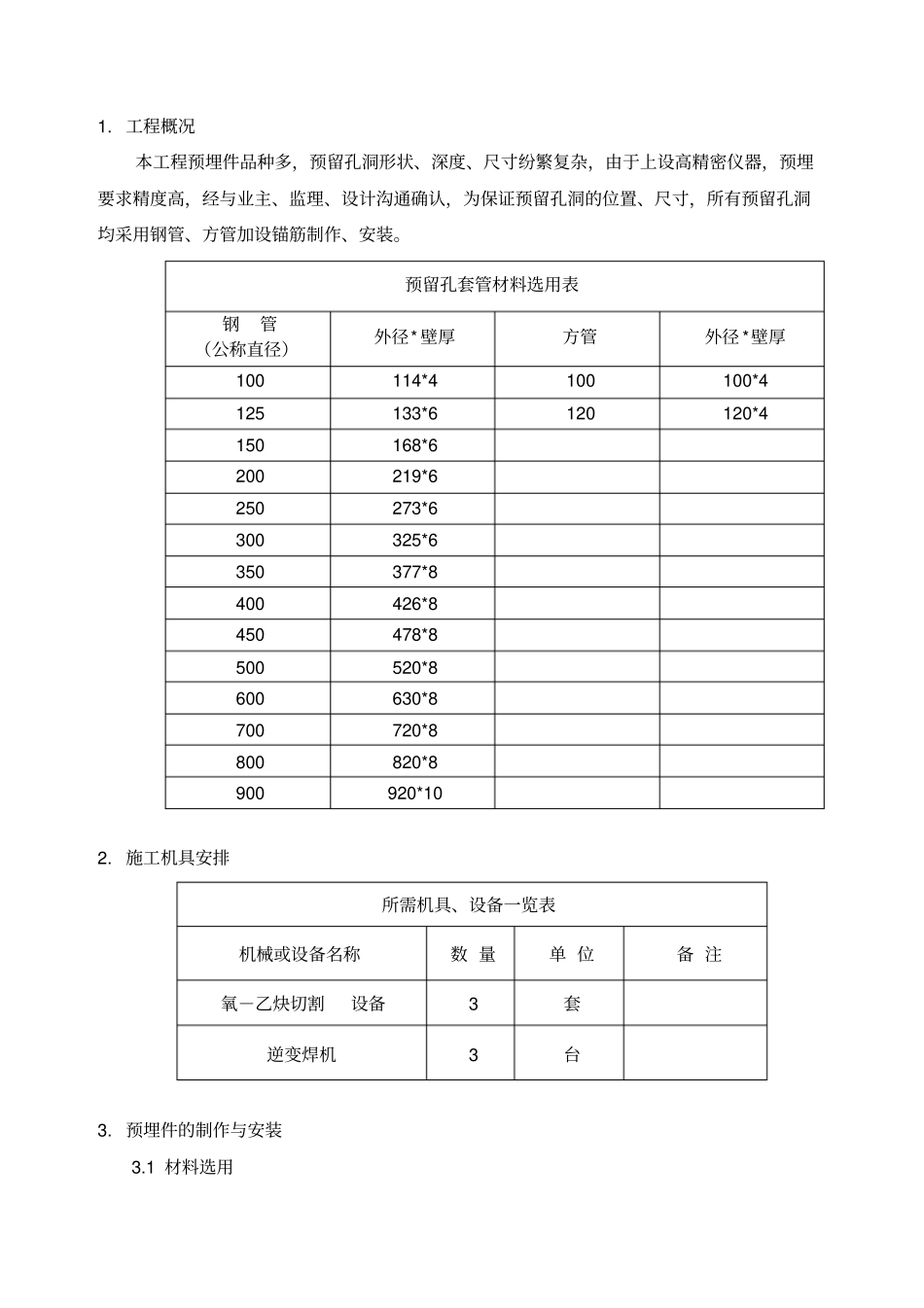

预留孔套管材料选用表钢管(公称直径)外径* 壁厚方管外径 *壁厚100 114*4 100 100*4 125 133*6 120 120*4 150 168*6 200 219*6 250 273*6 300 325*6 350 377*8 400 426*8 450 478*8 500 520*8 600 630*8 700 720*8 800 820*8 900 920*10 2
施工机具安排所需机具、设备一览表机械或设备名称数 量单 位备 注氧-乙炔切割设备3 套逆变焊机3 台3
预埋件的制作与安装3
1 材料选用3
1 预埋件的锚筋不得采用冷加工钢筋,一般采用 III级或 IV 级钢筋, 受力预埋件的钢筋宜采用 III级钢筋;3
2 钢板和型钢采用 Q235-B级,锚筋采用 HPB335级,焊条采用 E4315型
2 加工单编制:技术人员根据图纸及预埋件图集提出预埋件加工单,经审核后发放到焊接车间进行加工制作;3

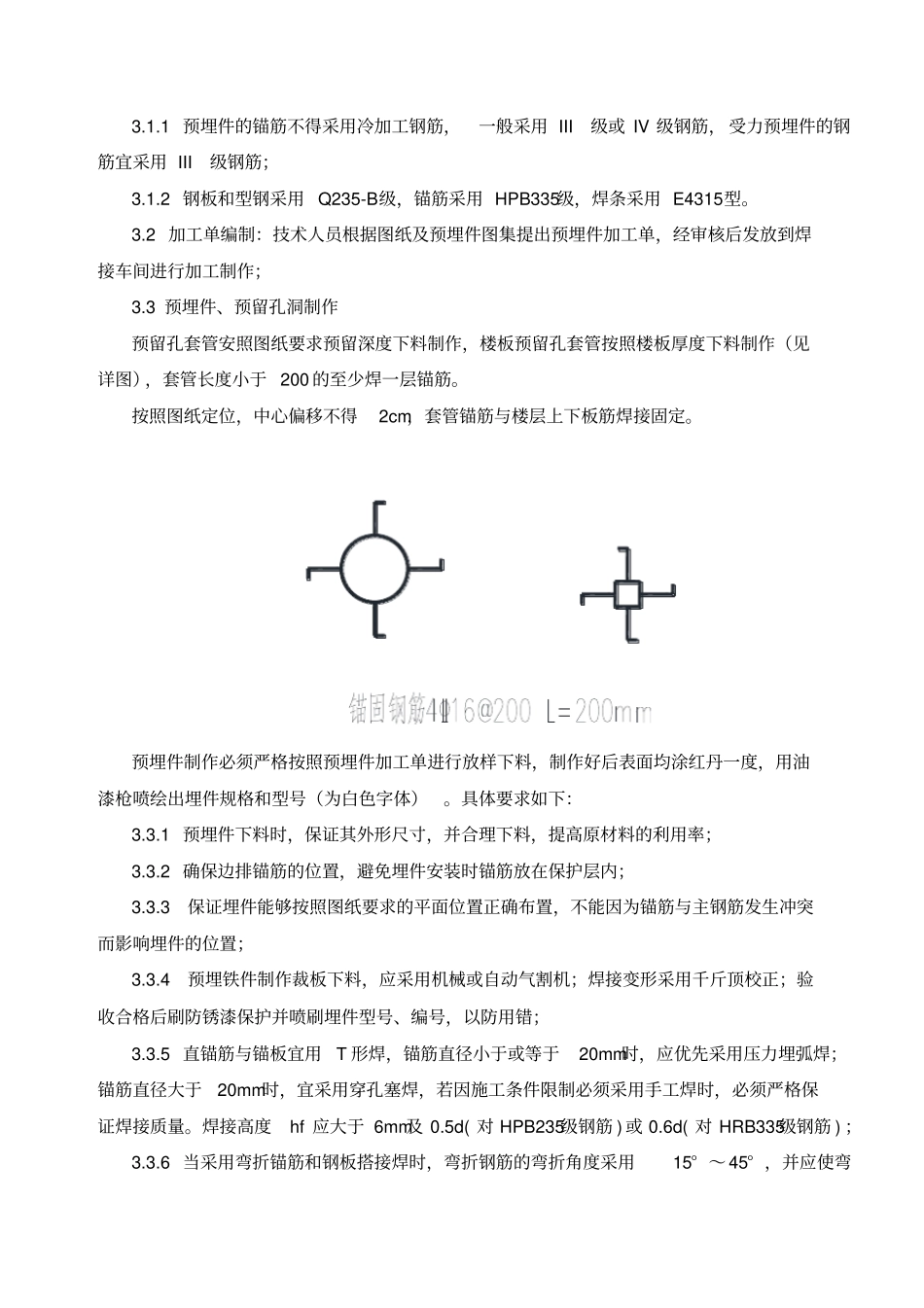

3 预埋件、预留孔洞制作预留孔套管安照图纸要求预留深度下料制作,楼板预留孔套管按照楼板厚度下料制作(见详图),套管长度小于 200 的至少焊一层锚筋
按照图纸定位,中心偏移不得2cm,套管锚筋与楼层上下板筋焊接固定
预埋件制作必须严格按照预埋件加工单进行放样下料,制作好后表面均涂红丹一度,用油漆枪喷绘出埋件规格和型号(为白色字体)
具体要求如下:3
1 预埋件下料时,保证其外形
