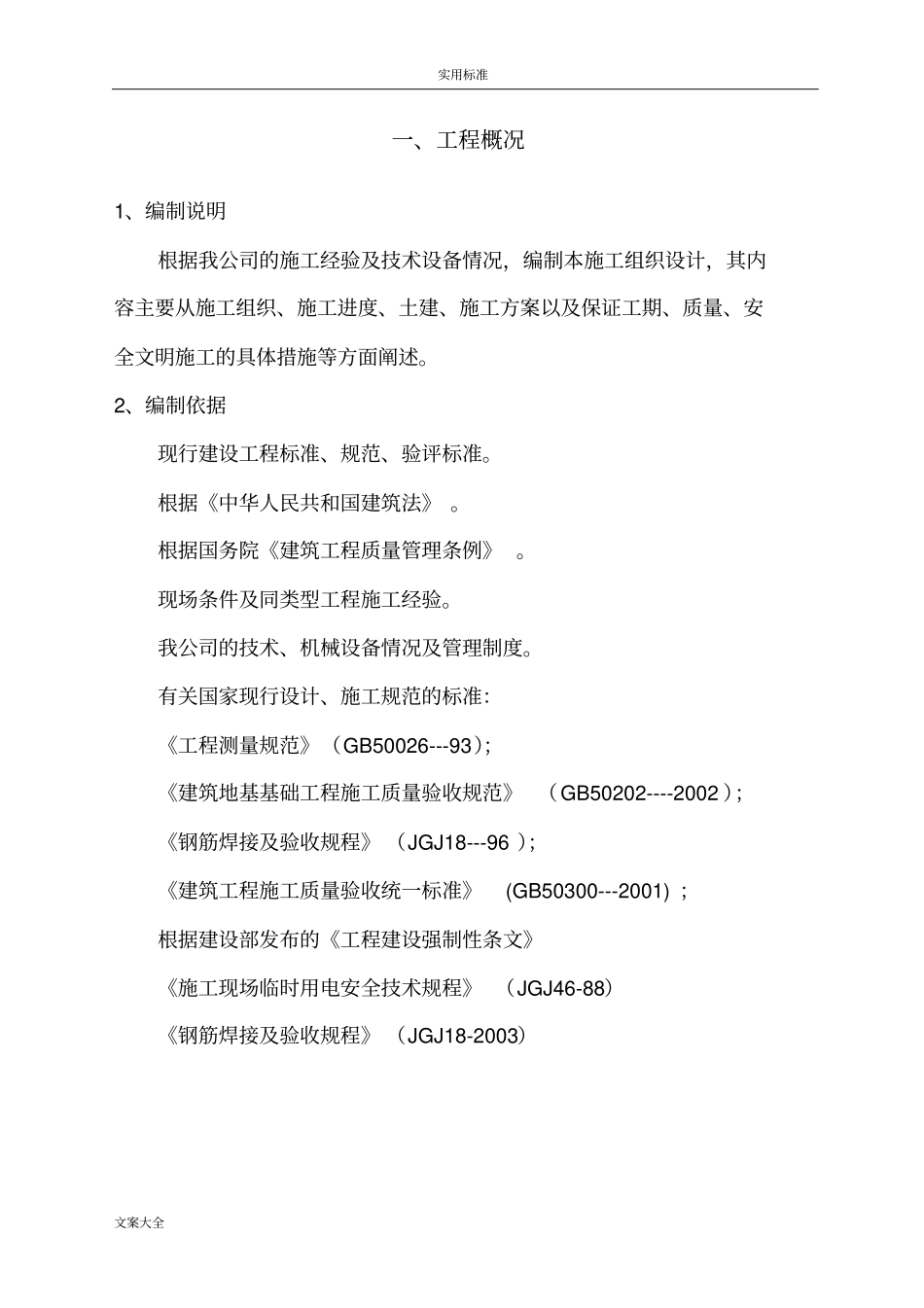

实用标准文案大全目录一、工程概况二、施工总体部署三、施工方案与技术措施四、质量管理体系与措施五、安全管理体系与措施六、环境保护管理体系与措施七、工程进度计划与措施八、资源配备计划实用标准文案大全一、工程概况1、编制说明根据我公司的施工经验及技术设备情况,编制本施工组织设计,其内容主要从施工组织、施工进度、土建、施工方案以及保证工期、质量、安全文明施工的具体措施等方面阐述。2、编制依据现行建设工程标准、规范、验评标准。根据《中华人民共和国建筑法》 。根据国务院《建筑工程质量管理条例》 。现场条件及同类型工程施工经验。我公司的技术、机械设备情况及管理制度。有关国家现行设计、施工规范的标准:《工程测量规范》(GB50026---93);《建筑地基基础工程施工质量验收规范》 (GB50202----2002 );《钢筋焊接及验收规程》 (JGJ18---96 );《建筑工程施工质量验收统一标准》(GB50300---2001) ;根据建设部发布的《工程建设强制性条文》《施工现场临时用电安全技术规程》 (JGJ46-88)《钢筋焊接及验收规程》 (JGJ18-2003)实用标准文案大全二、施工总体部署1、工期本工程计划于 2015 年 12 月 22 日开工, 2016 年 4 月 22 日竣工,总工期 120 日历天。2、进度计划详细进度计划详见附表:施工进度计划表。3、工程质量工程质量达到“合格”标准。4、施工工序放线→验收→土方开挖→砖基础→回填土→防潮层施工→墙体砌筑→保温层填充炉渣→钢架安装→薄膜棚及遮阳网安装→装饰装修。5、施工资料准备(1)做好调查研究工作,收集需要的各种技术资料,包括现场地形、地质、水文以及现场周围房屋供水、供电、通讯情况,现场地上地下障碍物等资料,了解掌握建材资源,供应及市场行情为施工组织的制定提供可靠的资料和依据。(2)熟悉和掌握施工图纸,审查施工图和资料是否齐全,图纸本身及相互之间有无矛盾和错误,掌握设计内容及技术条件,审查建筑物与地下是否有障碍物。实用标准文案大全6、施工现场准备根据图纸座标,及规划所给的红线做好放线工作,并设置永久性控制桩和标高控制点。(1)临时设施搭设: 根据施工现场平面布置图以及临时设施计划搭设。(2)组织设备及材料进场:按计划组织进场。(3)施工用电。现场供电状况, 根据 JGJ46-88。《施工现场临地用电安全技术规范》要示,为保障施工现场用电合理、安全,防止触电事故发生,特编制工程临时供电方案。(4)施工用水本工程...
