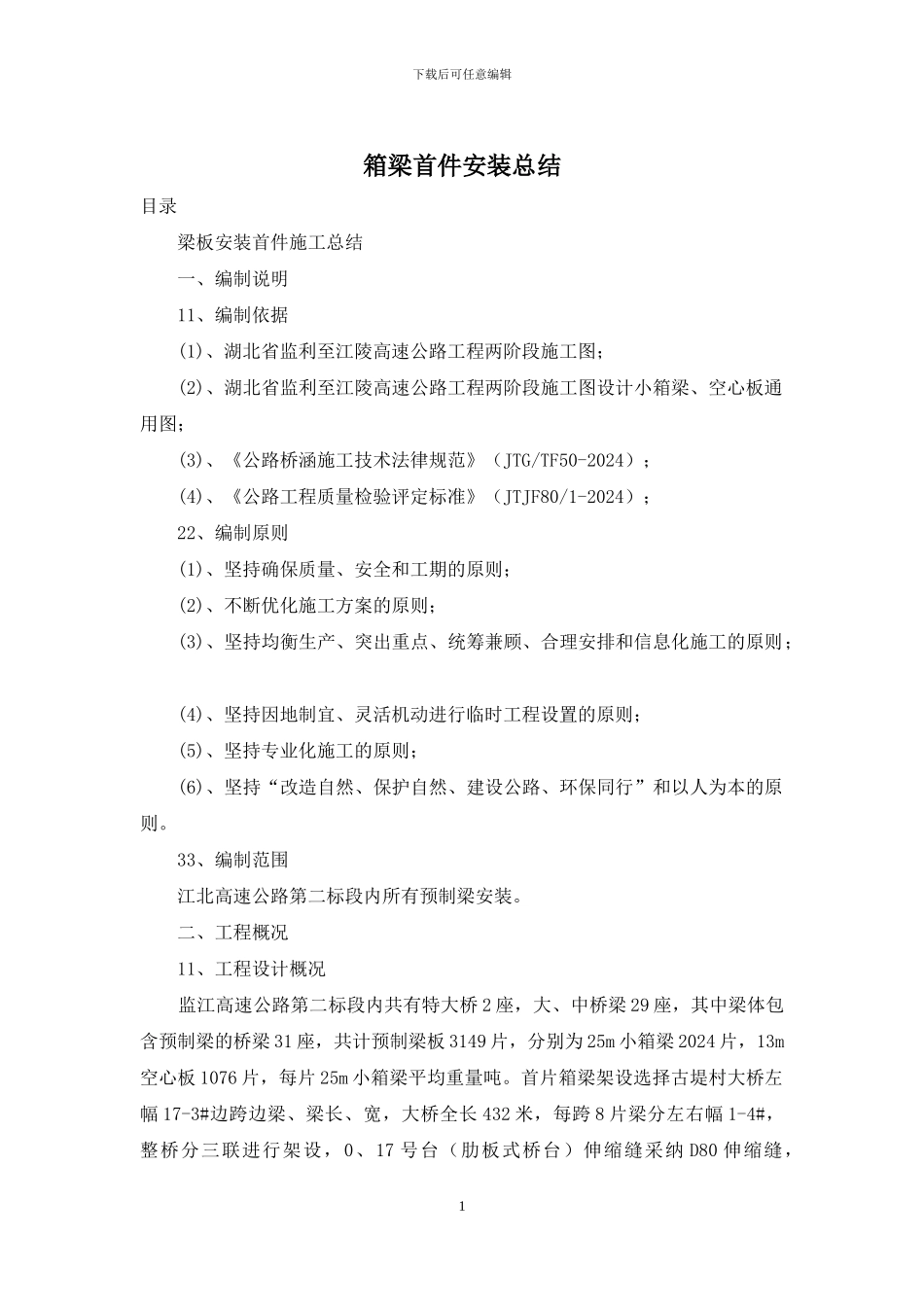

下载后可任意编辑箱梁首件安装总结目录 梁板安装首件施工总结 一、编制说明 11、编制依据 (1)、湖北省监利至江陵高速公路工程两阶段施工图; (2)、湖北省监利至江陵高速公路工程两阶段施工图设计小箱梁、空心板通用图; (3)、《公路桥涵施工技术法律规范》(JTG/TF50-2024); (4)、《公路工程质量检验评定标准》(JTJF80/1-2024); 22、编制原则 (1)、坚持确保质量、安全和工期的原则; (2)、不断优化施工方案的原则; (3)、坚持均衡生产、突出重点、统筹兼顾、合理安排和信息化施工的原则; (4)、坚持因地制宜、灵活机动进行临时工程设置的原则; (5)、坚持专业化施工的原则; (6)、坚持“改造自然、保护自然、建设公路、环保同行”和以人为本的原则
33、编制范围 江北高速公路第二标段内所有预制梁安装
二、工程概况 11、工程设计概况 监江高速公路第二标段内共有特大桥 2 座,大、中桥梁 29 座,其中梁体包含预制梁的桥梁 31 座,共计预制梁板 3149 片,分别为 25m 小箱梁 2024 片,13m空心板 1076 片,每片 25m 小箱梁平均重量吨
首片箱梁架设选择古堤村大桥左幅 17-3#边跨边梁、梁长、宽,大桥全长 432 米,每跨 8 片梁分左右幅 1-4#,整桥分三联进行架设,0、17 号台(肋板式桥台)伸缩缝采纳 D80 伸缩缝,1下载后可任意编辑6、11 号墩采纳 D160 伸缩缝
22、工程背景 本合同段共设置两个预制梁场,第一处 1#梁板预制场位于 K18+100 线路左侧,总面积 16623m2(其中 25m 箱梁预制区、存梁区面积 12501m2,13m 空心板预制区、存梁区面积 4122m2);承担架梁任务为:K15+200~K24+692 管段内空心板梁 360 片,箱梁 880 片;架梁顺序由 K18+100~
