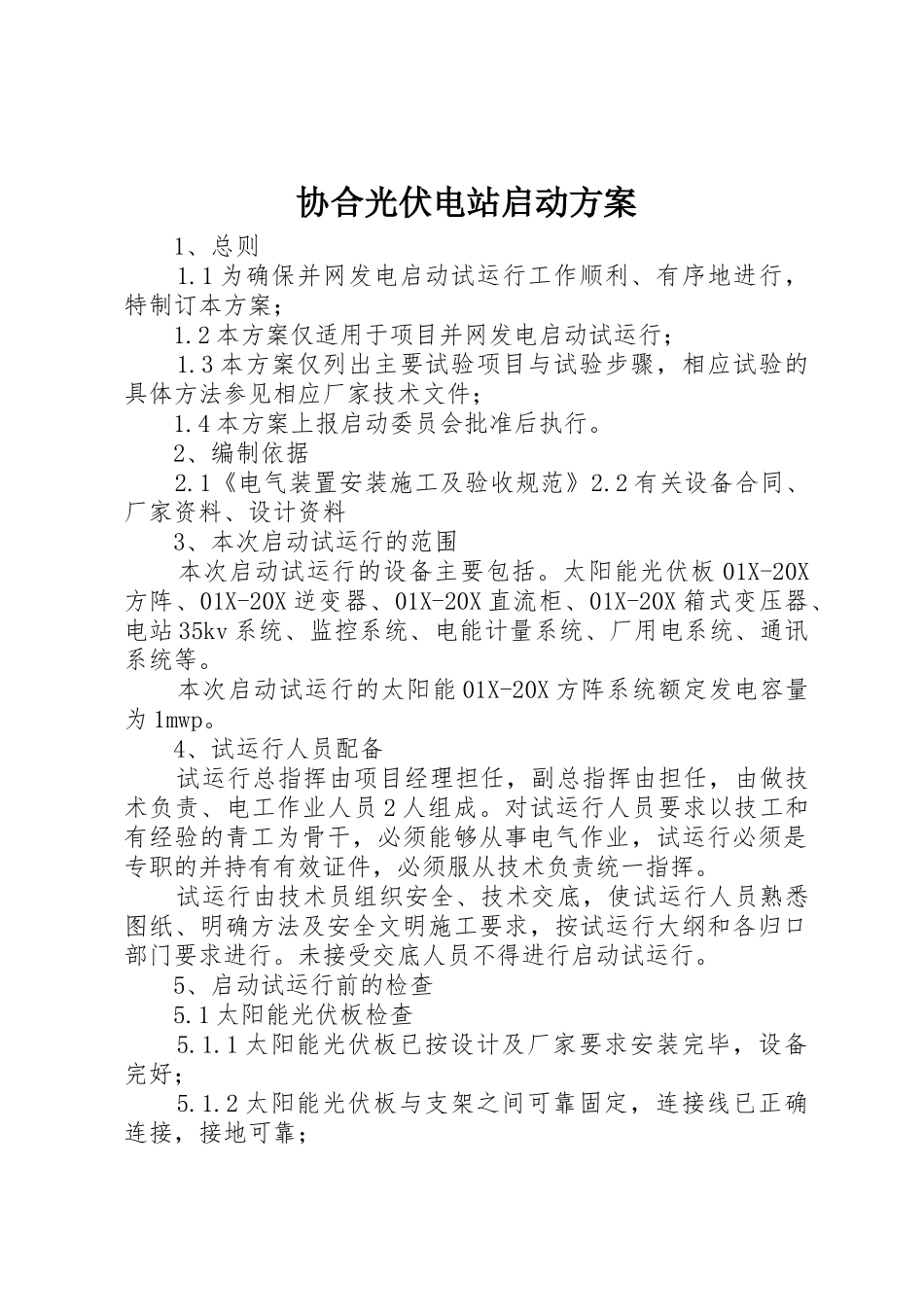

协合光伏电站启动方案 1、总则 1
1 为确保并网发电启动试运行工作顺利、有序地进行,特制订本方案; 1
2 本方案仅适用于项目并网发电启动试运行; 1
3 本方案仅列出主要试验项目与试验步骤,相应试验的具体方法参见相应厂家技术文件; 1
4 本方案上报启动委员会批准后执行
2、编制依据 2
1《电气装置安装施工及验收规范》2
2 有关设备合同、厂家资料、设计资料 3、本次启动试运行的范围 本次启动试运行的设备主要包括
太阳能光伏板 01X-20X方阵、01X-20X 逆变器、01X-20X 直流柜、01X-20X 箱式变压器、电站 35kv 系统、监控系统、电能计量系统、厂用电系统、通讯系统等
本次启动试运行的太阳能 01X-20X 方阵系统额定发电容量为 1mwp
4、试运行人员配备 试运行总指挥由项目经理担任,副总指挥由担任,由做技术负责、电工作业人员 2 人组成
对试运行人员要求以技工和有经验的青工为骨干,必须能够从事电气作业,试运行必须是专职的并持有有效证件,必须服从技术负责统一指挥
试运行由技术员组织安全、技术交底,使试运行人员熟悉图纸、明确方法及安全文明施工要求,按试运行大纲和各归口部门要求进行
未接受交底人员不得进行启动试运行
5、启动试运行前的检查 5
1 太阳能光伏板检查 5
1 太阳能光伏板已按设计及厂家要求安装完毕,设备完好; 5
2 太阳能光伏板与支架之间可靠固定,连接线已正确连接,接地可靠; 5
3 太阳能光伏板组串开路电压、短路电流均已测试完成,具备发电条件

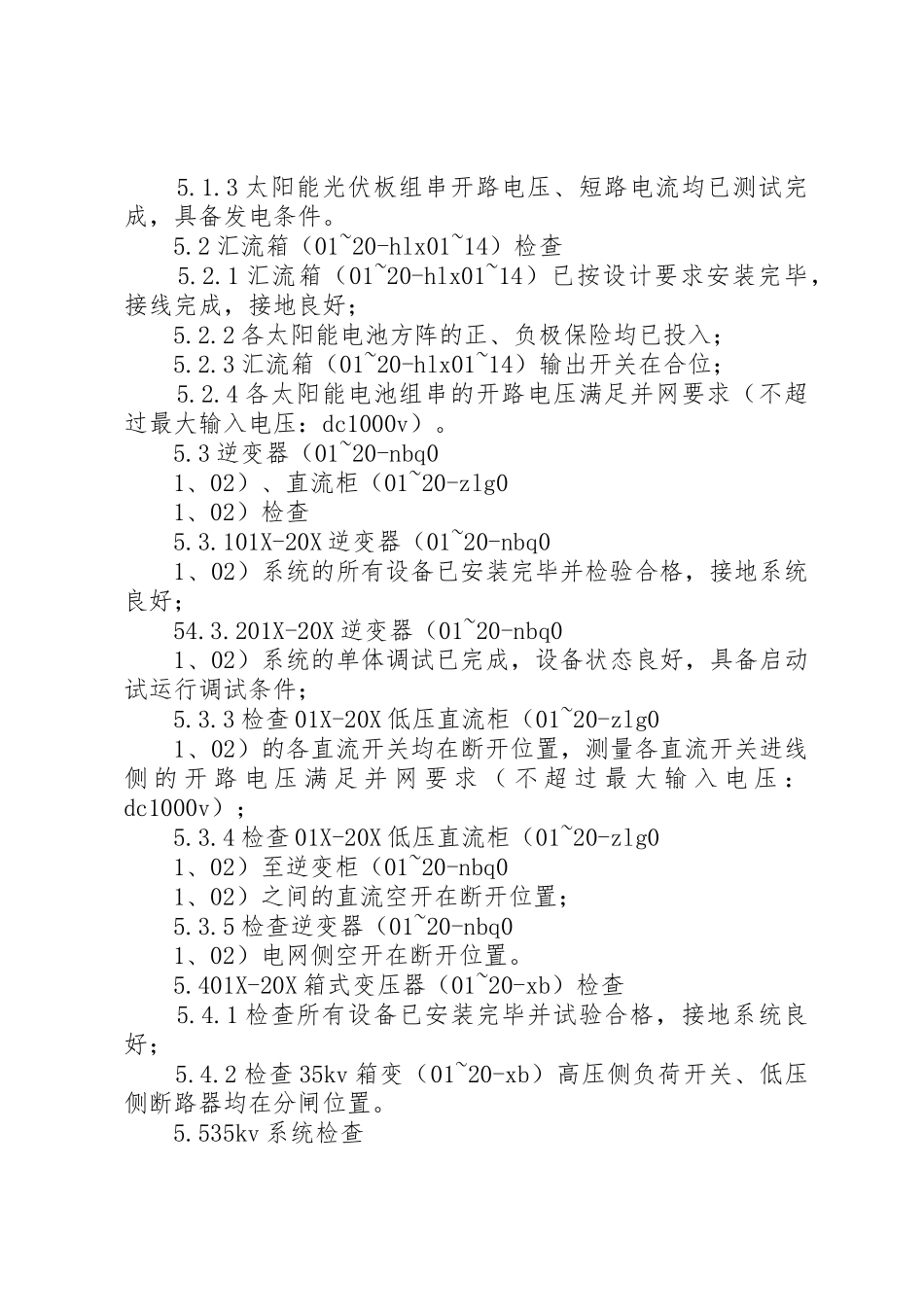

2 汇流箱(01~20-hlx01~14)检查 5
1 汇流箱(01~20-hlx01~14)已按设计要求安装完毕,接线完成,接地良好; 5
2 各太阳能电池方阵的正、负极保险均已投入; 5
3 汇流箱(01~20-hlx01~14)输出开关在合位;
