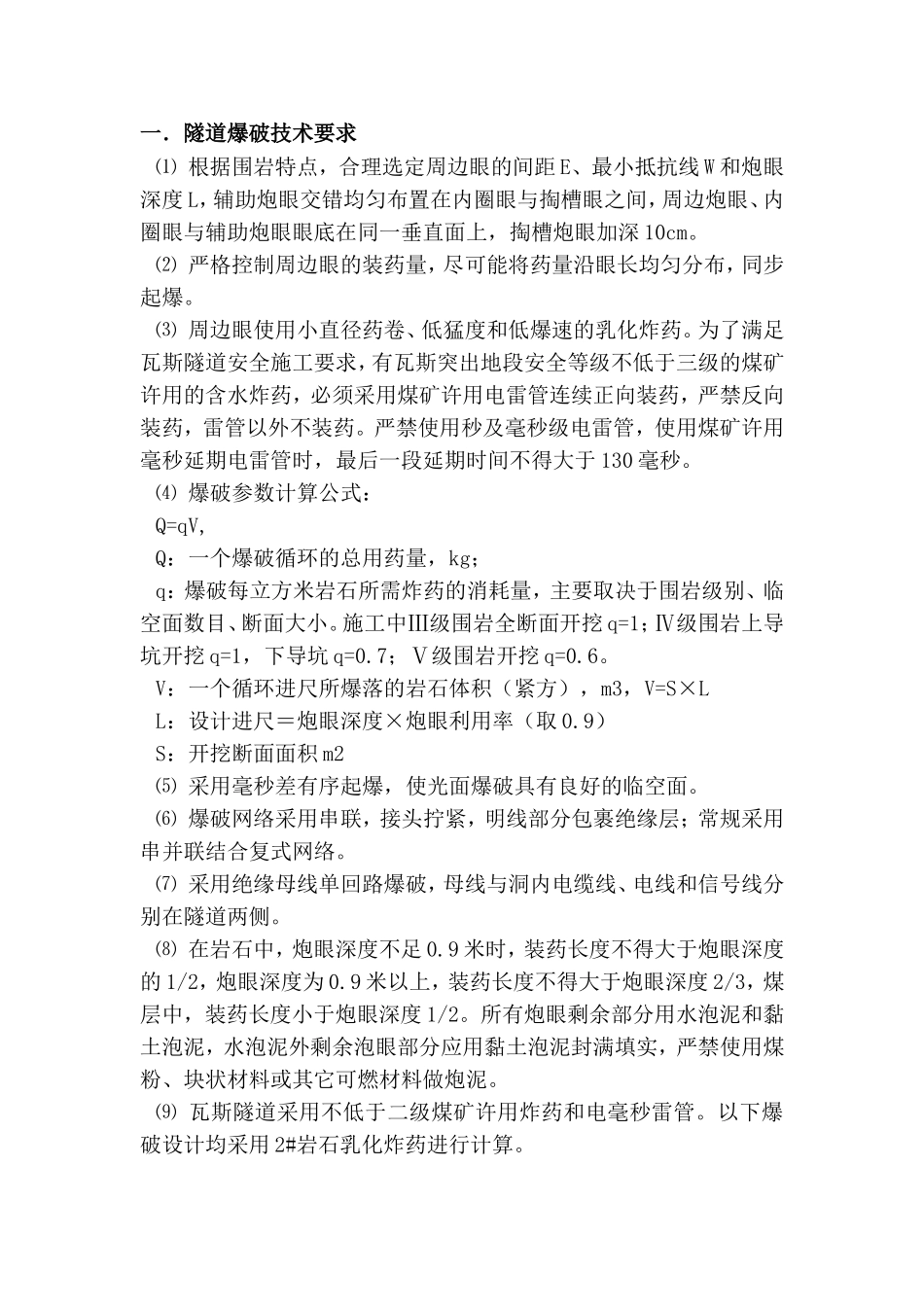

一.隧道爆破技术要求⑴根据围岩特点,合理选定周边眼的间距E、最小抵抗线W和炮眼深度L,辅助炮眼交错均匀布置在内圈眼与掏槽眼之间,周边炮眼、内圈眼与辅助炮眼眼底在同一垂直面上,掏槽炮眼加深10cm
⑵严格控制周边眼的装药量,尽可能将药量沿眼长均匀分布,同步起爆
⑶周边眼使用小直径药卷、低猛度和低爆速的乳化炸药
为了满足瓦斯隧道安全施工要求,有瓦斯突出地段安全等级不低于三级的煤矿许用的含水炸药,必须采用煤矿许用电雷管连续正向装药,严禁反向装药,雷管以外不装药
严禁使用秒及毫秒级电雷管,使用煤矿许用毫秒延期电雷管时,最后一段延期时间不得大于130毫秒
⑷爆破参数计算公式:Q=qV,Q:一个爆破循环的总用药量,kg;q:爆破每立方米岩石所需炸药的消耗量,主要取决于围岩级别、临空面数目、断面大小
施工中Ⅲ级围岩全断面开挖q=1;Ⅳ级围岩上导坑开挖q=1,下导坑q=0
7;Ⅴ级围岩开挖q=0
V:一个循环进尺所爆落的岩石体积(紧方),m3,V=S×LL:设计进尺=炮眼深度×炮眼利用率(取0
9)S:开挖断面面积m2⑸采用毫秒差有序起爆,使光面爆破具有良好的临空面
⑹爆破网络采用串联,接头拧紧,明线部分包裹绝缘层;常规采用串并联结合复式网络
⑺采用绝缘母线单回路爆破,母线与洞内电缆线、电线和信号线分别在隧道两侧
⑻在岩石中,炮眼深度不足0
9米时,装药长度不得大于炮眼深度的1/2,炮眼深度为0
9米以上,装药长度不得大于炮眼深度2/3,煤层中,装药长度小于炮眼深度1/2
所有炮眼剩余部分用水泡泥和黏土泡泥,水泡泥外剩余泡眼部分应用黏土泡泥封满填实,严禁使用煤粉、块状材料或其它可燃材料做炮泥
⑼瓦斯隧道采用不低于二级煤矿许用炸药和电毫秒雷管
以下爆破设计均采用2#岩石乳化炸药进行计算

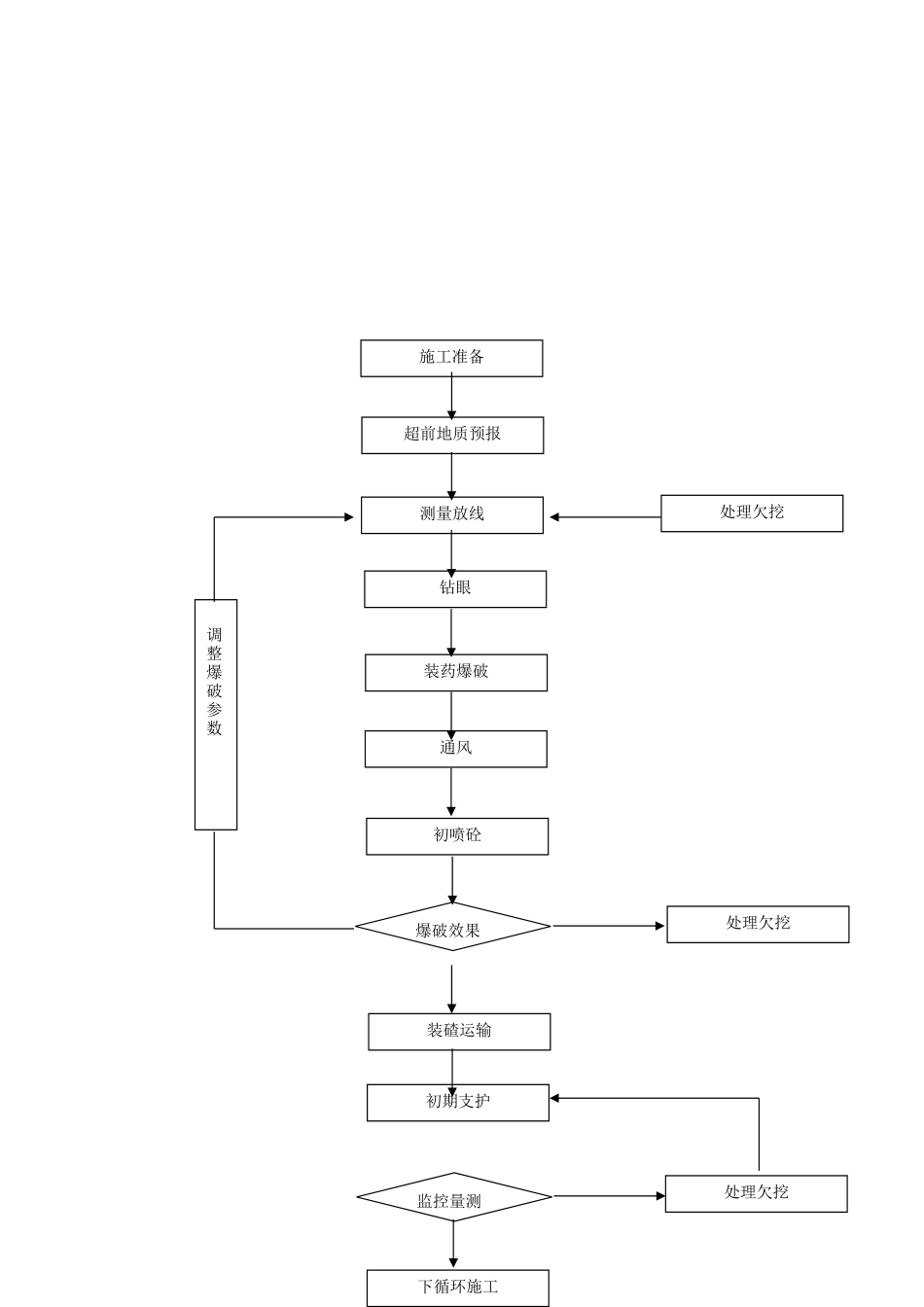

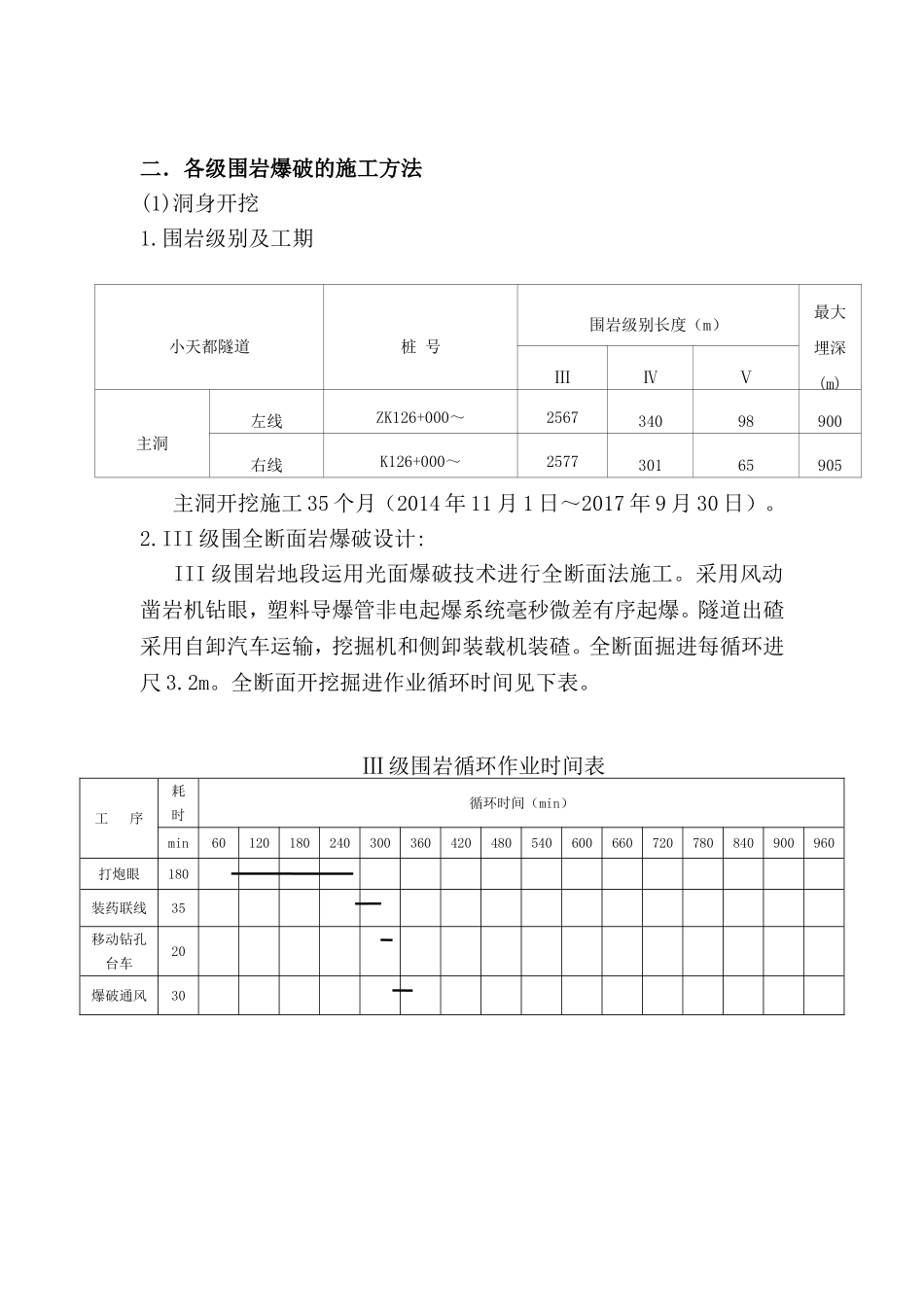

二.各级围岩爆破的施工方法(1)洞身开挖1
围岩级别及工期主洞开挖施工35个月(2014年11月1日~
