9 启动前安全检查(PSSR)在工艺设备启动前对所有相关因素进行检查确认,并将所有必改项整改完成,批准启动的过程,称为启动前安全检查,简称 PSSR
为确保启动前安全检查的质量,应根据项目的进度安排,提前组建PSSR 小组
根据项目管理的级别,指定 PSSR 组长
组长选定并明确每个组员的分工
PSSR 小组成员可由工艺技术、设备、检维修、电气仪表、主要操作和安全环保专业人员组成
必要时,可包括承包商、具有特定知识和经验的外部专家等
PSSR 检查清单参见下表

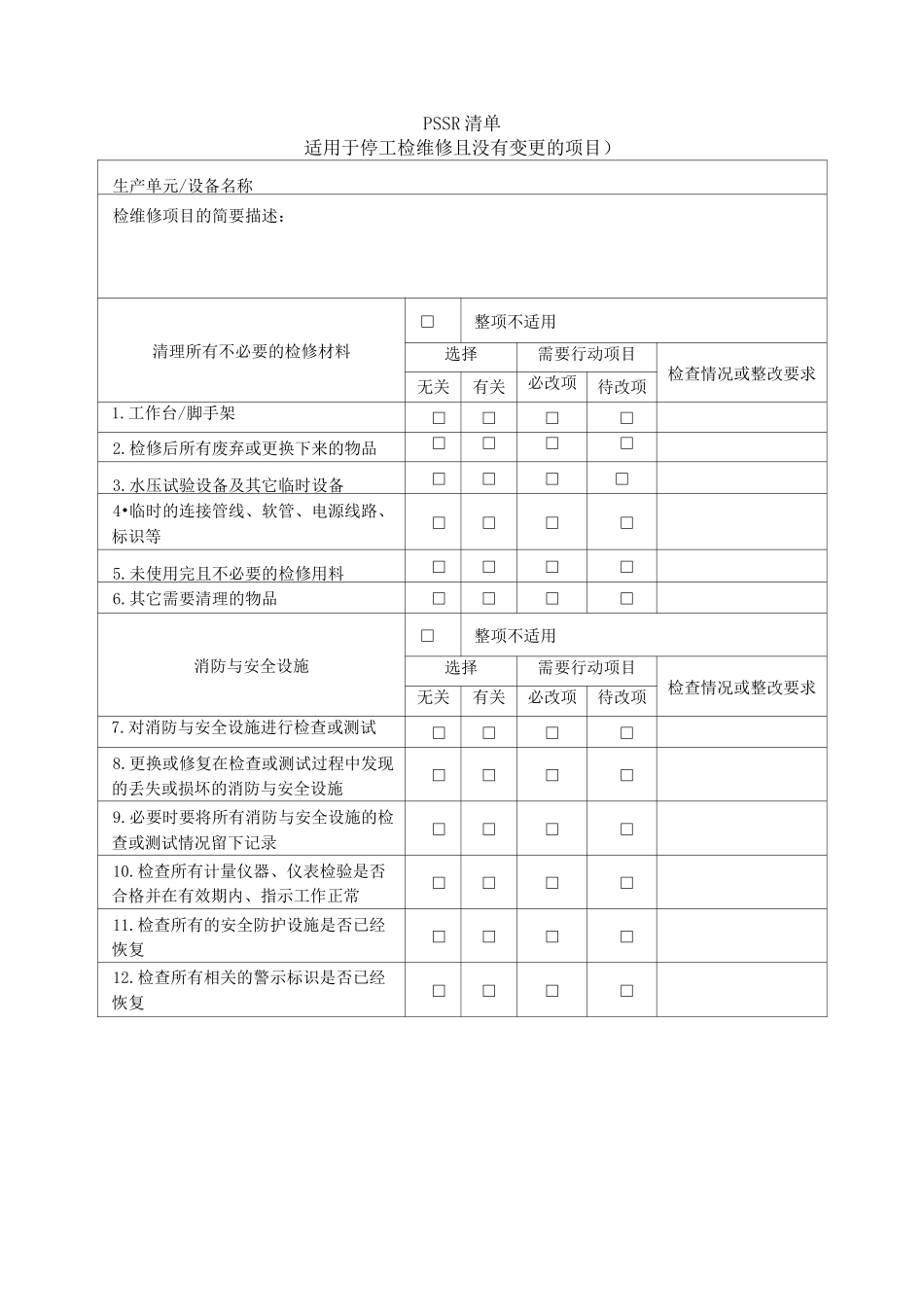

PSSR 清单适用于停工检维修且没有变更的项目)生产单元/设备名称检维修项目的简要描述:清理所有不必要的检修材料□整项不适用选择需要行动项目检查情况或整改要求无关有关必改项待改项1
工作台/脚手架□□□□2
检修后所有废弃或更换下来的物品□□□□3
水压试验设备及其它临时设备□□□□4•临时的连接管线、软管、电源线路、标识等□□□□5
未使用完且不必要的检修用料□□□□6

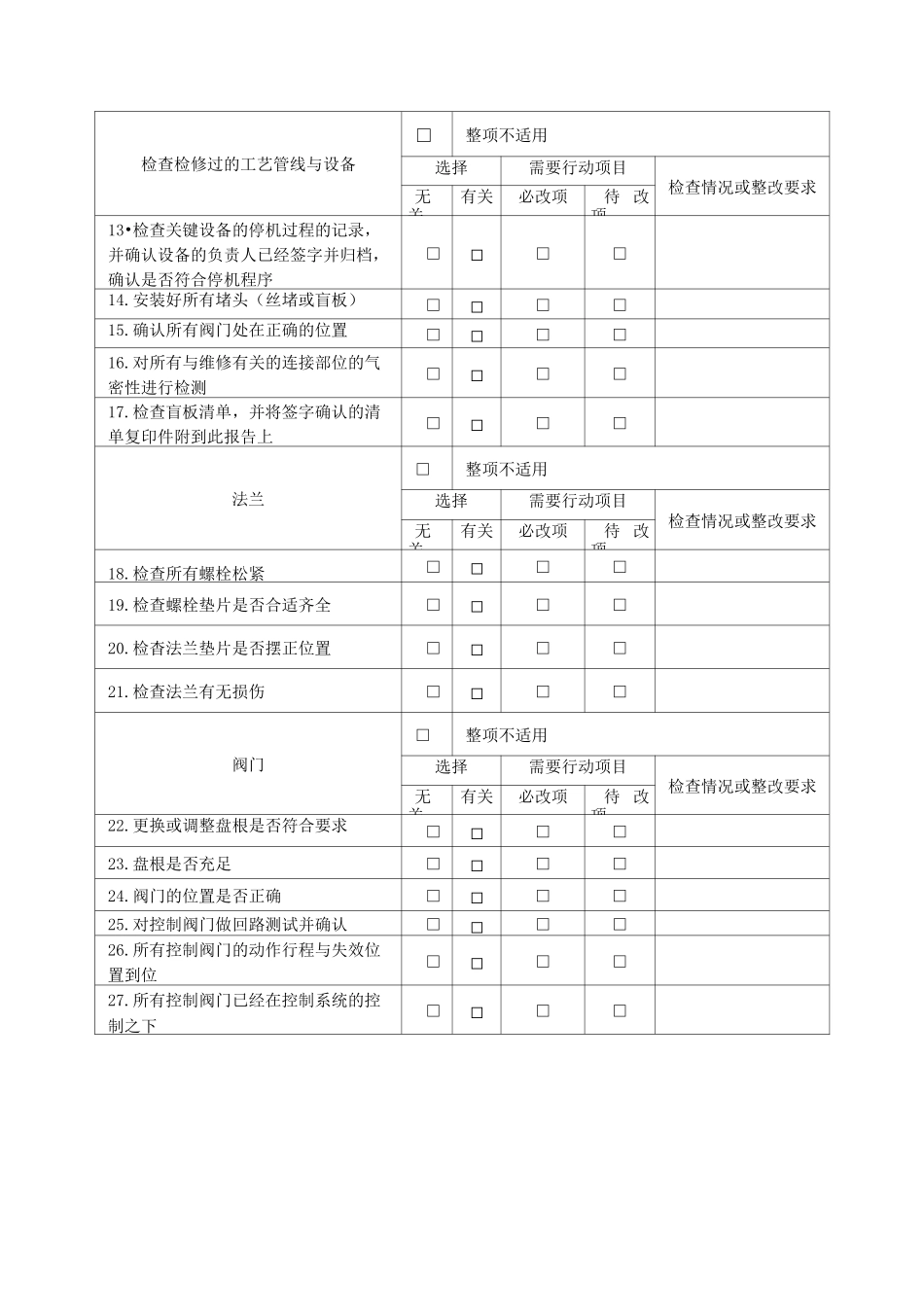

其它需要清理的物品□□□□消防与安全设施□整项不适用选择需要行动项目检查情况或整改要求无关有关必改项待改项7
对消防与安全设施进行检查或测试□□□□8
更换或修复在检查或测试过程中发现的丢失或损坏的消防与安全设施□□□□9
必要时要将所有消防与安全设施的检查或测试情况留下记录□□□□10
检查所有计量仪器、仪表检验是否合格并在有效期内、指示工作正常□□□□11
检查所有的安全防护设施是否已经恢复□□□□12
检查所有相关的警示标识是否已经恢复□□□□检查检修过的工艺管线与设备□整项不适用选择需要行动项目检查情况或整改要求无关有关必改项待 改项13•检查关键设备的停机过程的记录,并确认设备的负责人已经签字并归档,确认是否符合停机程序□□□□14
安装好所有堵头(丝堵或盲板)□□□□15
确认所有阀门处在正确的位置□□□□16
对所有与维修有关的连
