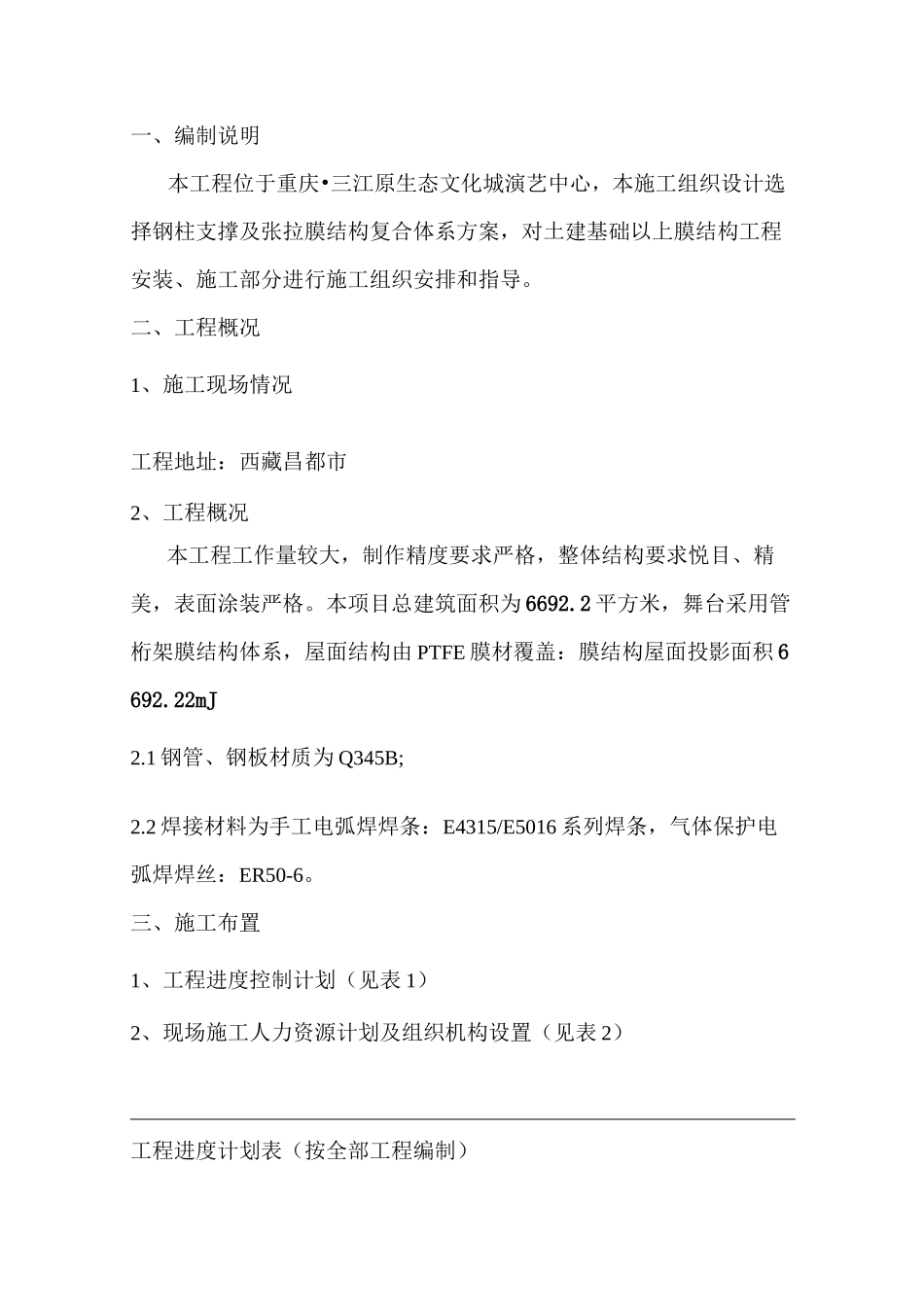

重庆•三江原生态文化城一演艺中心舞台雨棚钢膜结构工程施工组织设计徐州鹏程钢结构工程有限公司二 O—八年四月三日目录一、编制说明…………………………………………………………………二、工程概况…………………………………………………………………三、施工布置…………………………………………………………………四、施工准备工作……………………………………………………………五、施工方案………………六、质量保证计划……………………………………………………………七、安全技术措施……………………………………………………………八、工程相关技术标准与规范………………………………………………一、编制说明本工程位于重庆•三江原生态文化城演艺中心,本施工组织设计选择钢柱支撑及张拉膜结构复合体系方案,对土建基础以上膜结构工程安装、施工部分进行施工组织安排和指导。二、工程概况1、施工现场情况工程地址:西藏昌都市2、工程概况本工程工作量较大,制作精度要求严格,整体结构要求悦目、精美,表面涂装严格。本项目总建筑面积为 6692.2 平方米,舞台采用管桁架膜结构体系,屋面结构由 PTFE 膜材覆盖:膜结构屋面投影面积 6692.22mJ2.1 钢管、钢板材质为 Q345B;2.2 焊接材料为手工电弧焊焊条:E4315/E5016 系列焊条,气体保护电弧焊焊丝:ER50-6。三、施工布置1、工程进度控制计划(见表 1)2、现场施工人力资源计划及组织机构设置(见表 2)工程进度计划表(按全部工程编制)表 1人力资源计划表 2序号人员人数备注1项目经理12项目经理助理13技术贝14质量检验员15安全员16施工员、材料员7安装技术工人128辅助工种6现场施工组织管理机构体系图项目经理安员全术员技员质量工程安装队长安辅助装工工四、施工准备工作1、技术准备施工图纸完成后,项目经理应组织工程有关人员,认真学习、熟悉和理解施工图,并会同设计人员进行技术交底。2、现场准备(1)对预埋件的位置、标高根据《钢结构工程施工及验收规范》(GB50205-2001)进行复测与办理交接验收工作,如有问题及时妥善处理,直至合格;(2)有计划地将膜及附件、工具、辅料等准备齐全,并运至现场;(3)施工用电及照明设备安装到位;(4)施工用工具、机具准备到位;(5)施工现场应三通一平,具备施工机具、材料的进出和施工作业的方便条件;(6)准备足够的膜材预组装用铺地材料,注意作好对膜材的洁净、保护工作。3、安装工、机具准备使用计划表 3编号工具名称数量...
