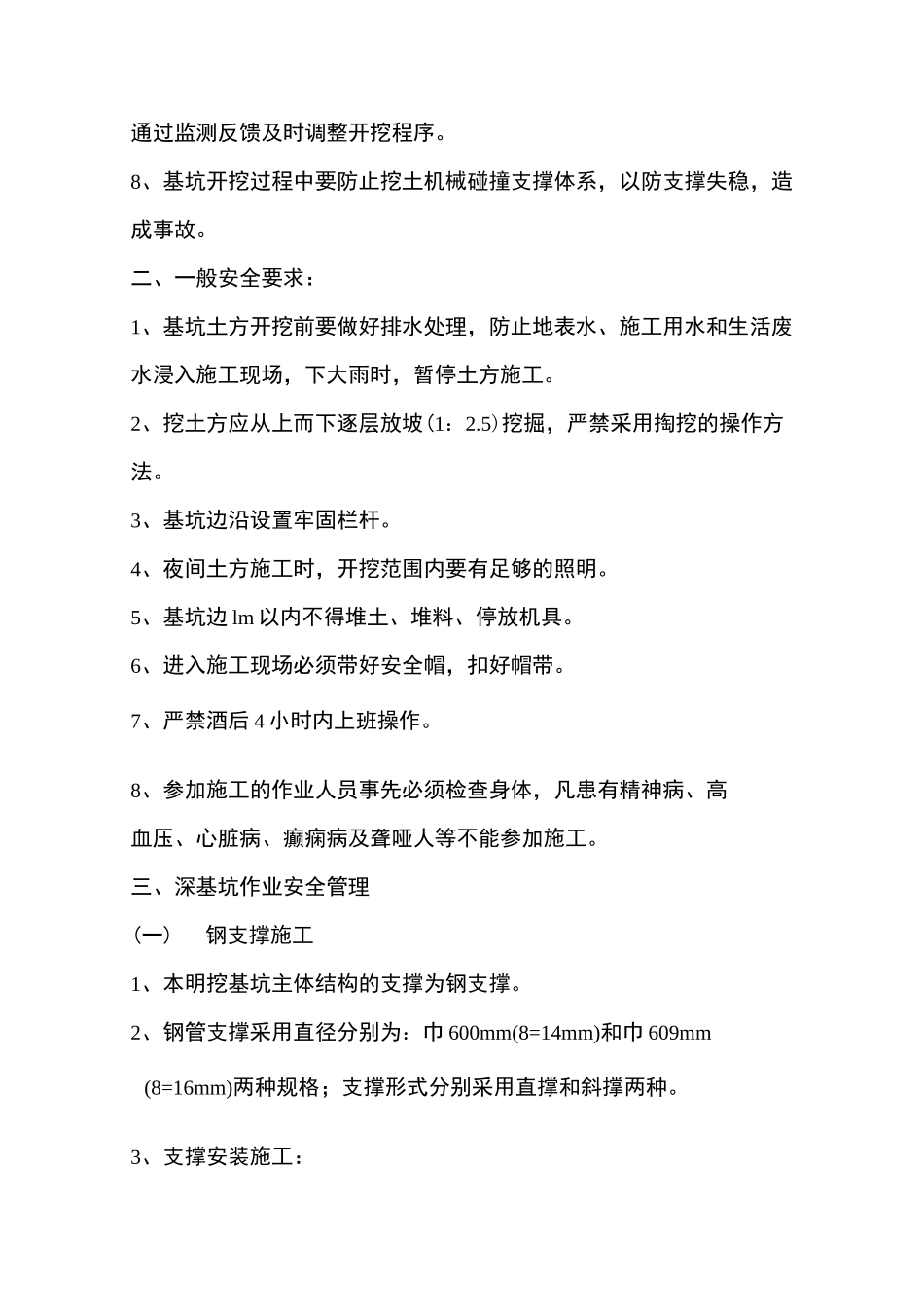

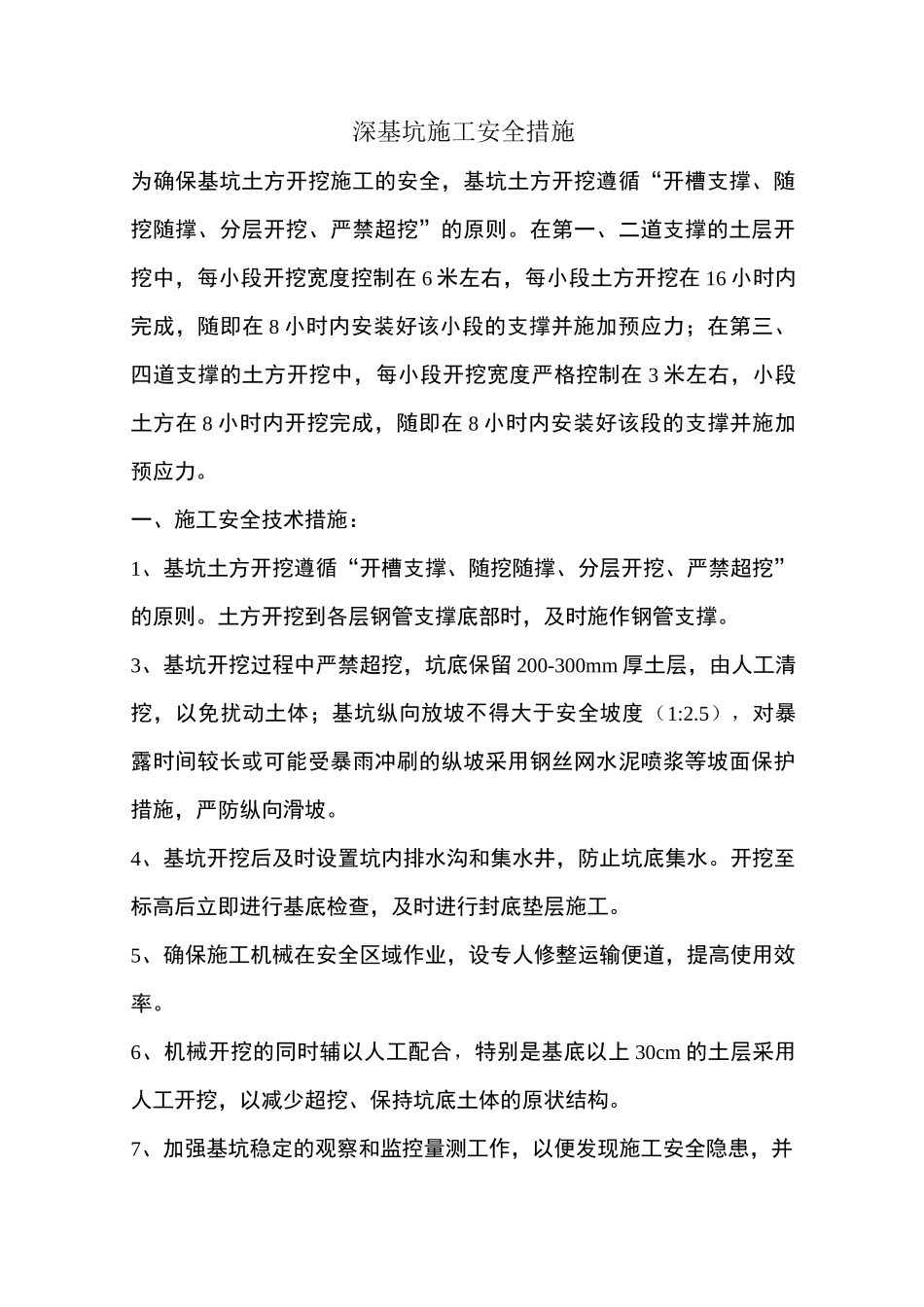

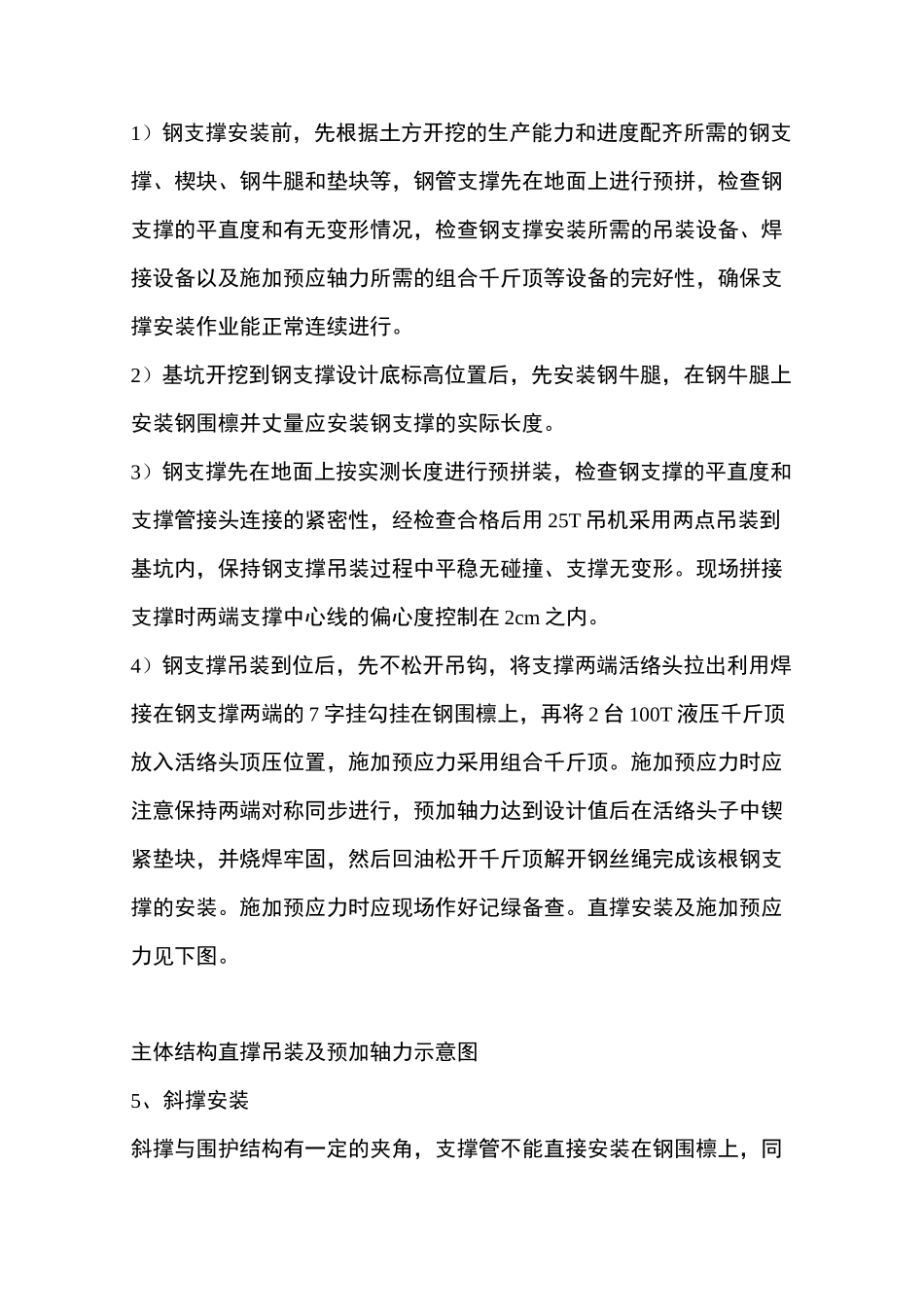

深基坑施工安全措施为确保基坑土方开挖施工的安全,基坑土方开挖遵循“开槽支撑、随挖随撑、分层开挖、严禁超挖”的原则
在第一、二道支撑的土层开挖中,每小段开挖宽度控制在 6 米左右,每小段土方开挖在 16 小时内完成,随即在 8 小时内安装好该小段的支撑并施加预应力;在第三、四道支撑的土方开挖中,每小段开挖宽度严格控制在 3 米左右,小段土方在 8 小时内开挖完成,随即在 8 小时内安装好该段的支撑并施加预应力
一、施工安全技术措施:1、基坑土方开挖遵循“开槽支撑、随挖随撑、分层开挖、严禁超挖”的原则
土方开挖到各层钢管支撑底部时,及时施作钢管支撑
3、基坑开挖过程中严禁超挖,坑底保留 200-300mm 厚土层,由人工清挖,以免扰动土体;基坑纵向放坡不得大于安全坡度(1:2
5),对暴露时间较长或可能受暴雨冲刷的纵坡采用钢丝网水泥喷浆等坡面保护措施,严防纵向滑坡
4、基坑开挖后及时设置坑内排水沟和集水井,防止坑底集水
开挖至标高后立即进行基底检查,及时进行封底垫层施工
5、确保施工机械在安全区域作业,设专人修整运输便道,提高使用效率
6、机械开挖的同时辅以人工配合,特别是基底以上 30cm 的土层采用人工开挖,以减少超挖、保持坑底土体的原状结构
7、加强基坑稳定的观察和监控量测工作,以便发现施工安全隐患,并通过监测反馈及时调整开挖程序
8、基坑开挖过程中要防止挖土机械碰撞支撑体系,以防支撑失稳,造成事故
二、一般安全要求:1、基坑土方开挖前要做好排水处理,防止地表水、施工用水和生活废水浸入施工现场,下大雨时,暂停土方施工
2、挖土方应从上而下逐层放坡(1:2
5)挖掘,严禁采用掏挖的操作方法
3、基坑边沿设置牢固栏杆
4、夜间土方施工时,开挖范围内要有足够的照明
5、基坑边 lm 以内不得堆土、堆料、停放机具
6、进入施工现场必须带好安全帽,扣好帽带
7、严禁酒后 4 小时内
