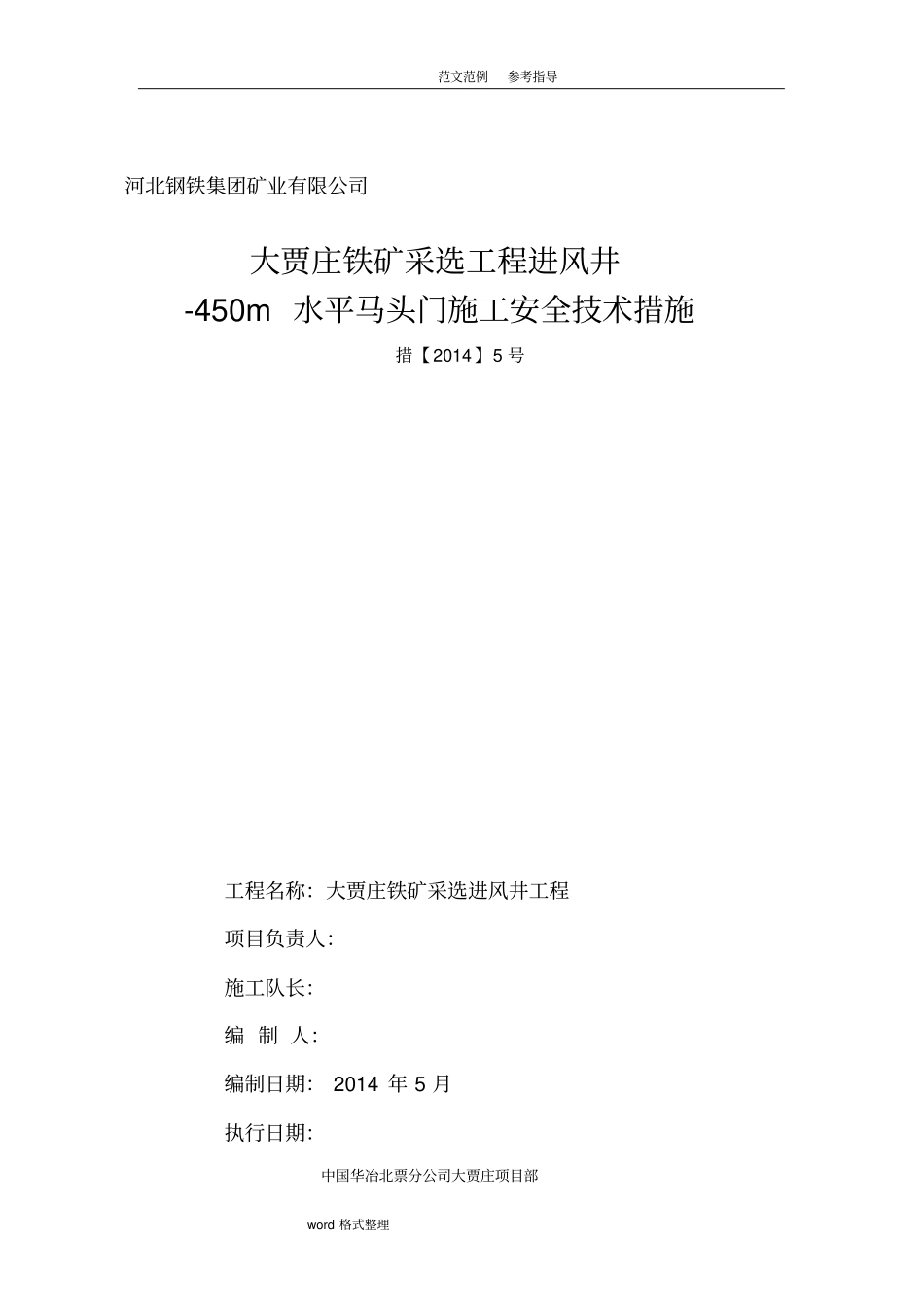

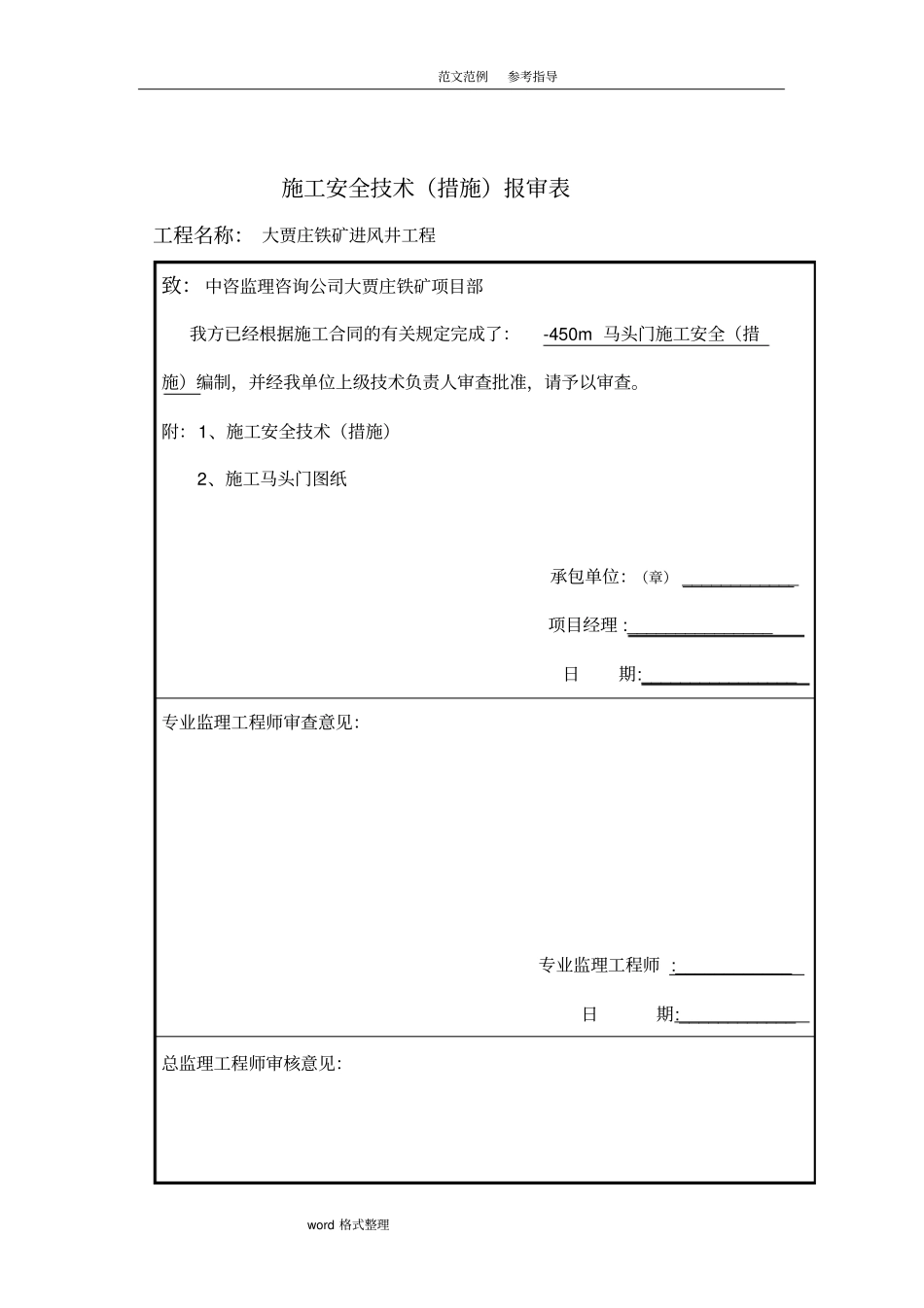

范文范例参考指导word 格式整理河北钢铁集团矿业有限公司大贾庄铁矿采选工程进风井-450m 水平马头门施工安全技术措施措【 2014 】5 号工程名称:大贾庄铁矿采选进风井工程项目负责人:施工队长:编 制 人:编制日期: 2014 年 5 月执行日期:中国华冶北票分公司大贾庄项目部范文范例参考指导word 格式整理施工安全技术(措施)报审表工程名称: 大贾庄铁矿进风井工程致: 中咨监理咨询公司大贾庄铁矿项目部我方已经根据施工合同的有关规定完成了:-450m 马头门施工安全(措施)编制,并经我单位上级技术负责人审查批准,请予以审查
附:1、施工安全技术(措施)2、施工马头门图纸承包单位:(章) ____________ 项目经理 :_______________ 日期:________________ 专业监理工程师审查意见:专业监理工程师 :____________ 日期:____________ 总监理工程师审核意见:范文范例参考指导word 格式整理项目监理机构 :(章) ____________ 总监理工程师 :____________ 日期:____________ 范文范例参考指导word 格式整理大贾庄铁矿采选工程进风井掘砌-450m 水平马头门施工安全技术措施一、工程概况河钢集团大贾庄铁矿进风井-450m马头门设计为双向马头门,位于井深 468
07m 处,两个马头门采用弧形连接通道连接,马头门设计方位: 00° 00′ 00″ ,净高 4
335m~3
7m ,净宽 4
5m ,马头门截止位置距井筒中心为14m ,采取钢筋混凝土支护,厚度400mm ,混凝土强度等级为C 30
马头门设计为直墙三心拱,三心拱拱高 1500mm ,三心拱拱顶半径 3110mm ,小拱半径 1170mm ,墙高 2200mm ,从马头门底板到其墙基础底面350mm ;弧形连接通
