1城市桥梁上部结构施工装配式梁板施工技术装配式梁板施工技术一、装配式梁板施工方案(1)装配式梁(板)施工方案编制前,应对施工现场条件和拟定运输路线社会交通进行充分调研和评估
(2)预制和吊装方案如下:1)应按照设计要求,并结合现场条件确定梁板预制和吊运方案
2)应依据施工组织进度和现场条件,选择构件厂(或基地)预制或施工现场预制
3)依照吊装机具不同,梁板架设方法分为起重机架梁法、跨墩龙门吊架梁法和穿巷式架桥机架梁法;装配式梁板施工技术(当预制梁重量不大,而吊机又有相当的起重能力,河床坚实无水或少水,允许吊机行驶、停搁时采用一台吊机)装配式梁板施工技术(对于桥不太高,架桥孔数又多,沿桥墩两侧铺设轨道不困难的情况,可用此方法)装配式梁板施工技术(该法的特点是不受桥下支架,洪水威胁,架设过程中不影响桥下通车、通航
预制梁的纵移、横移、起吊、就位都比较方便,便于施工单位自行制造

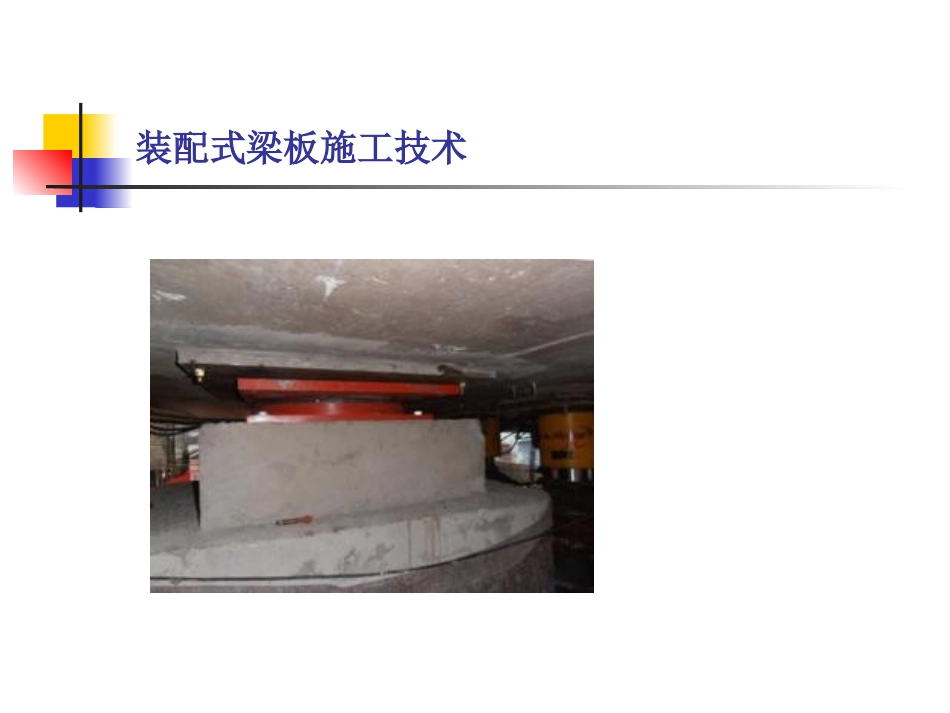

缺点是架设设备用钢材较多,设备组件多,操作相对复杂一些)装配式梁板施工技术装配式梁板施工技术二、技术要求(一)预制构件与支承结构(1)安装构件前必须检查构件外形及其预埋件尺寸和位置,其偏差不应超过设计或规范允许值
(2)装配式桥梁构件在脱底模、移运、堆放和吊装就位时,混凝土的强度不应低于设计要求的吊装强度,一般不应低于设计强度的75%;预应力混凝土构件吊装时,其孔道水泥浆的强度不应低于构件设计要求,如设计无要求时,一般不低于30MPa
吊装前应验收合格
装配式梁板施工技术二、技术要求(二)吊运方案(1)吊运(吊装、运输)应编制专项方案,并按有关规定进行论证、批准(超过300KN)
(2)吊运方案应对各受力部分的设备、杆件进行验算,特别是吊车等机具的安全性验算,起吊过程中构件内产生的应力验算必须符合要求
梁长25m以上的预应力简支梁应验算裸梁的稳定性
(3)应按照起重吊装的有关规定,选择吊运工具、设备,确定
