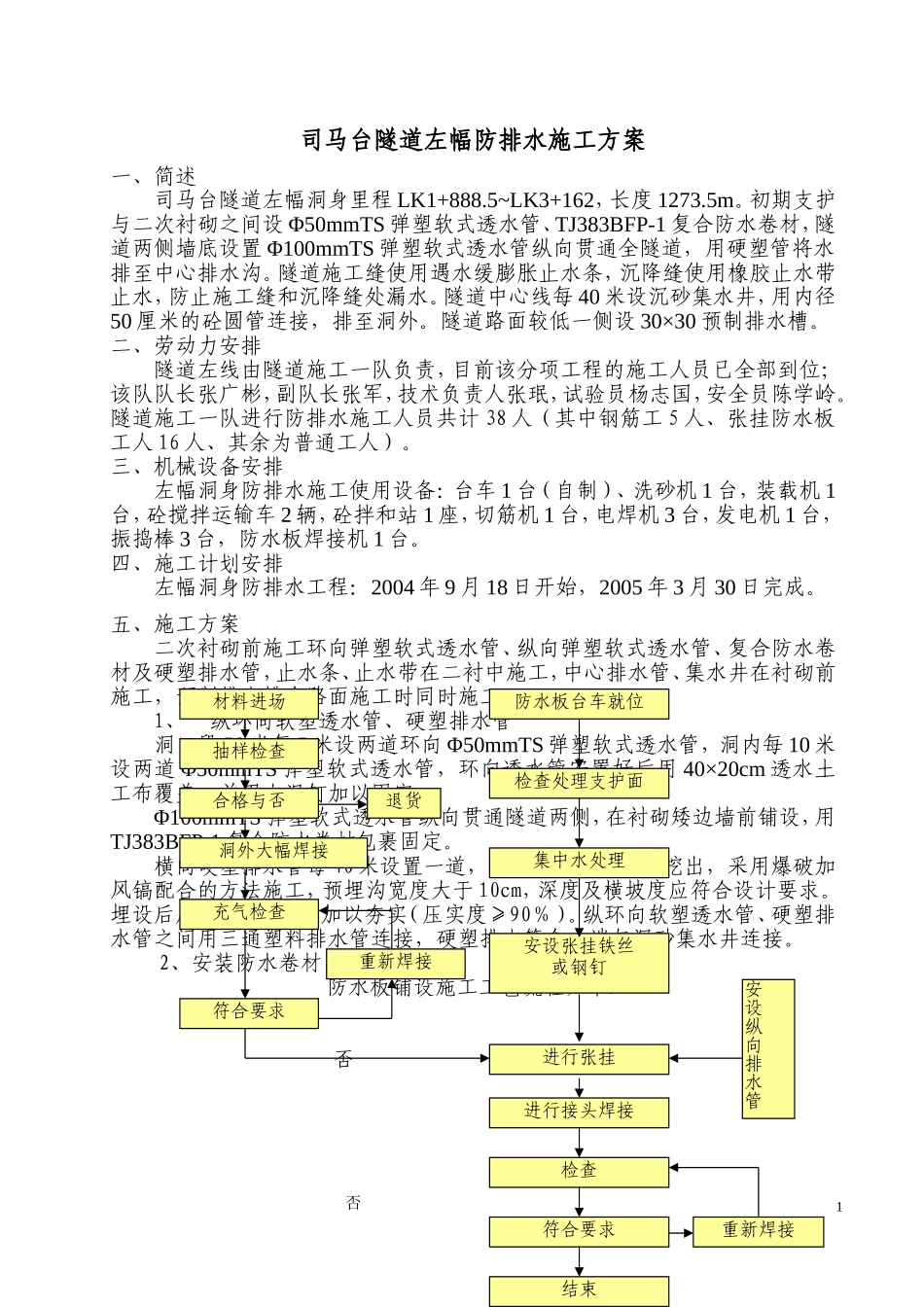

司马台隧道左幅防排水施工方案一、简述司马台隧道左幅洞身里程LK1+888
5~LK3+162,长度1273
初期支护与二次衬砌之间设Φ50mmTS弹塑软式透水管、TJ383BFP-1复合防水卷材,隧道两侧墙底设置Φ100mmTS弹塑软式透水管纵向贯通全隧道,用硬塑管将水排至中心排水沟
隧道施工缝使用遇水缓膨胀止水条,沉降缝使用橡胶止水带止水,防止施工缝和沉降缝处漏水
隧道中心线每40米设沉砂集水井,用内径50厘米的砼圆管连接,排至洞外
隧道路面较低一侧设30×30预制排水槽
二、劳动力安排隧道左线由隧道施工一队负责,目前该分项工程的施工人员已全部到位;该队队长张广彬,副队长张军,技术负责人张珉,试验员杨志国,安全员陈学岭
隧道施工一队进行防排水施工人员共计38人(其中钢筋工5人、张挂防水板工人16人、其余为普通工人)
三、机械设备安排左幅洞身防排水施工使用设备:台车1台(自制)、洗砂机1台,装载机1台,砼搅拌运输车2辆,砼拌和站1座,切筋机1台,电焊机3台,发电机1台,振捣棒3台,防水板焊接机1台
四、施工计划安排左幅洞身防排水工程:2004年9月18日开始,2005年3月30日完成
五、施工方案二次衬砌前施工环向弹塑软式透水管、纵向弹塑软式透水管、复合防水卷材及硬塑排水管,止水条、止水带在二衬中施工,中心排水管、集水井在衬砌前施工,预制排水槽在路面施工时同时施工
1、纵环向软塑透水管、硬塑排水管洞口段50米每5米设两道环向Φ50mmTS弹塑软式透水管,洞内每10米设两道Φ50mmTS弹塑软式透水管,环向透水管安置好后用40×20cm透水土工布覆盖,并用水泥钉加以固定
Φ100mmTS弹塑软式透水管纵向贯通隧道两侧,在衬砌矮边墙前铺设,用TJ383BFP-1复合防水卷材包裹固定
横向硬塑排水管每40米设置一道,在衬砌前将预埋沟挖出,采用爆破加风镐配合的方法施工,预埋沟
