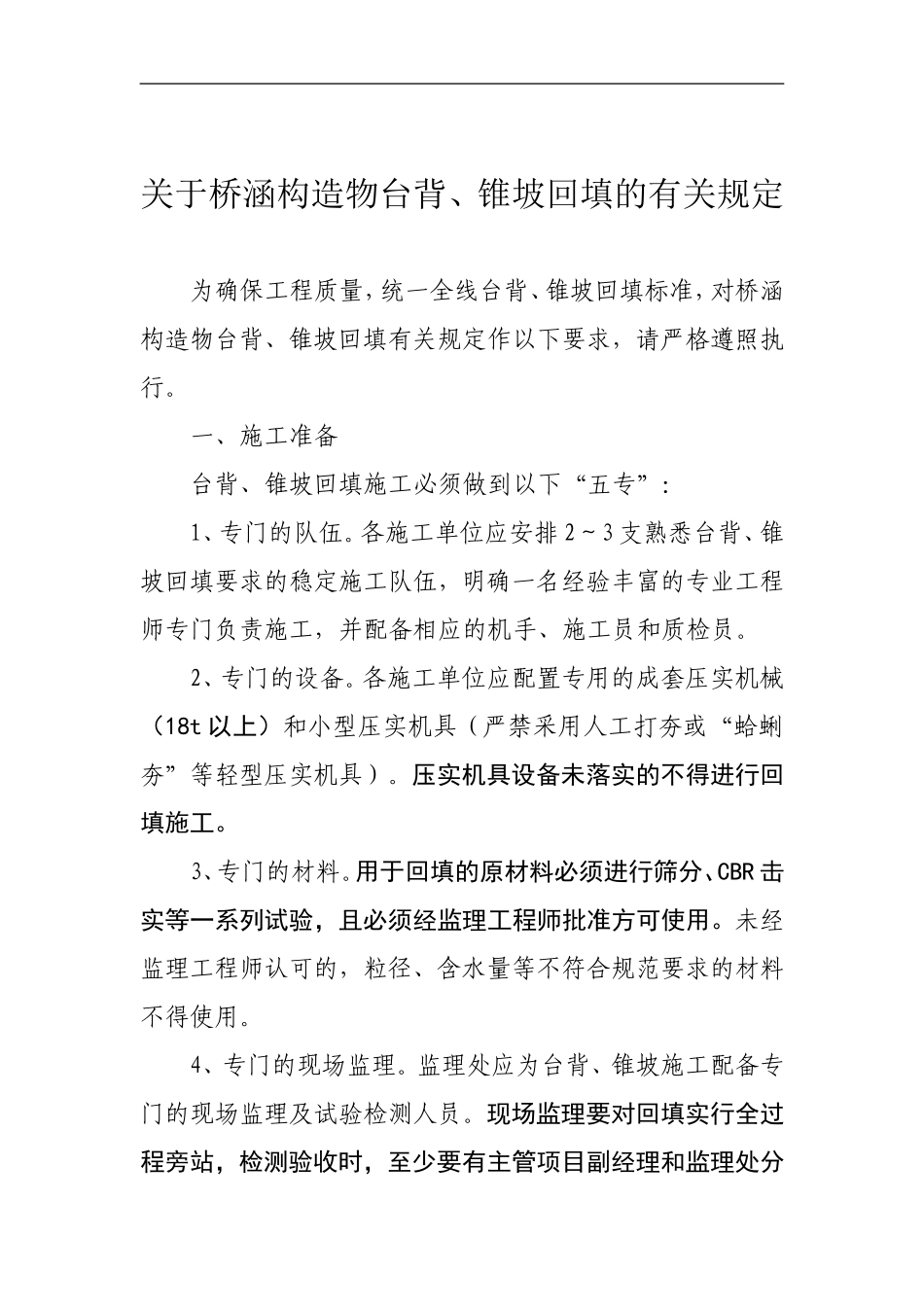

关于桥涵构造物台背、锥坡回填的有关规定为确保工程质量,统一全线台背、锥坡回填标准,对桥涵构造物台背、锥坡回填有关规定作以下要求,请严格遵照执行
一、施工准备台背、锥坡回填施工必须做到以下“五专”:1、专门的队伍
各施工单位应安排2~3支熟悉台背、锥坡回填要求的稳定施工队伍,明确一名经验丰富的专业工程师专门负责施工,并配备相应的机手、施工员和质检员
2、专门的设备
各施工单位应配置专用的成套压实机械(18t以上)和小型压实机具(严禁采用人工打夯或“蛤蜊夯”等轻型压实机具)
压实机具设备未落实的不得进行回填施工
3、专门的材料
用于回填的原材料必须进行筛分、CBR击实等一系列试验,且必须经监理工程师批准方可使用
未经监理工程师认可的,粒径、含水量等不符合规范要求的材料不得使用
4、专门的现场监理
监理处应为台背、锥坡施工配备专门的现场监理及试验检测人员
现场监理要对回填实行全过程旁站,检测验收时,至少要有主管项目副经理和监理处分管领导签字

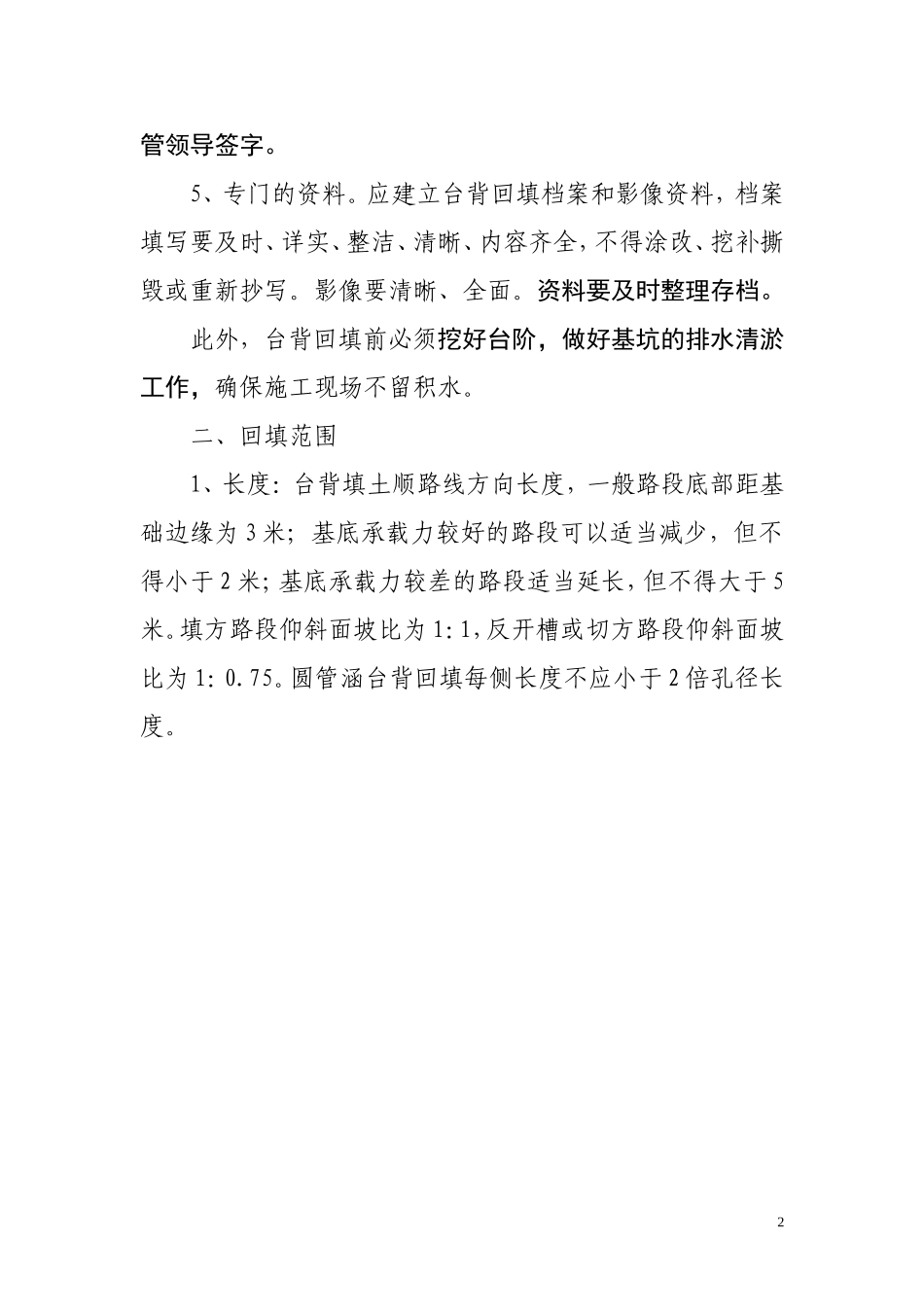

5、专门的资料
应建立台背回填档案和影像资料,档案填写要及时、详实、整洁、清晰、内容齐全,不得涂改、挖补撕毁或重新抄写
影像要清晰、全面
资料要及时整理存档
此外,台背回填前必须挖好台阶,做好基坑的排水清淤工作,确保施工现场不留积水
二、回填范围1、长度:台背填土顺路线方向长度,一般路段底部距基础边缘为3米;基底承载力较好的路段可以适当减少,但不得小于2米;基底承载力较差的路段适当延长,但不得大于5米
填方路段仰斜面坡比为1:1,反开槽或切方路段仰斜面坡比为1:0
圆管涵台背回填每侧长度不应小于2倍孔径长度

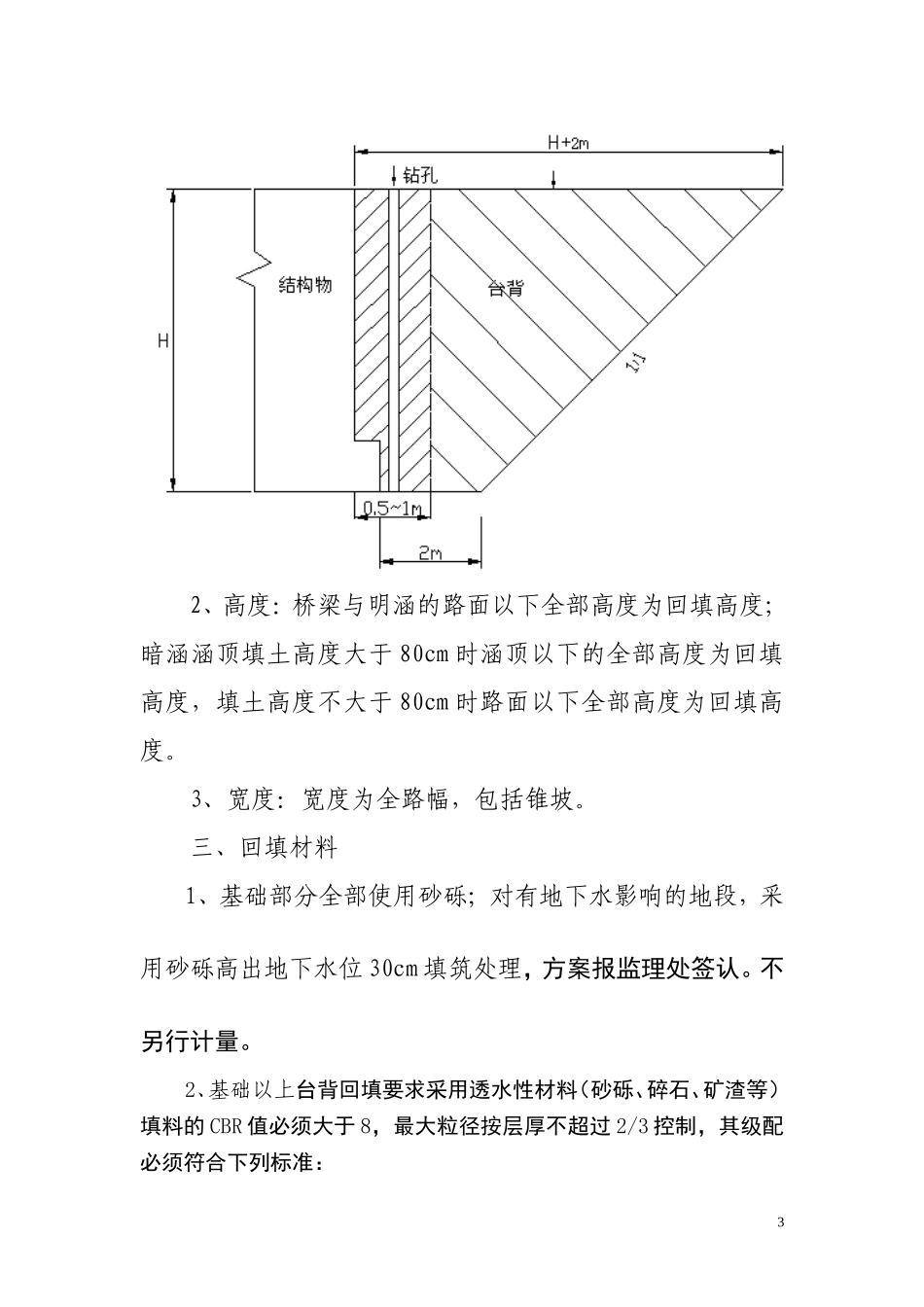

22、高度:桥梁与明涵的路面以下全部高度为回填高度;暗涵涵顶填土高度大于80cm时涵顶以下的全部高度为回填高度,填土高度不大于80cm时路面以下全部高度为回填高度
3、宽度:宽度为全路幅,包括锥坡
三、回填材料1、基础部分全部使用砂
