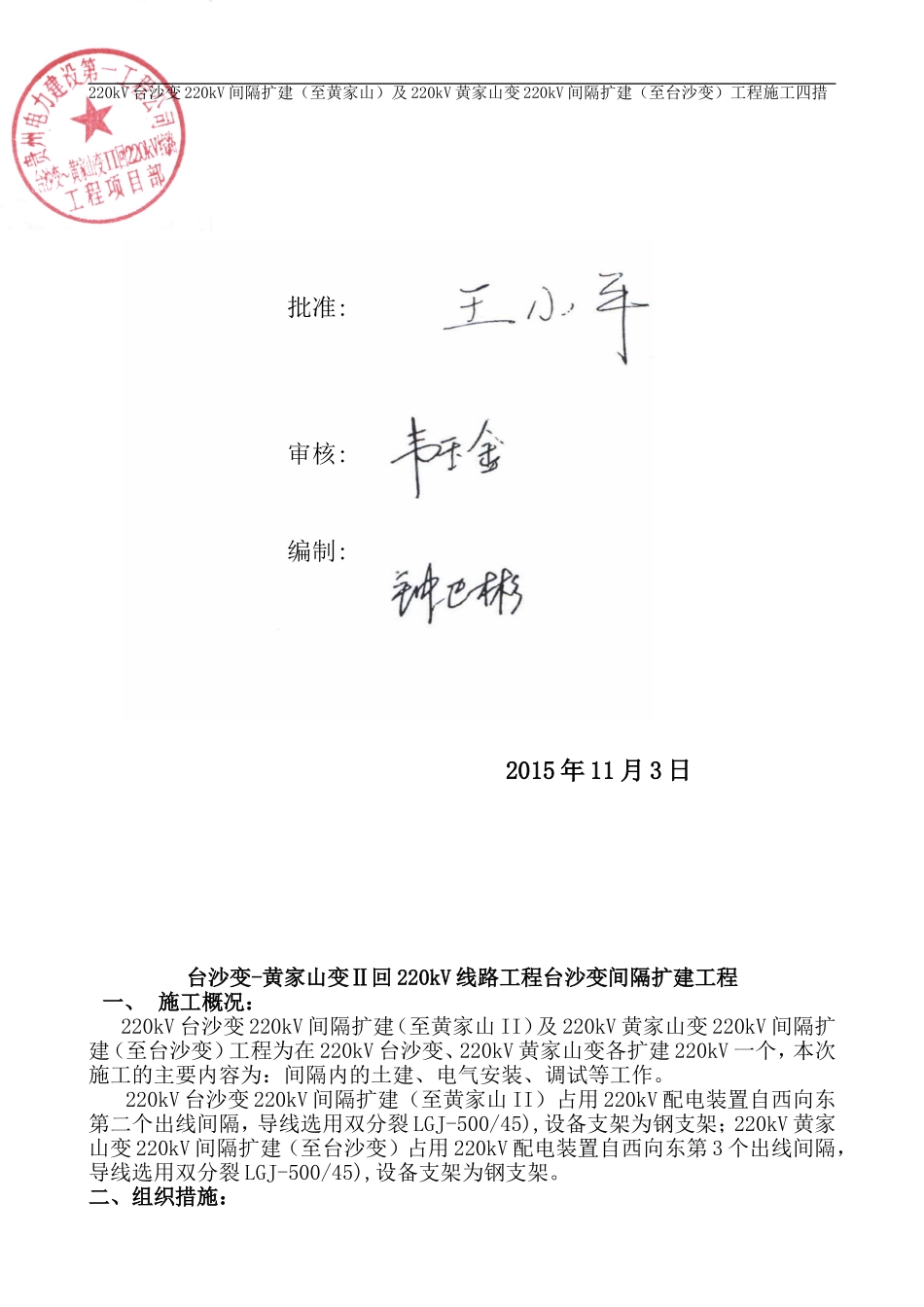

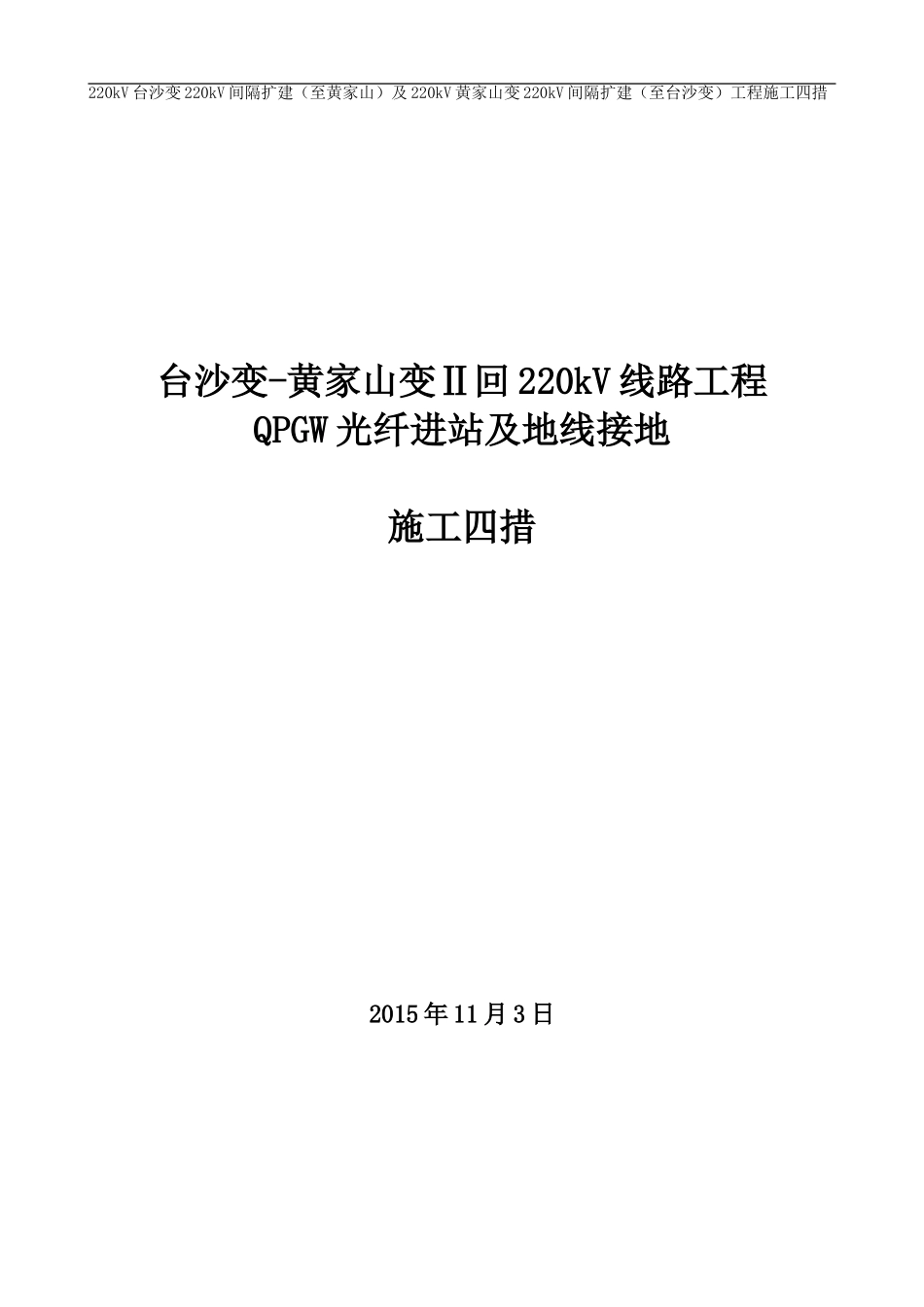

220kV台沙变220kV间隔扩建(至黄家山)及220kV黄家山变220kV间隔扩建(至台沙变)工程施工四措台沙变-黄家山变Ⅱ回220kV线路工程QPGW光纤进站及地线接地施工四措2015年11月3日220kV台沙变220kV间隔扩建(至黄家山)及220kV黄家山变220kV间隔扩建(至台沙变)工程施工四措批准:审核:编制:2015年11月3日台沙变-黄家山变Ⅱ回220kV线路工程台沙变间隔扩建工程一、施工概况:220kV台沙变220kV间隔扩建(至黄家山II)及220kV黄家山变220kV间隔扩建(至台沙变)工程为在220kV台沙变、220kV黄家山变各扩建220kV一个,本次施工的主要内容为:间隔内的土建、电气安装、调试等工作
220kV台沙变220kV间隔扩建(至黄家山II)占用220kV配电装置自西向东第二个出线间隔,导线选用双分裂LGJ-500/45),设备支架为钢支架;220kV黄家山变220kV间隔扩建(至台沙变)占用220kV配电装置自西向东第3个出线间隔,导线选用双分裂LGJ-500/45),设备支架为钢支架

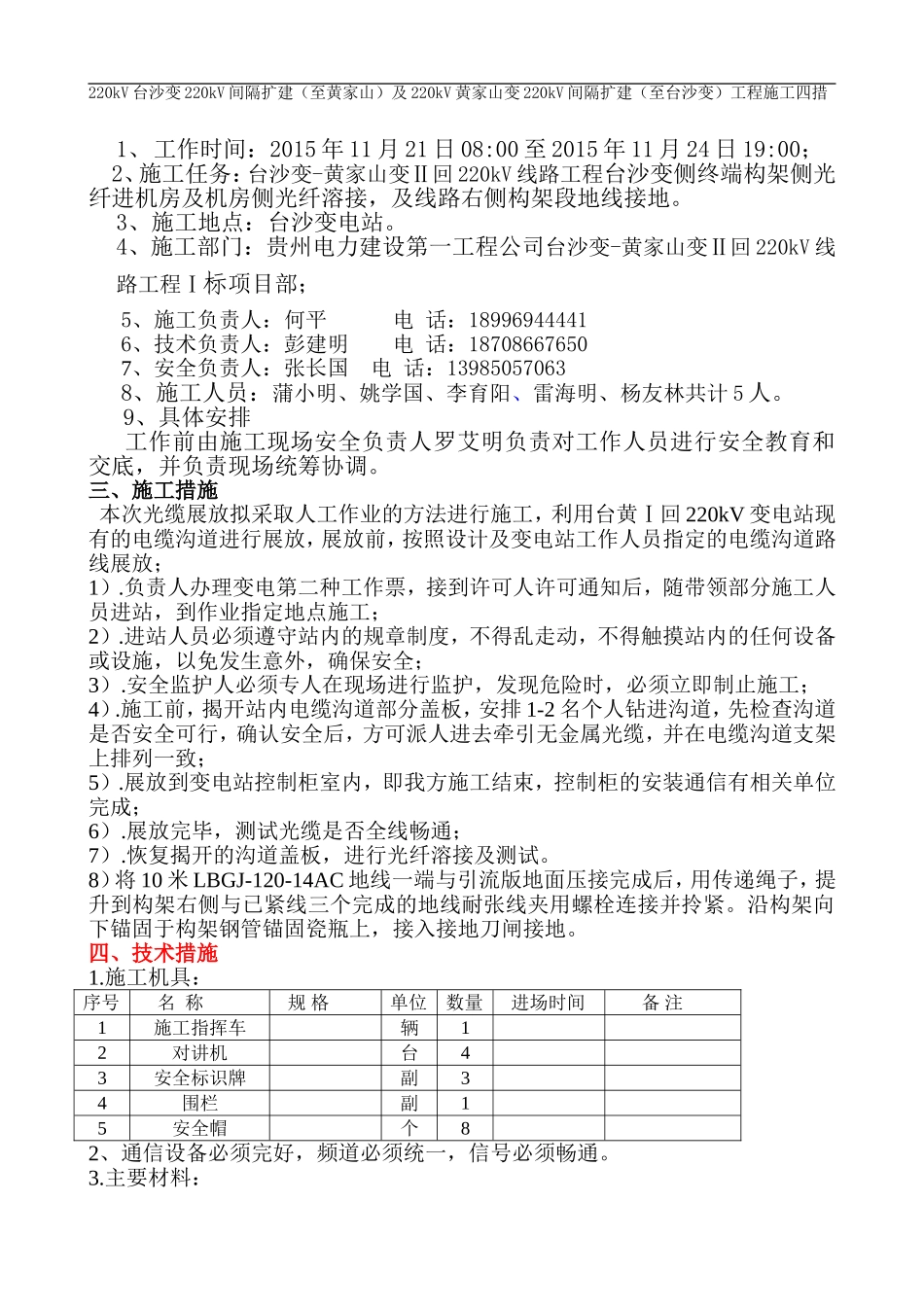

二、组织措施:220kV台沙变220kV间隔扩建(至黄家山)及220kV黄家山变220kV间隔扩建(至台沙变)工程施工四措1、工作时间:2015年11月21日08:00至2015年11月24日19:00;2、施工任务:台沙变-黄家山变Ⅱ回220kV线路工程台沙变侧终端构架侧光纤进机房及机房侧光纤溶接,及线路右侧构架段地线接地
3、施工地点:台沙变电站
4、施工部门:贵州电力建设第一工程公司台沙变-黄家山变Ⅱ回220kV线路工程Ⅰ标项目部;5、施工负责人:何平电话:189969444416、技术负责人:彭建明电话:187086676507、安全负责人:张长国电话:139850570638、施工人员:蒲小明、姚学国、李育阳、雷海明、杨友林共计5人
