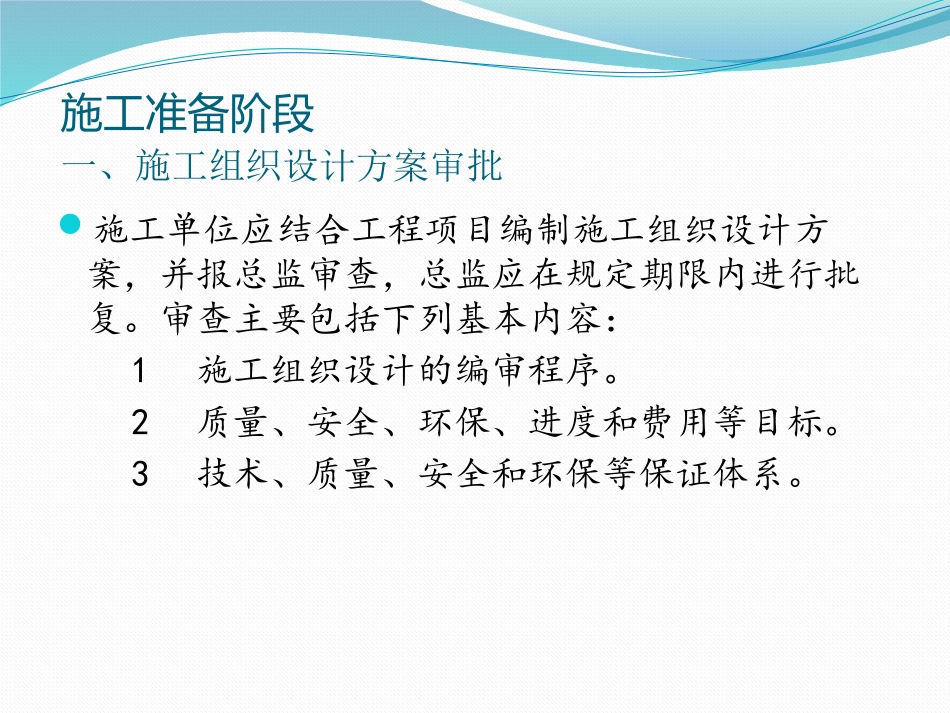

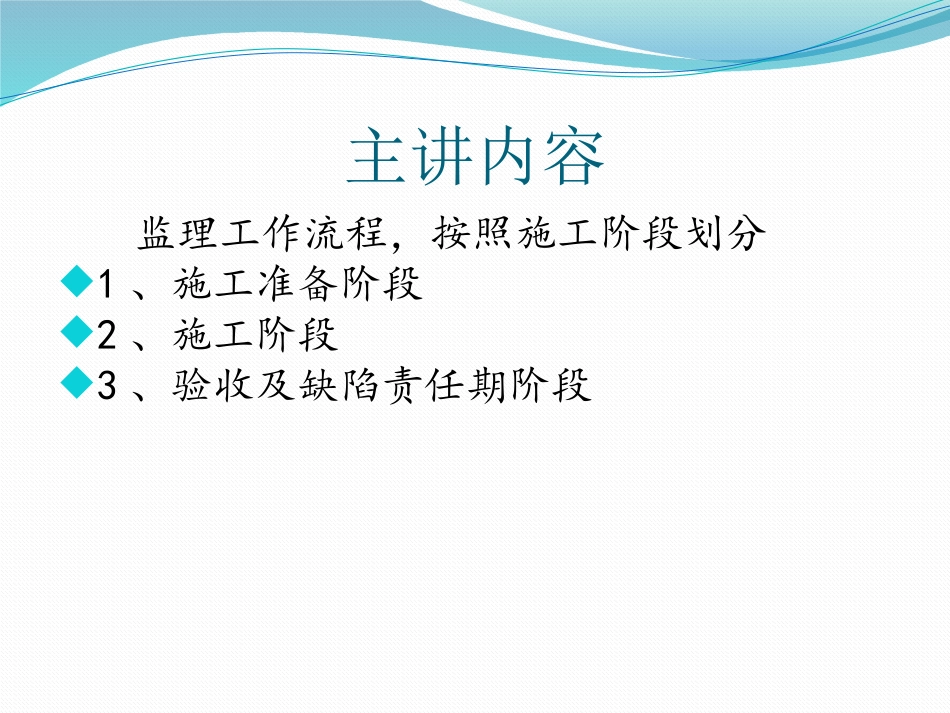

公路工程施工监理程序2018年9月主讲内容监理工作流程,按照施工阶段划分1、施工准备阶段2、施工阶段3、验收及缺陷责任期阶段一、施工组织设计方案审批施工单位应结合工程项目编制施工组织设计方案,并报总监审查,总监应在规定期限内进行批复
审查主要包括下列基本内容:1施工组织设计的编审程序
2质量、安全、环保、进度和费用等目标
3技术、质量、安全和环保等保证体系
施工准备阶段一、施工组织设计方案审批4安全技术措施、专项施工方案和施工现场临时用电方案
专项施工方案——针对达到一定规模危险性较大的工程
具体项目见《公路工程施工安全技术规范》JTGF90-2015施工准备阶段一、施工组织设计方案审批5桥梁和隧道施工安全风险评估的工程项目清单
具体要求见:交通运输部《关于开展公路桥梁和隧道工程施工安全风险评估试行工作的通知》(交质监发〔2011〕217号)施工准备阶段一、施工组织设计方案审批6施工人员、资金、主要材料和机械设备等资源供应计划
7施工总平面布置、交通导改方案、事故应急救援预案
施工准备阶段二、分项工程划分的审核施工单位在施工准备阶段完成单位、分部、分项工程划分,并报总监办审核后,报建设单位
划分原则依据《公路工程质量检验评定标准》(JTGF80-2017)内容包括——列出所有单位、分部、分项工程并按统一的原则分类编号不仅仅是写出划分原则施工准备阶段三、保证体系的建立情况施工单位应按照施工组织设计方案建立技术、质量、安全和环保等保证体系,监理现场核查是否符合方案中的规定
重点是下列方面到位情况•人员•设施•资金•规章制度•职责分工施工准备阶段四、抽测原始地面线的复测结果施工单位应在原始地面线未被扰动前,对原始基准点、基准线、和基准标高进行复测检查
并向监理提交复测结果及工程量计算资料,经监理平行抽测后确认
•影响计量•易出现争议•未经监理确认,擅自扰动原地面线,根据设
