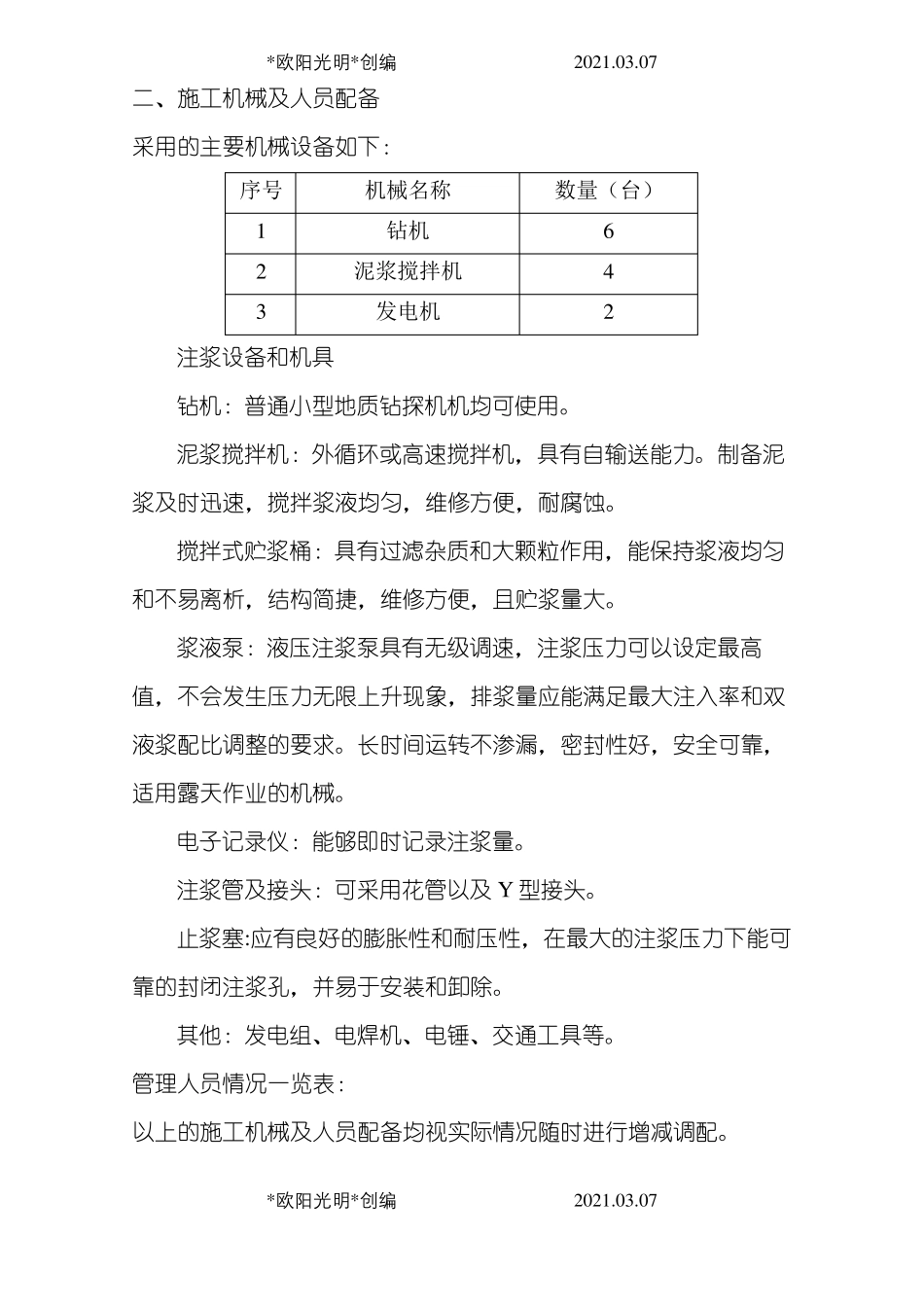

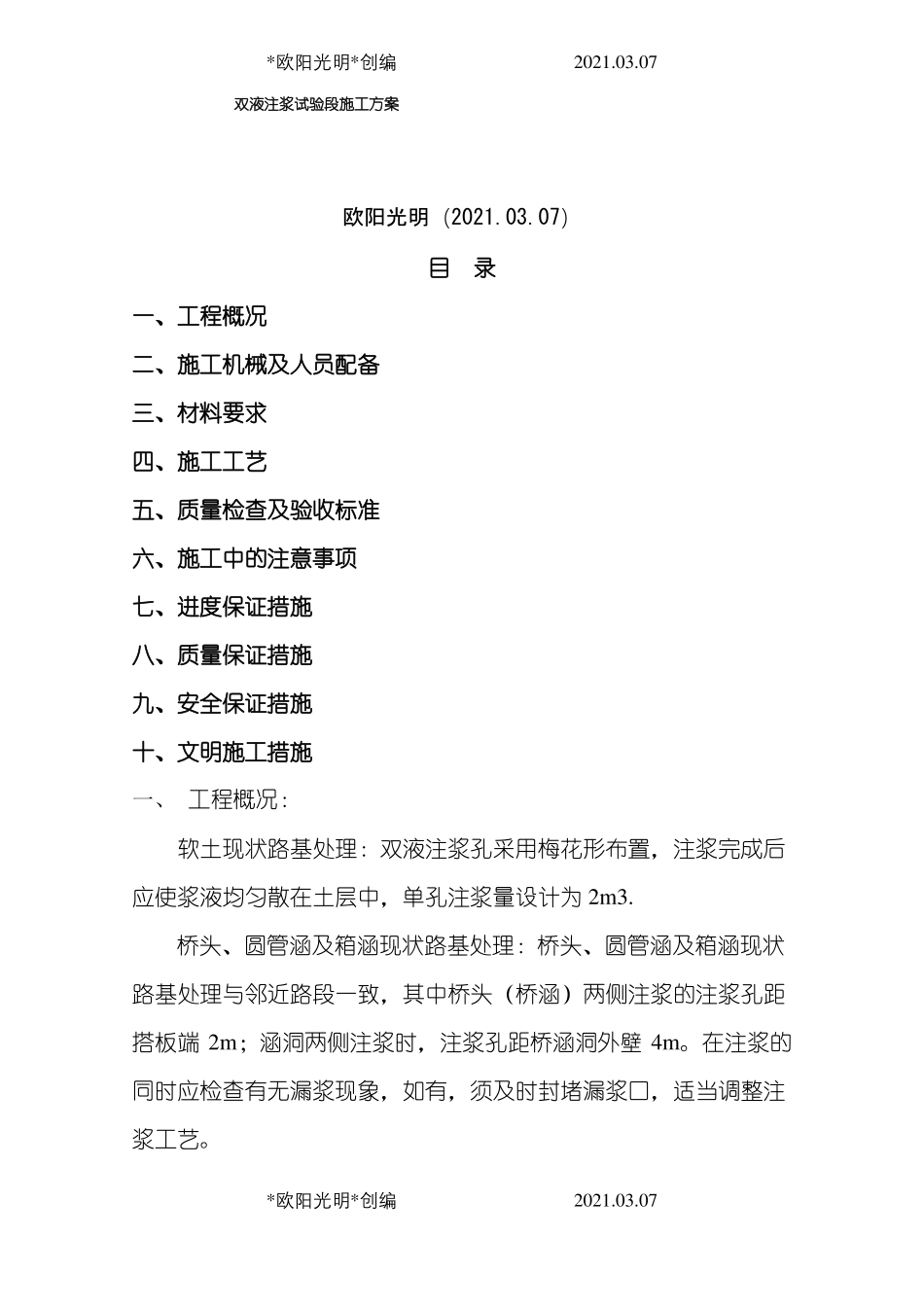

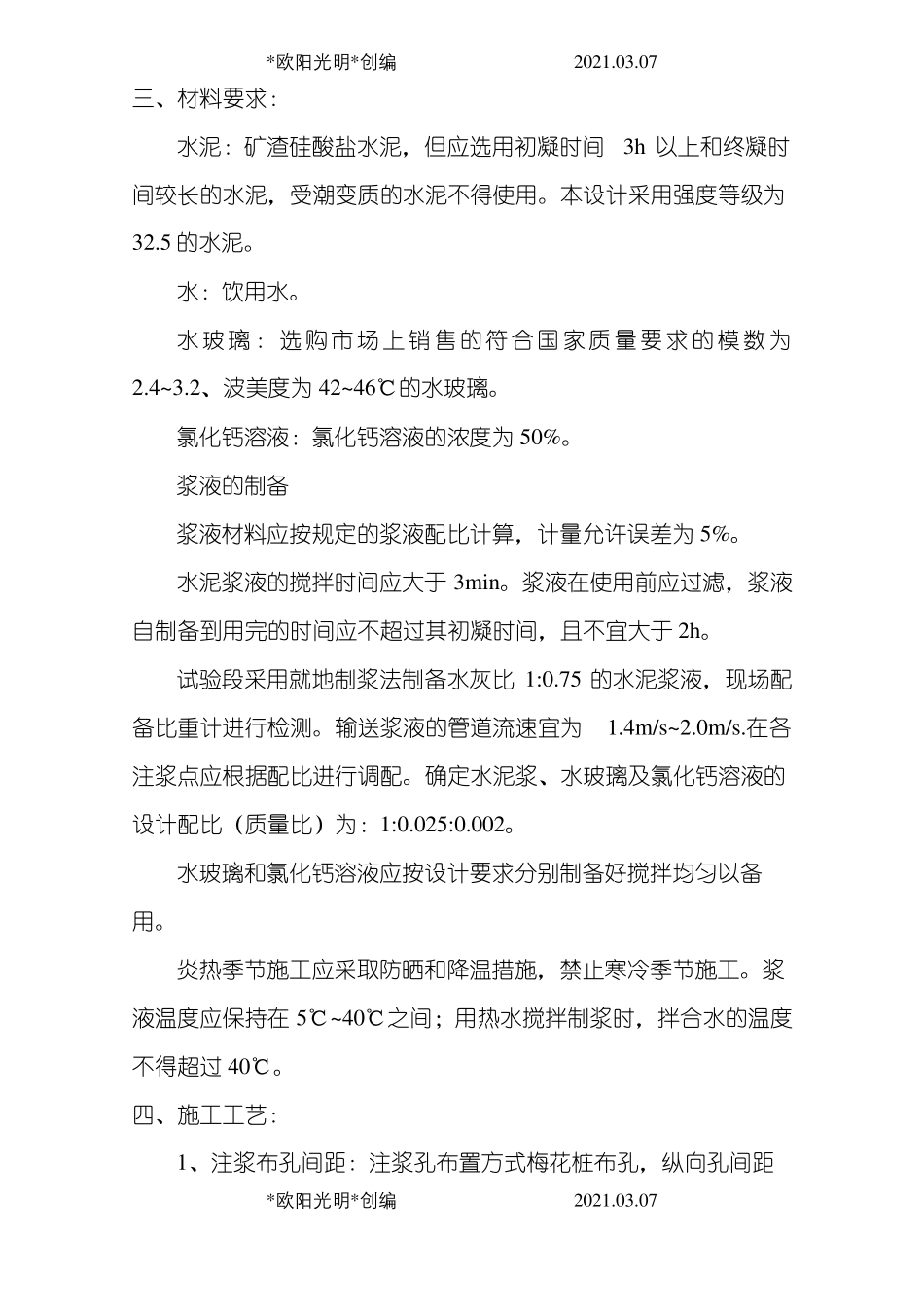

*欧阳光明*创编 2021.03.07双液注浆试验段施工方案欧阳光明(2021.03.07)目录一、工程概况二、施工机械及人员配备三、材料要求四、施工工艺五、质量检查及验收标准六、施工中的注意事项七、进度保证措施八、质量保证措施九、安全保证措施十、文明施工措施一、 工程概况:软土现状路基处理:双液注浆孔采用梅花形布置,注浆完成后应使浆液均匀散在土层中,单孔注浆量设计为 2m3.桥头、圆管涵及箱涵现状路基处理:桥头、圆管涵及箱涵现状路基处理与邻近路段一致,其中桥头(桥涵)两侧注浆的注浆孔距搭板端 2m;涵洞两侧注浆时,注浆孔距桥涵洞外壁 4m。在注浆的同时应检查有无漏浆现象,如有,须及时封堵漏浆口,适当调整注浆工艺。*欧阳光明*创编 2021.03.07*欧阳光明*创编 2021.03.07二、施工机械及人员配备采用的主要机械设备如下:序号123机械名称钻机泥浆搅拌机发电机数量(台)642注浆设备和机具钻机:普通小型地质钻探机机均可使用。泥浆搅拌机:外循环或高速搅拌机,具有自输送能力。制备泥浆及时迅速,搅拌浆液均匀,维修方便,耐腐蚀。搅拌式贮浆桶:具有过滤杂质和大颗粒作用,能保持浆液均匀和不易离析,结构简捷,维修方便,且贮浆量大。浆液泵:液压注浆泵具有无级调速,注浆压力可以设定最高值,不会发生压力无限上升现象,排浆量应能满足最大注入率和双液浆配比调整的要求。长时间运转不渗漏,密封性好,安全可靠,适用露天作业的机械。电子记录仪:能够即时记录注浆量。注浆管及接头:可采用花管以及 Y 型接头。止浆塞:应有良好的膨胀性和耐压性,在最大的注浆压力下能可靠的封闭注浆孔,并易于安装和卸除。其他:发电组、电焊机、电锤、交通工具等。管理人员情况一览表:以上的施工机械及人员配备均视实际情况随时进行增减调配。*欧阳光明*创编 2021.03.07*欧阳光明*创编 2021.03.07三、材料要求:水泥:矿渣硅酸盐水泥,但应选用初凝时间3h 以上和终凝时间较长的水泥,受潮变质的水泥不得使用。本设计采用强度等级为32.5 的水泥。水:饮用水。水玻璃:选购市场上销售的符合国家质量要求的模数为2.4~3.2、波美度为 42~46℃的水玻璃。氯化钙溶液:氯化钙溶液的浓度为 50%。浆液的制备浆液材料应按规定的浆液配比计算,计量允许误差为 5%。水泥浆液的搅拌时间应大于 3min。浆液在使用前应过滤,浆液自制备到用完的时间应不超过其初凝时间,且不宜大于 2h。试验段采用就地制浆法制备水灰比 1:0.75 的水泥浆液,...
