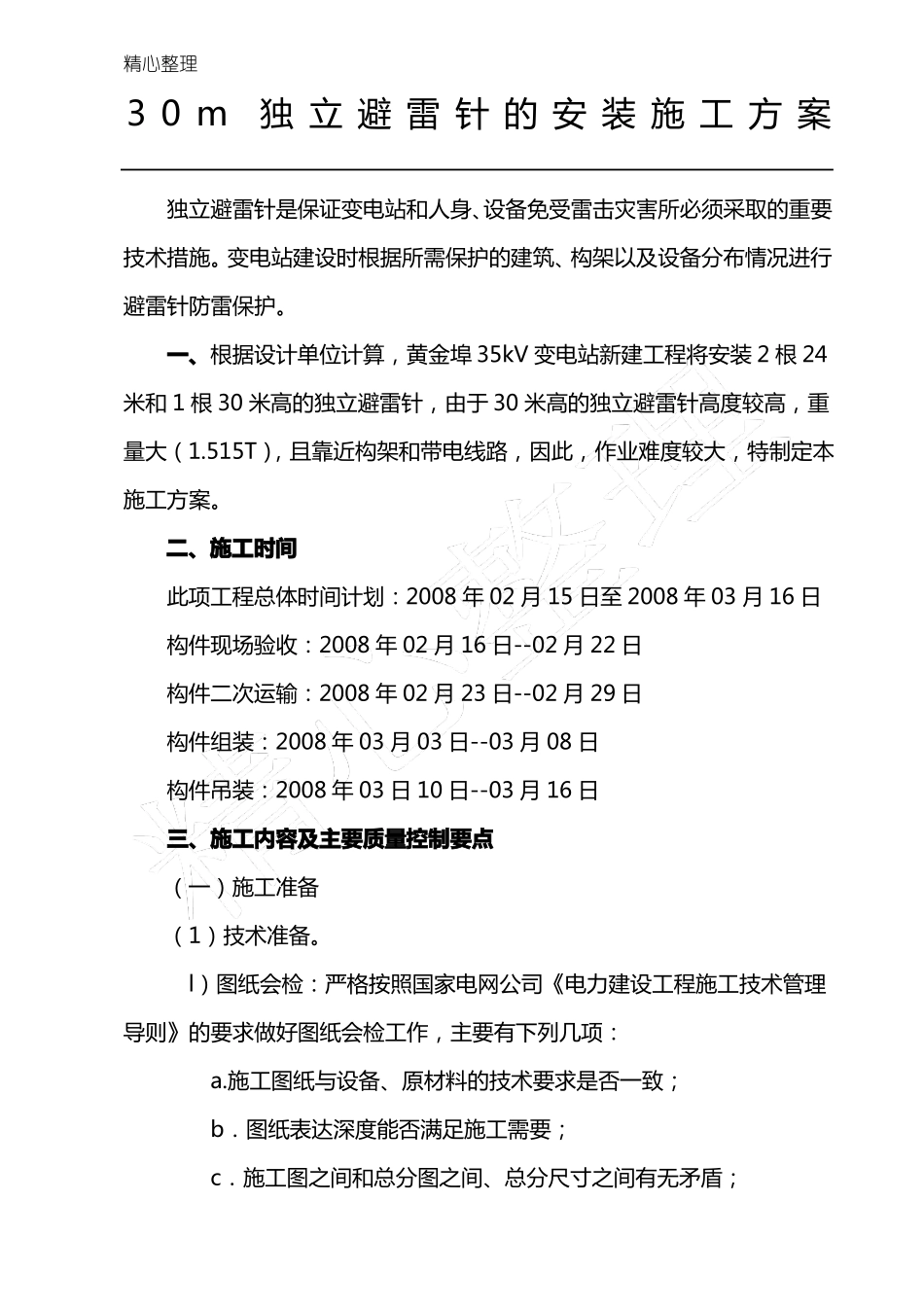

精心整理3 0 m独 立 避 雷 针 的 安 装 施 工 方 案独立避雷针是保证变电站和人身、设备免受雷击灾害所必须采取的重要技术措施。变电站建设时根据所需保护的建筑、构架以及设备分布情况进行避雷针防雷保护。一、根据设计单位计算,黄金埠 35kV 变电站新建工程将安装 2 根 24米和 1 根 30 米高的独立避雷针,由于 30 米高的独立避雷针高度较高,重量大(1.515T),且靠近构架和带电线路,因此,作业难度较大,特制定本施工方案。二、施工时间此项工程总体时间计划:2008 年 02 月 15 日至 2008 年 03 月 16 日构件现场验收:2008 年 02 月 16 日--02 月 22 日构件二次运输:2008 年 02 月 23 日--02 月 29 日构件组装:2008 年 03 月 03 日--03 月 08 日构件吊装:2008 年 03 日 10 日--03 月 16 日三、施工内容及主要质量控制要点(一)施工准备(1)技术准备。l)图纸会检:严格按照国家电网公司《电力建设工程施工技术管理导则》的要求做好图纸会检工作,主要有下列几项:a.施工图纸与设备、原材料的技术要求是否一致;b.图纸表达深度能否满足施工需要;c.施工图之间和总分图之间、总分尺寸之间有无矛盾;精心整理d.设计采用的四新在施工技术、机具和物资供应上有无困难。2)技术交底:应按照导则规定,每个分项工程必须分级进行施工技术交底。技术交底内容要充实,具有针对性和指导性,全体参加施工的人员都要参加交底并签名,形成书面交底记录。(2)机具准备。按照施工措施要求的工器具进行准备和检查,详细见附表一。(3)构件进场、验收及堆放。l)构件进场时,应检查出厂合格证、构件安装说明、螺栓清单等出厂资料,以及构件的防腐质量、碰伤、变形情况,镀锌层不得有黄锈、锌瘤、毛刺及漏锌现象。2)堆放时用道木垫起,构件不允许与地面直接接触,钢管堆放不得超过三层。3)构件验收的质量标准:对单节钢管弯曲矢高偏差控制在L/1500,且≤5mm;单个构件长度偏差≤±3mm。(4)作业人员组织。总负责人:梁敏技术负责人:刘杰安全负责人:徐亚平施工负责人:何强吊装负责人:陈刚测量负责人:毛贤德构件组装:技工 4 人,焊工 2 人,辅工 4 人。吊装:指挥 1 人,吊车司机 1 人,测工 2 人,登高 2 人。缆风固定:8 人,溜绳控制:2 人,柱就位:4 人,辅工:4 人。最终校正:测工:2 人,技工:4 人,缆风纠偏:4 人。(二)基础及地脚螺栓复测精心整...
