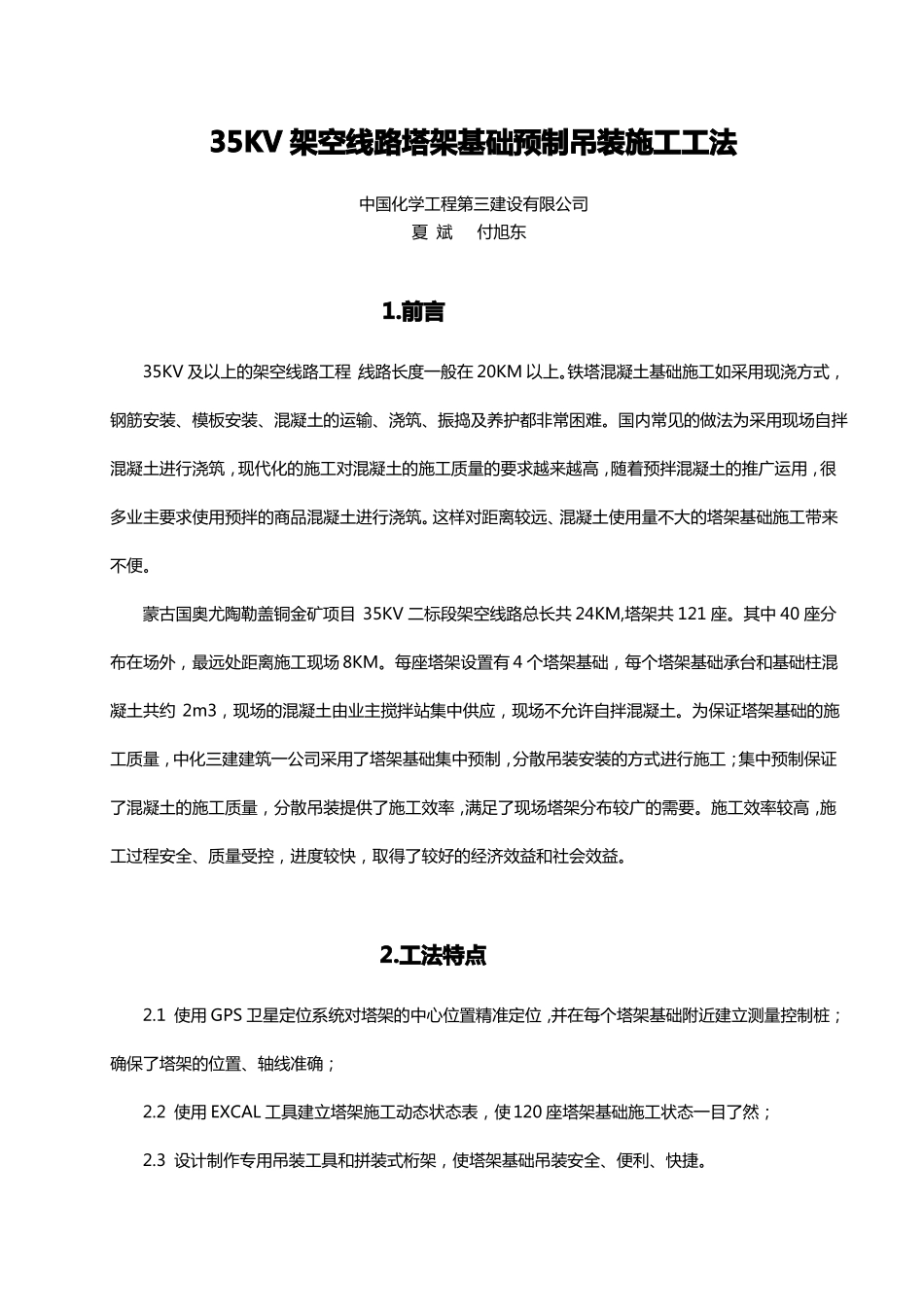

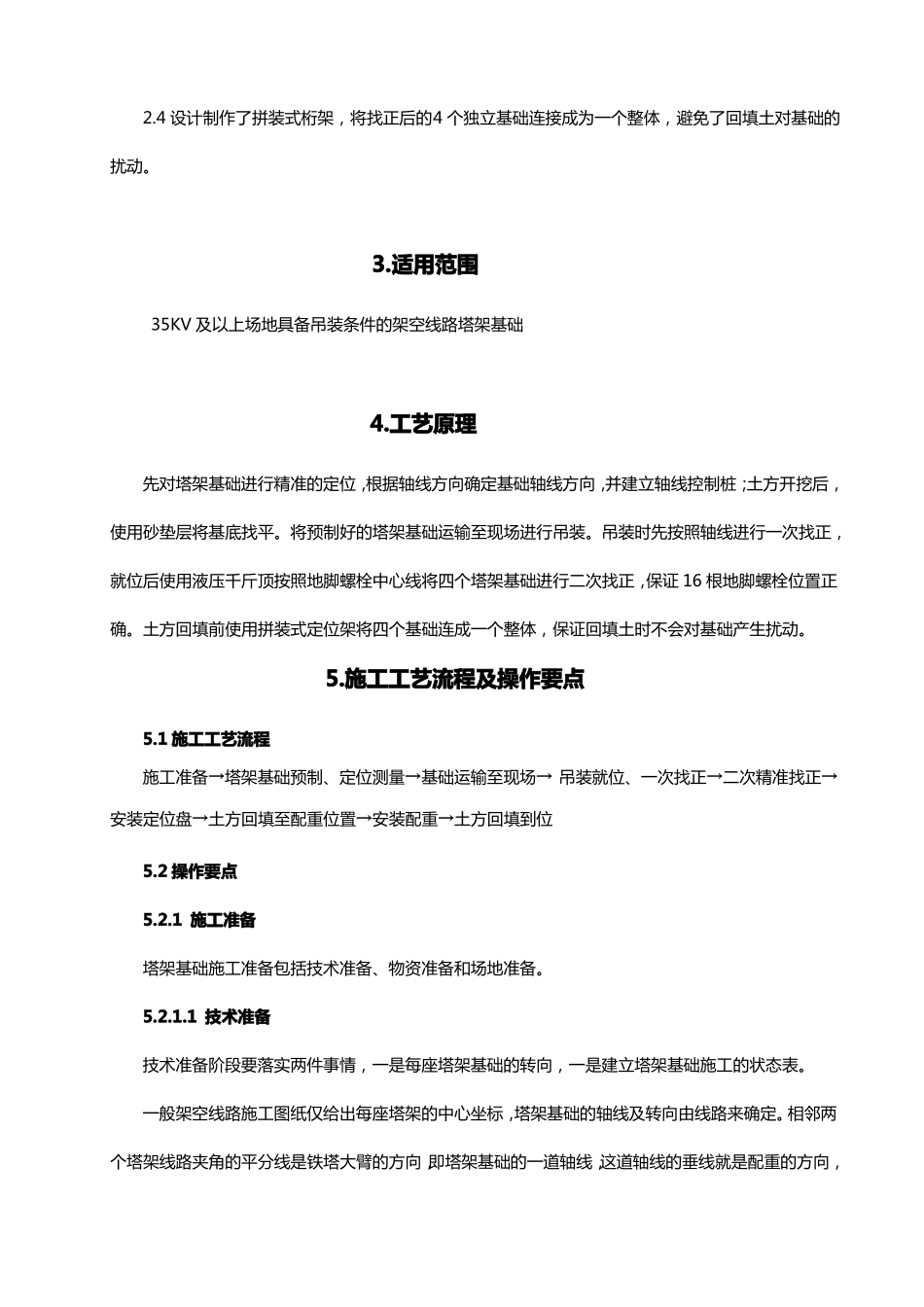

35KV 架空线路塔架基础预制吊装施工工法中国化学工程第三建设有限公司夏 斌付旭东1.前言35KV 及以上的架空线路工程,线路长度一般在 20KM 以上。铁塔混凝土基础施工如采用现浇方式,钢筋安装、模板安装、混凝土的运输、浇筑、振捣及养护都非常困难。国内常见的做法为采用现场自拌混凝土进行浇筑,现代化的施工对混凝土的施工质量的要求越来越高,随着预拌混凝土的推广运用,很多业主要求使用预拌的商品混凝土进行浇筑。这样对距离较远、混凝土使用量不大的塔架基础施工带来不便。蒙古国奥尤陶勒盖铜金矿项目 35KV 二标段架空线路总长共 24KM,塔架共 121 座。其中 40 座分布在场外,最远处距离施工现场 8KM。每座塔架设置有 4 个塔架基础,每个塔架基础承台和基础柱混凝土共约 2m3,现场的混凝土由业主搅拌站集中供应,现场不允许自拌混凝土。为保证塔架基础的施工质量,中化三建建筑一公司采用了塔架基础集中预制,分散吊装安装的方式进行施工;集中预制保证了混凝土的施工质量,分散吊装提供了施工效率,满足了现场塔架分布较广的需要。施工效率较高,施工过程安全、质量受控,进度较快,取得了较好的经济效益和社会效益。2.工法特点2.1 使用 GPS 卫星定位系统对塔架的中心位置精准定位,并在每个塔架基础附近建立测量控制桩;确保了塔架的位置、轴线准确;2.2 使用 EXCAL 工具建立塔架施工动态状态表,使 120 座塔架基础施工状态一目了然;2.3 设计制作专用吊装工具和拼装式桁架,使塔架基础吊装安全、便利、快捷。2.4 设计制作了拼装式桁架,将找正后的4 个独立基础连接成为一个整体,避免了回填土对基础的扰动。3.适用范围35KV 及以上场地具备吊装条件的架空线路塔架基础4.工艺原理先对塔架基础进行精准的定位,根据轴线方向确定基础轴线方向,并建立轴线控制桩;土方开挖后,使用砂垫层将基底找平。将预制好的塔架基础运输至现场进行吊装。吊装时先按照轴线进行一次找正,就位后使用液压千斤顶按照地脚螺栓中心线将四个塔架基础进行二次找正,保证 16 根地脚螺栓位置正确。土方回填前使用拼装式定位架将四个基础连成一个整体,保证回填土时不会对基础产生扰动。5.施工工艺流程及操作要点5.1 施工工艺流程施工准备→塔架基础预制、定位测量→基础运输至现场→ 吊装就位、一次找正→二次精准找正→安装定位盘→土方回填至配重位置→安装配重→土方回填到位5.2 操作要点5.2.1 施工准备塔架基础施工准备包括技...
