东风伟世通编制部门:制造工程部修订记录:版本号A0A1A2A3B0B1B11

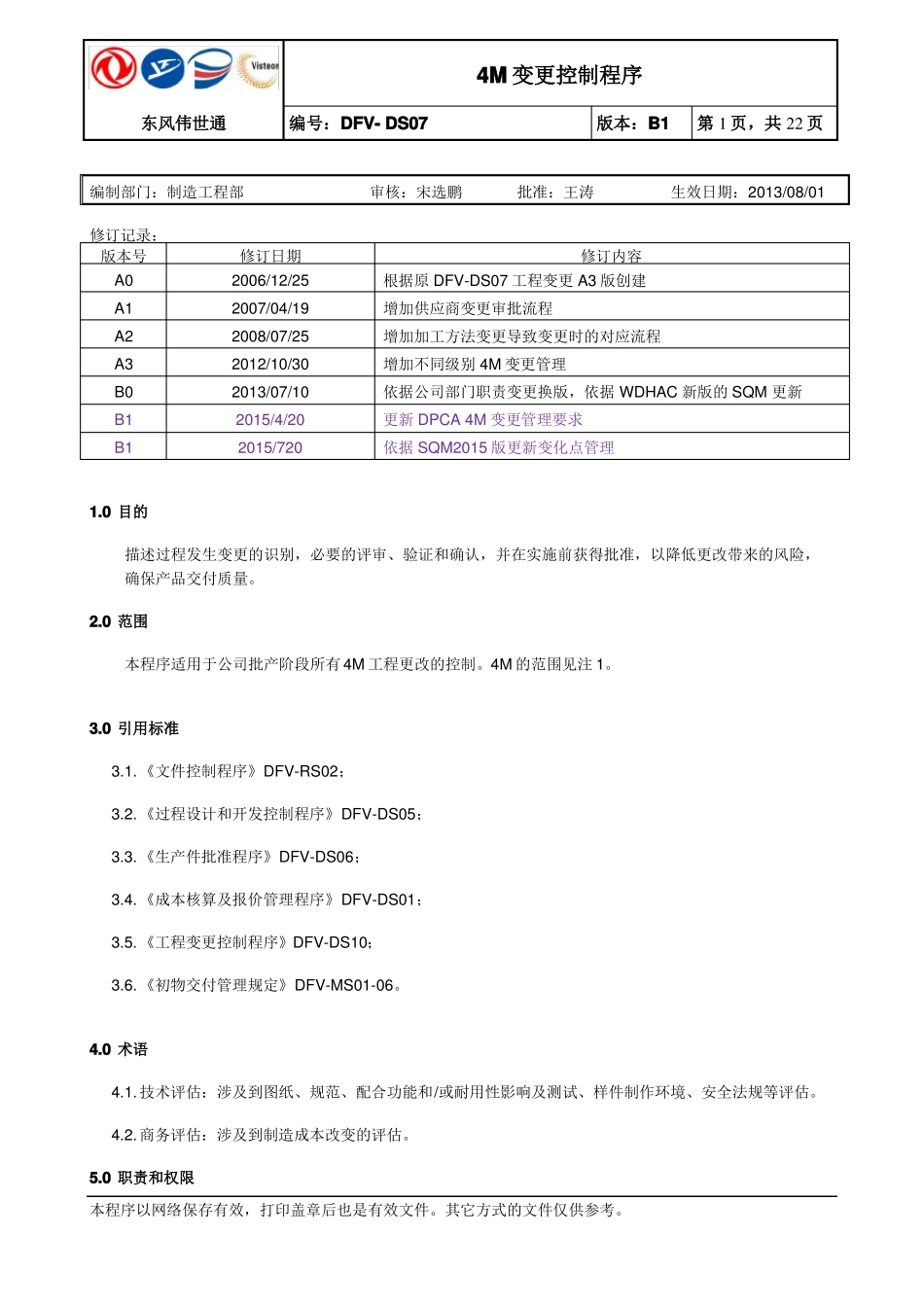

0 目的审核:宋选鹏4M 变更控制程序编号:DFV- DS07版本:B1第 1 页,共 22 页批准:王涛生效日期:2013/08/01修订日期2006/12/252007/04/192008/07/252012/10/302013/07/102015/4/202015/720增加供应商变更审批流程修订内容根据原 DFV-DS07 工程变更 A3 版创建增加加工方法变更导致变更时的对应流程增加不同级别 4M 变更管理依据公司部门职责变更换版,依据 WDHAC 新版的 SQM 更新更新 DPCA 4M 变更管理要求依据 SQM2015 版更新变化点管理描述过程发生变更的识别,必要的评审、验证和确认,并在实施前获得批准,以降低更改带来的风险,确保产品交付质量
0 范围本程序适用于公司批产阶段所有 4M 工程更改的控制
4M 的范围见注 1
0 引用标准3
《文件控制程序》DFV-RS02;3
《过程设计和开发控制程序》DFV-DS05;3
《生产件批准程序》DFV-DS06;3
《成本核算及报价管理程序》DFV-DS01;3
《工程变更控制程序》DFV-DS10;3
《初物交付管理规定》DFV-MS01-06
技术评估:涉及到图纸、规范、配合功能和/或耐用性影响及测试、样件制作环境、安全法规等评估
商务评估:涉及到制造成本改变的评估
0 职责和权限本程序以网络保存有效,打印盖章后也是有效文件
其它方式的文件仅供参考
东风伟世通编号:DFV- DS074M 变更控制程序版本:B1第 2 页,共 22 页制造工程部/制造工艺分部是 4M 变更的归口管理部门,采购部供应商管理科负责管理供应商的 4M 变更

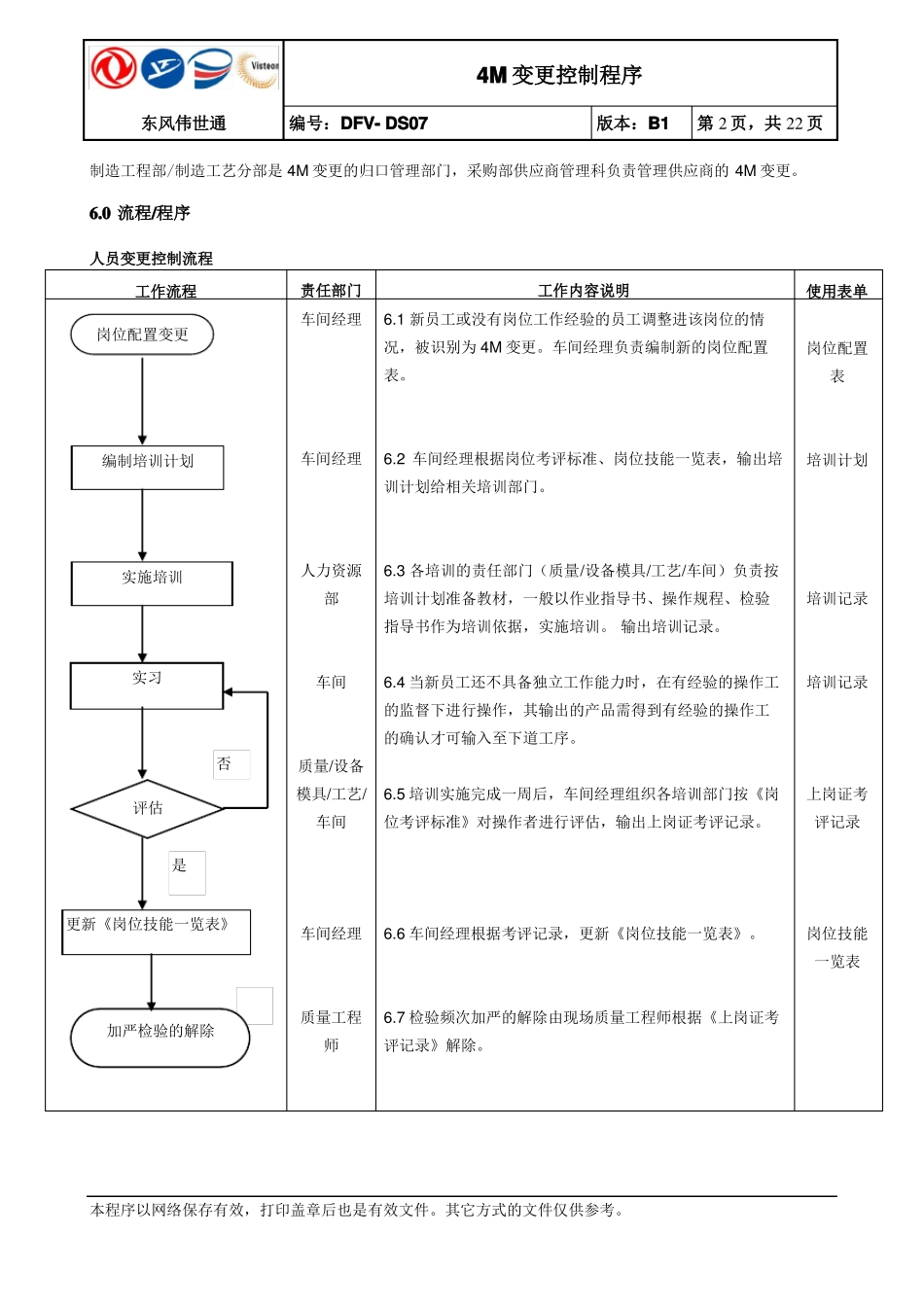

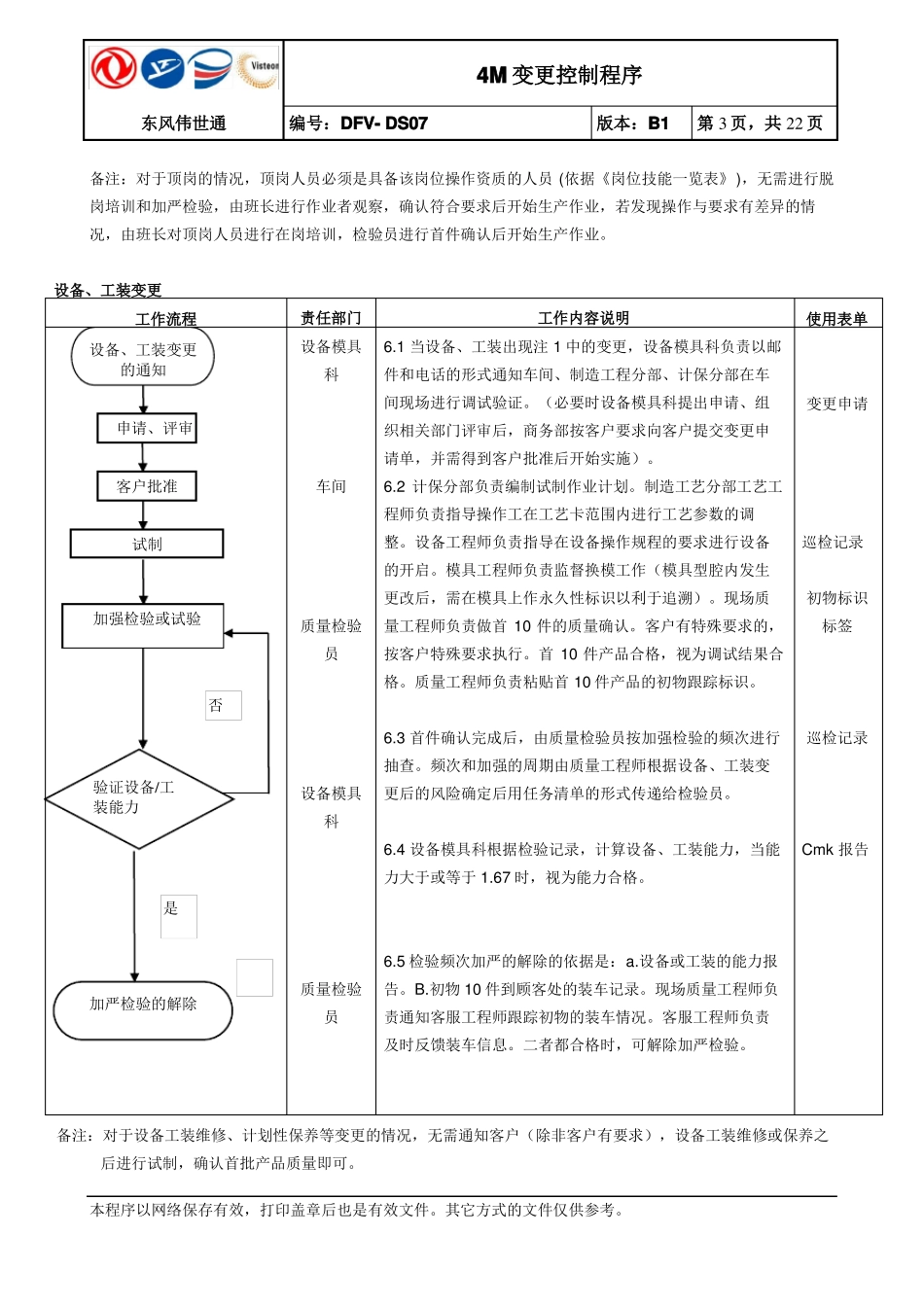

0 流程/程序人员变更控制流程工作
