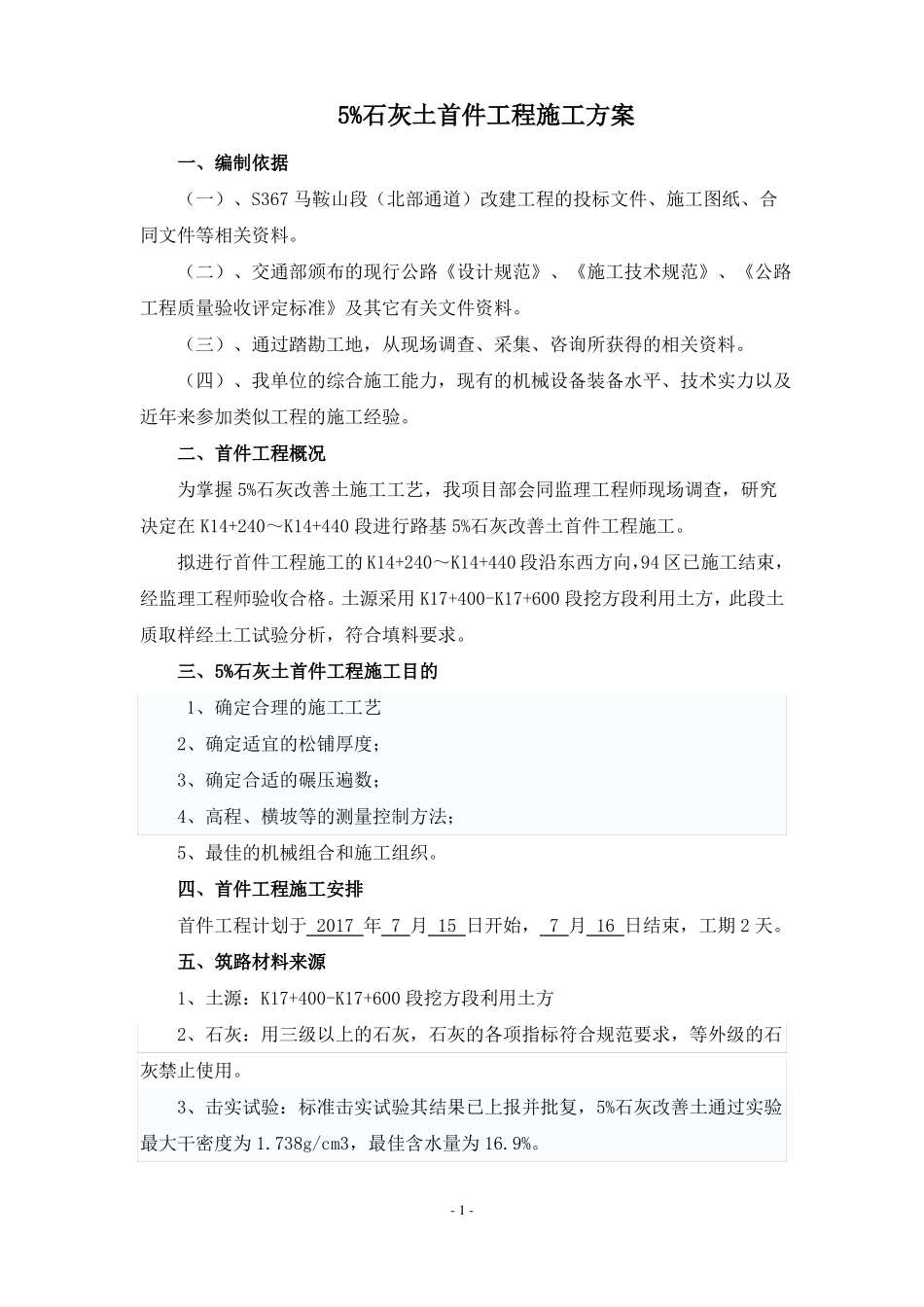

5%石灰土首件工程施工方案一、编制依据(一)、S367 马鞍山段(北部通道)改建工程的投标文件、施工图纸、合同文件等相关资料
(二)、交通部颁布的现行公路《设计规范》、《施工技术规范》、《公路工程质量验收评定标准》及其它有关文件资料
(三)、通过踏勘工地,从现场调查、采集、咨询所获得的相关资料
(四)、我单位的综合施工能力,现有的机械设备装备水平、技术实力以及近年来参加类似工程的施工经验
二、首件工程概况为掌握 5%石灰改善土施工工艺,我项目部会同监理工程师现场调查,研究决定在 K14+240~K14+440 段进行路基 5%石灰改善土首件工程施工
拟进行首件工程施工的 K14+240~K14+440 段沿东西方向,94 区已施工结束,经监理工程师验收合格
土源采用 K17+400-K17+600 段挖方段利用土方,此段土质取样经土工试验分析,符合填料要求
三、5%石灰土首件工程施工目的 1、确定合理的施工工艺2、确定适宜的松铺厚度;3、确定合适的碾压遍数;4、高程、横坡等的测量控制方法;5、最佳的机械组合和施工组织
四、首件工程施工安排首件工程计划于 2017 年 7 月 15 日开始, 7 月 16 日结束,工期 2 天
五、筑路材料来源1、土源:K17+400-K17+600 段挖方段利用土方2、石灰:用三级以上的石灰,石灰的各项指标符合规范要求,等外级的石灰禁止使用
3、击实试验:标准击实试验其结果已上报并批复,5%石灰改善土通过实验最大干密度为 1
738g/cm3,最佳含水量为 16

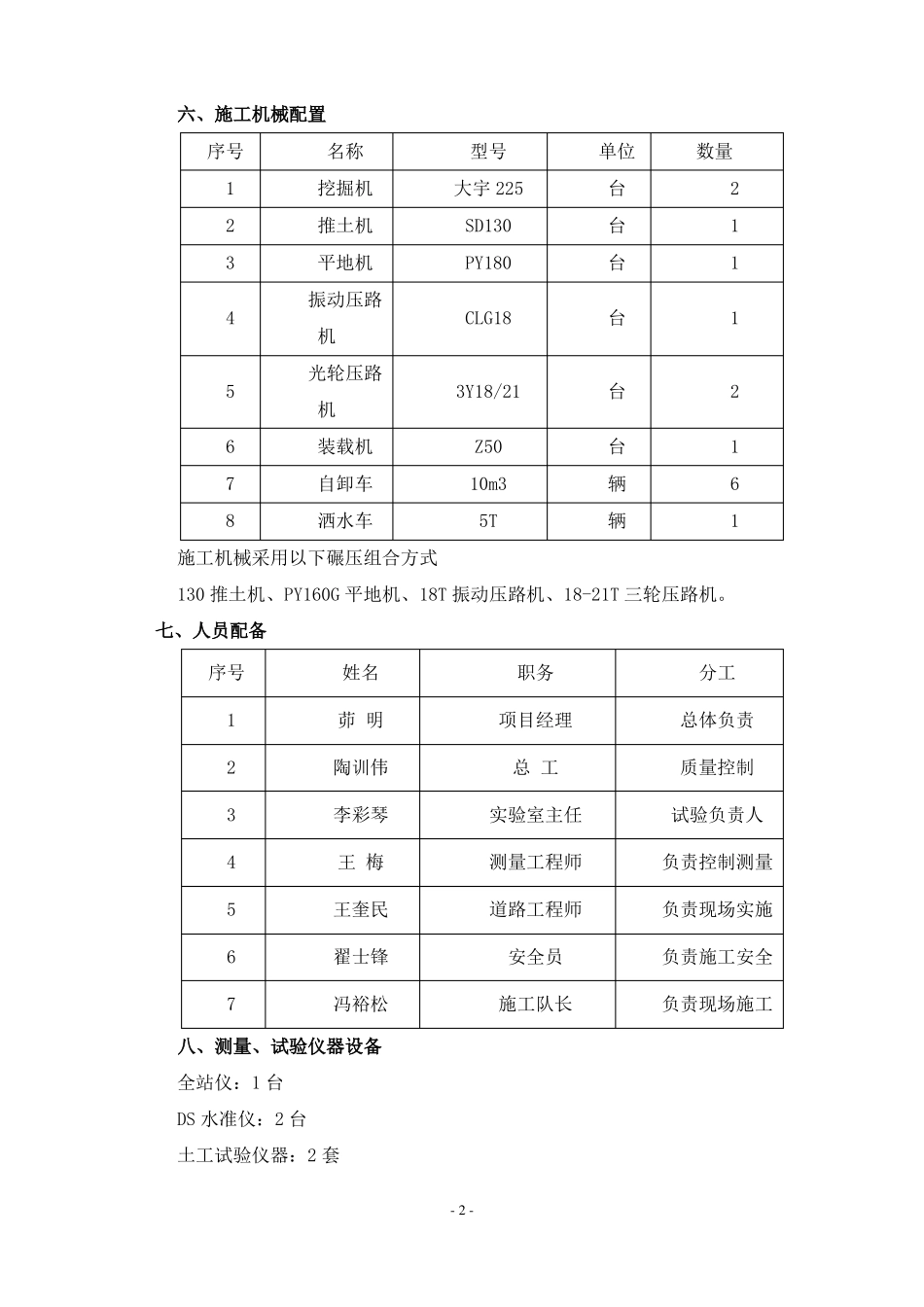

- 1 -六、施工机械配置序号1234名称挖掘机推土机平地机振动压路机光轮压路机装载机自卸车洒水车型号大宇 225SD130PY180CLG18单位台台台台数量211156783Y18/21Z5010m35T台台辆辆2161施工机械采用以下碾压组合方式130 推土机、PY16
