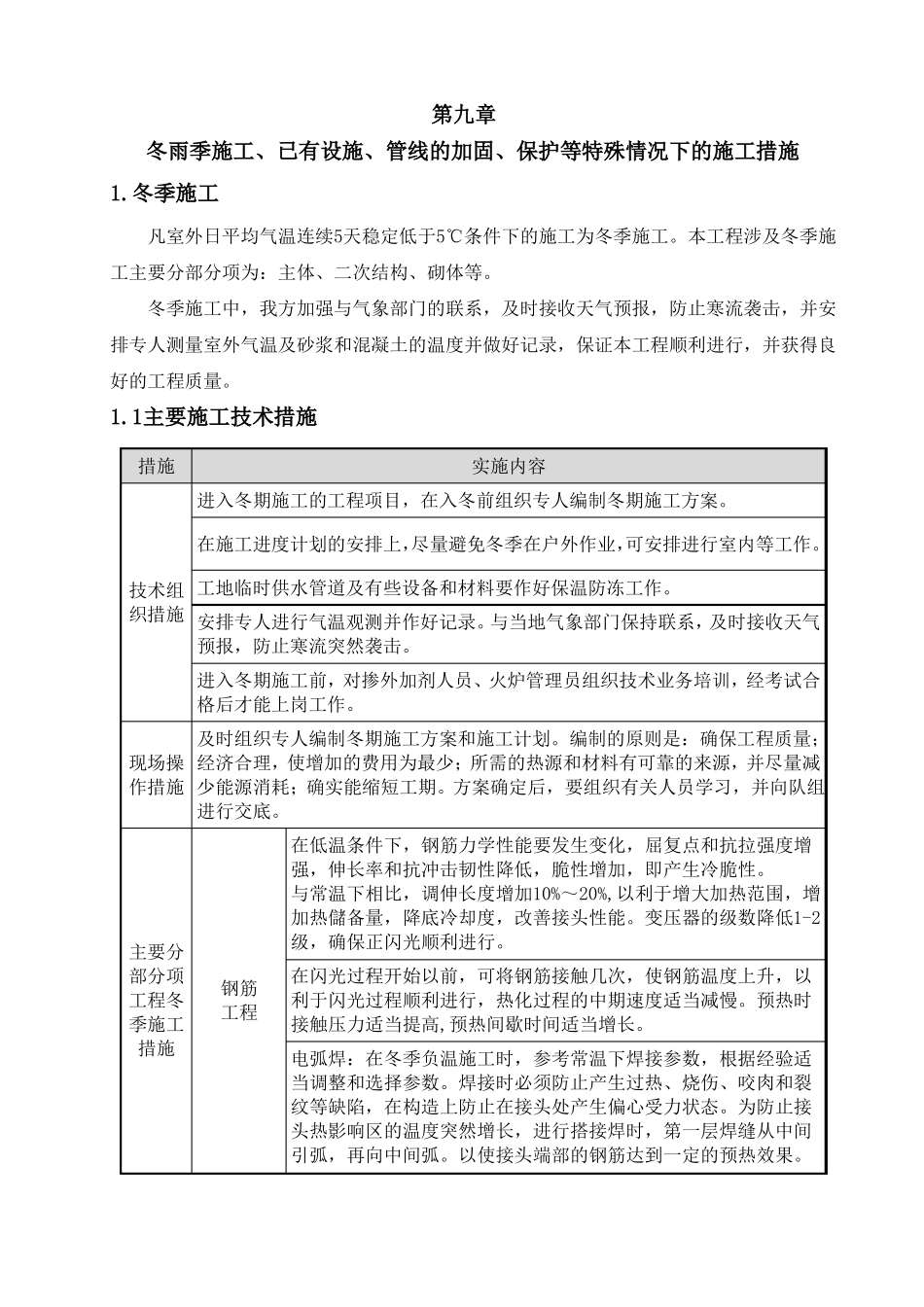

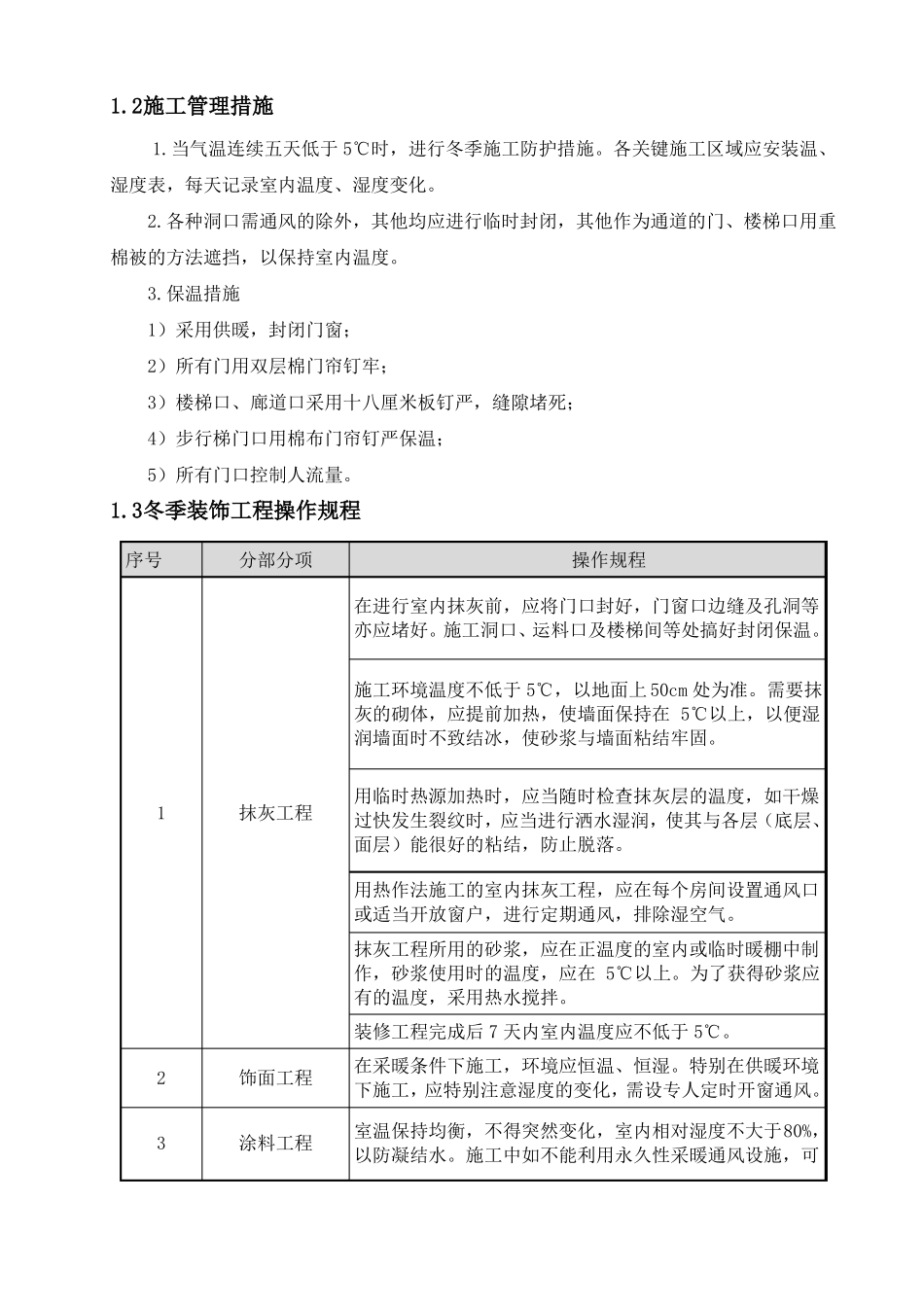

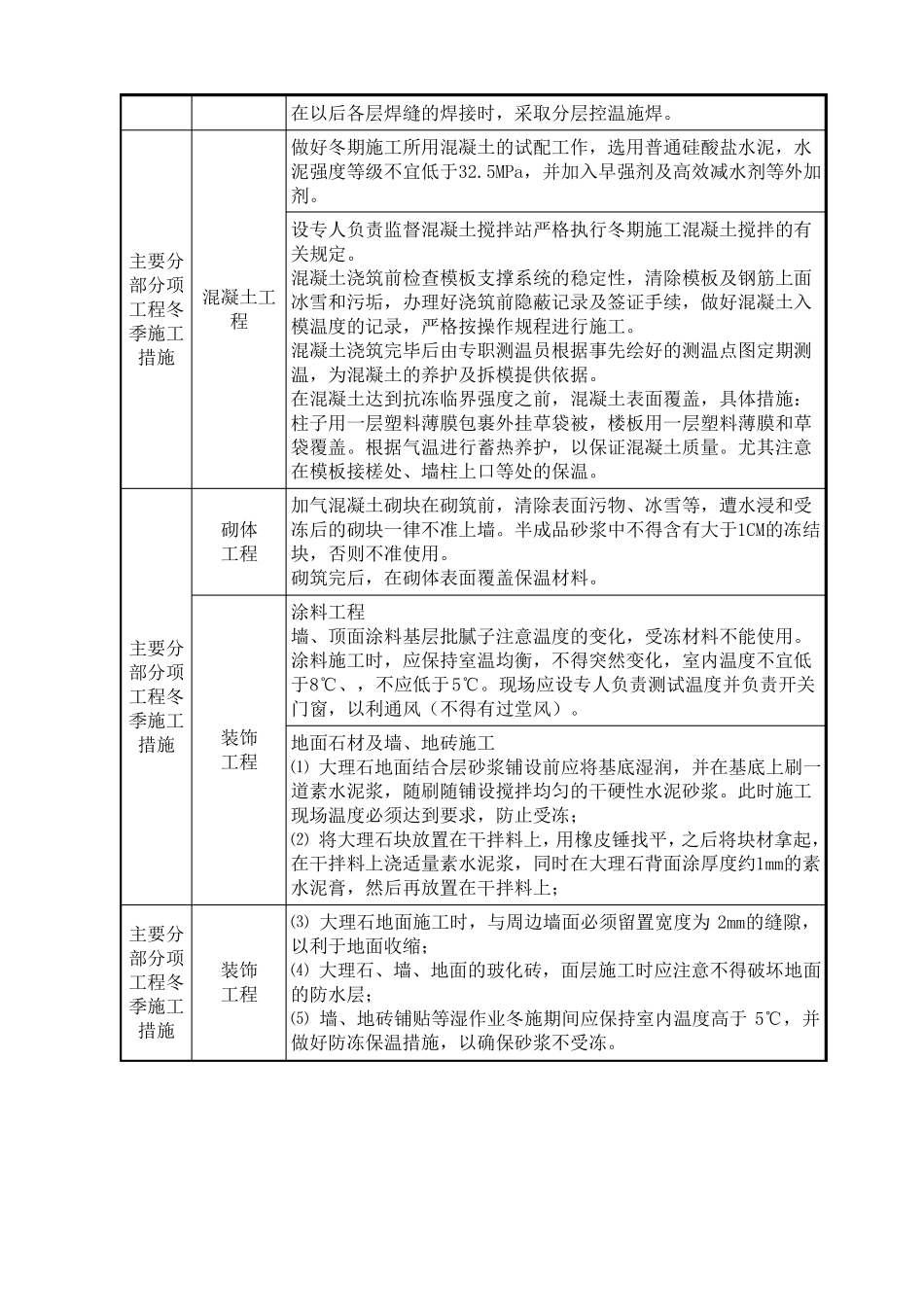

第九章冬雨季施工、已有设施、管线的加固、保护等特殊情况下的施工措施1
冬季施工凡室外日平均气温连续5天稳定低于5℃条件下的施工为冬季施工
本工程涉及冬季施工主要分部分项为:主体、二次结构、砌体等
冬季施工中,我方加强与气象部门的联系,及时接收天气预报,防止寒流袭击,并安排专人测量室外气温及砂浆和混凝土的温度并做好记录,保证本工程顺利进行,并获得良好的工程质量
1主要施工技术措施措施实施内容进入冬期施工的工程项目,在入冬前组织专人编制冬期施工方案
在施工进度计划的安排上,尽量避免冬季在户外作业,可安排进行室内等工作
技术组 工地临时供水管道及有些设备和材料要作好保温防冻工作
织措施 安排专人进行气温观测并作好记录
与当地气象部门保持联系,及时接收天气预报,防止寒流突然袭击
进入冬期施工前,对掺外加剂人员、火炉管理员组织技术业务培训,经考试合格后才能上岗工作
及时组织专人编制冬期施工方案和施工计划
编制的原则是:确保工程质量;现场操 经济合理,使增加的费用为最少;所需的热源和材料有可靠的来源,并尽量减作措施 少能源消耗;确实能缩短工期
方案确定后,要组织有关人员学习,并向队组进行交底
在低温条件下,钢筋力学性能要发生变化,屈复点和抗拉强度增强,伸长率和抗冲击韧性降低,脆性增加,即产生冷脆性
与常温下相比,调伸长度增加10%~20%,以利于增大加热范围,增加热儲备量,降底冷却度,改善接头性能
变压器的级数降低1-2级,确保正闪光顺利进行
钢筋工程在闪光过程开始以前,可将钢筋接触几次,使钢筋温度上升,以利于闪光过程顺利进行,热化过程的中期速度适当减慢
预热时接触压力适当提高,预热间歇时间适当增长
电弧焊:在冬季负温施工时,参考常温下焊接参数,根据经验适当调整和选择参数
焊接时必须防止产生过热、烧伤、咬肉和裂纹等缺陷,在构造上防止在接头处产生偏心受力状态
为防止接头热影响区的温度
