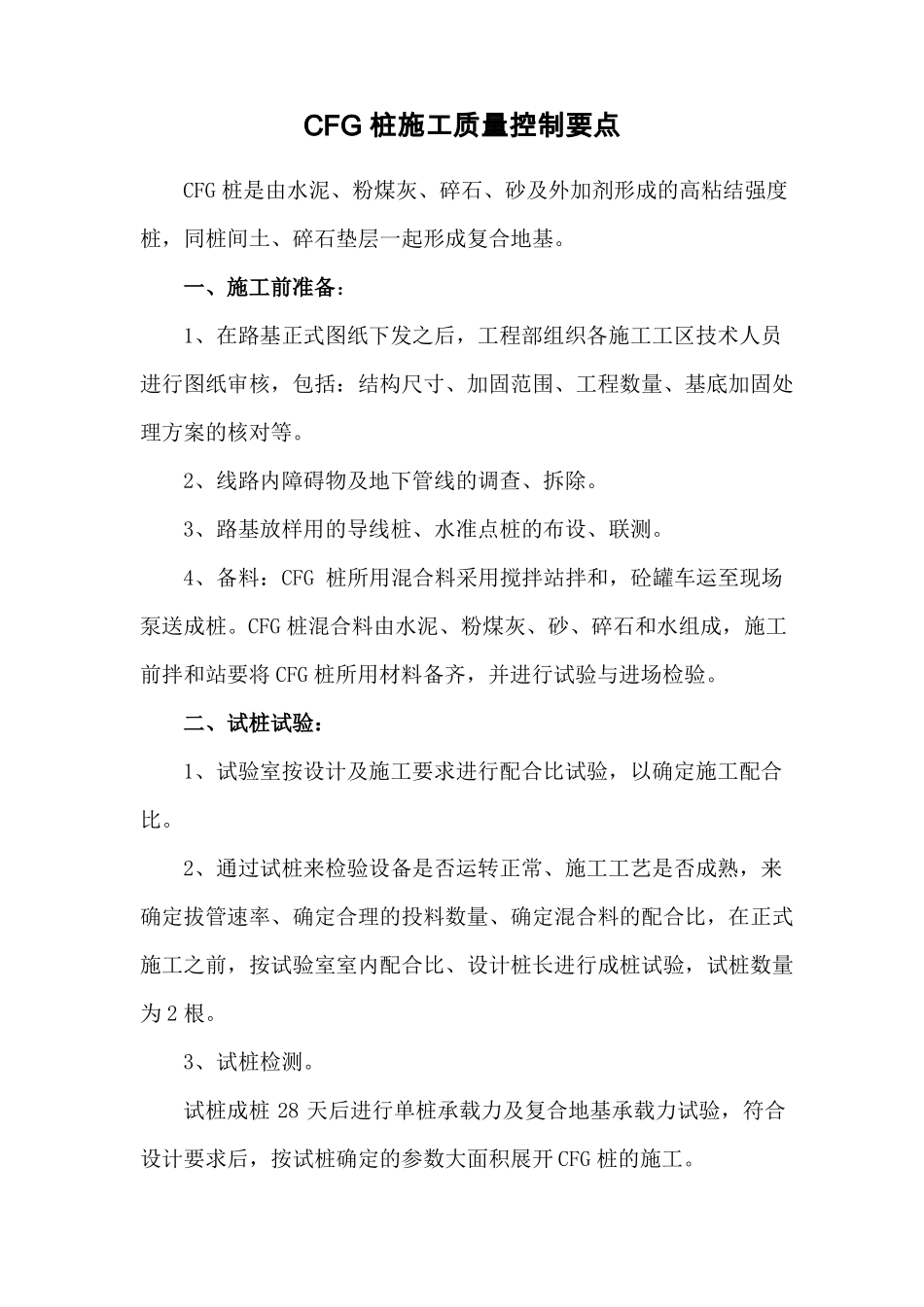

CFG 桩施工质量控制要点CFG 桩是由水泥、粉煤灰、碎石、砂及外加剂形成的高粘结强度桩,同桩间土、碎石垫层一起形成复合地基
一、施工前准备:1、在路基正式图纸下发之后,工程部组织各施工工区技术人员进行图纸审核,包括:结构尺寸、加固范围、工程数量、基底加固处理方案的核对等
2、线路内障碍物及地下管线的调查、拆除
3、路基放样用的导线桩、水准点桩的布设、联测
4、备料:CFG 桩所用混合料采用搅拌站拌和,砼罐车运至现场泵送成桩
CFG 桩混合料由水泥、粉煤灰、砂、碎石和水组成,施工前拌和站要将 CFG 桩所用材料备齐,并进行试验与进场检验
二、试桩试验:1、试验室按设计及施工要求进行配合比试验,以确定施工配合比
2、通过试桩来检验设备是否运转正常、施工工艺是否成熟,来确定拔管速率、确定合理的投料数量、确定混合料的配合比,在正式施工之前,按试验室室内配合比、设计桩长进行成桩试验,试桩数量为 2 根
3、试桩检测
试桩成桩 28 天后进行单桩承载力及复合地基承载力试验,符合设计要求后,按试桩确定的参数大面积展开 CFG 桩的施工

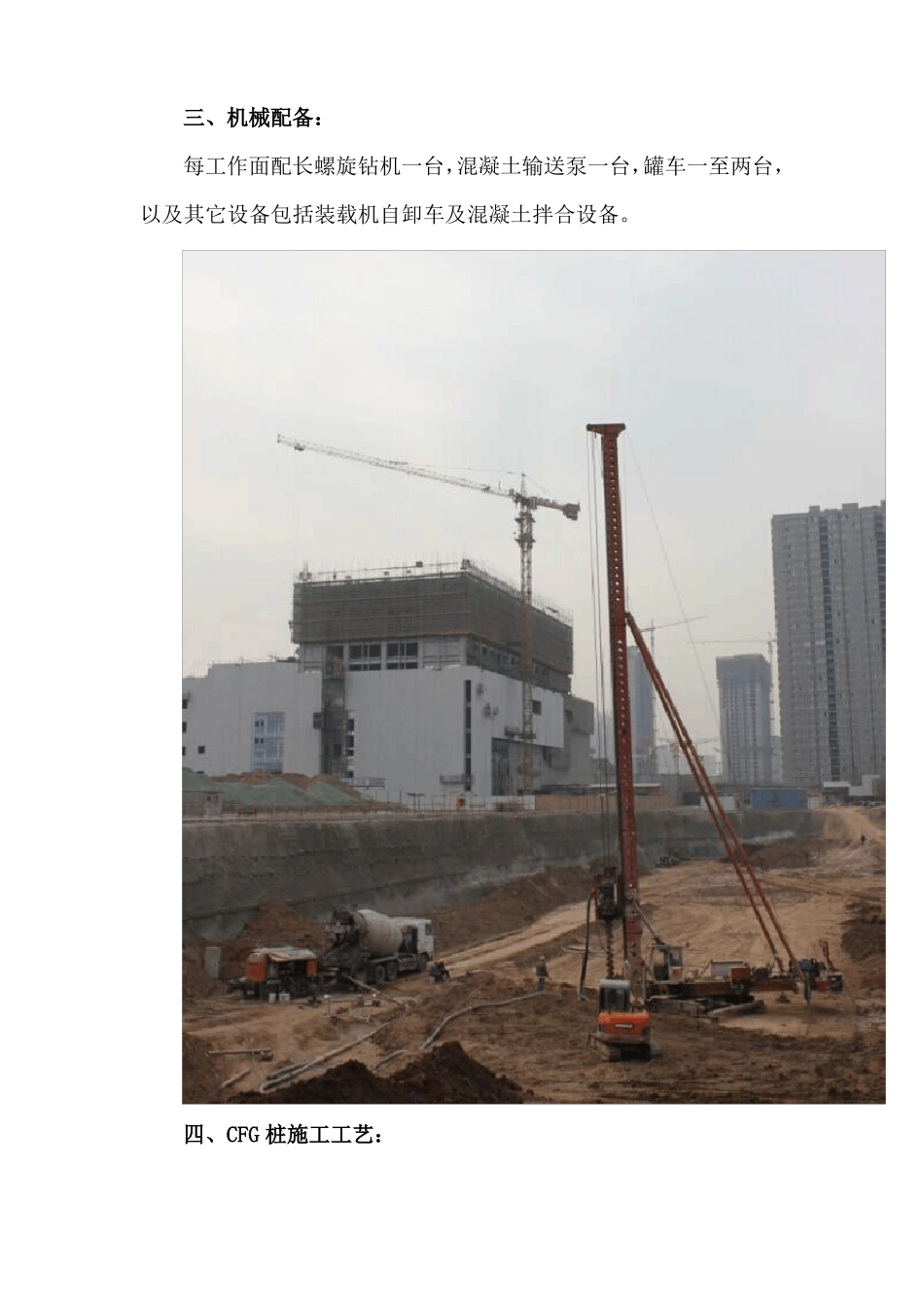

三、机械配备:每工作面配长螺旋钻机一台,混凝土输送泵一台,罐车一至两台,以及其它设备包括装载机自卸车及混凝土拌合设备

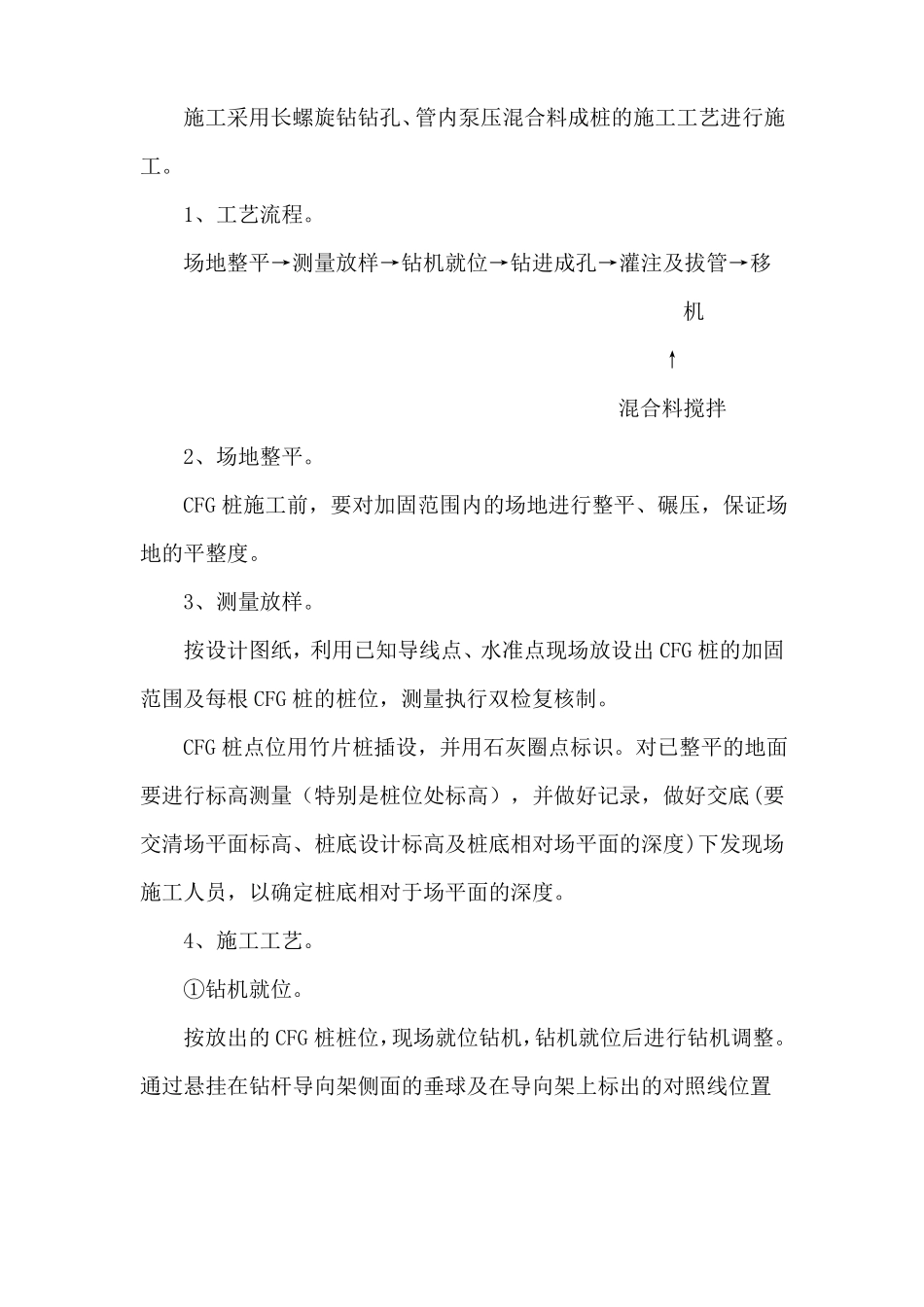

四、CFG 桩施工工艺:施工采用长螺旋钻钻孔、管内泵压混合料成桩的施工工艺进行施工
1、工艺流程
场地整平→测量放样→钻机就位→钻进成孔→灌注及拔管→移机↑混合料搅拌2、场地整平
CFG 桩施工前,要对加固范围内的场地进行整平、碾压,保证场地的平整度
3、测量放样
按设计图纸,利用已知导线点、水准点现场放设出 CFG 桩的加固范围及每根 CFG 桩的桩位,测量执行双检复核制
CFG 桩点位用竹片桩插设,并用石灰圈点标识
对已整平的地面要进行标高测量(特别是桩位处标高),并做好记录,做好交底(要交清场平面标高、桩底设计标高及桩底相对场平面的
