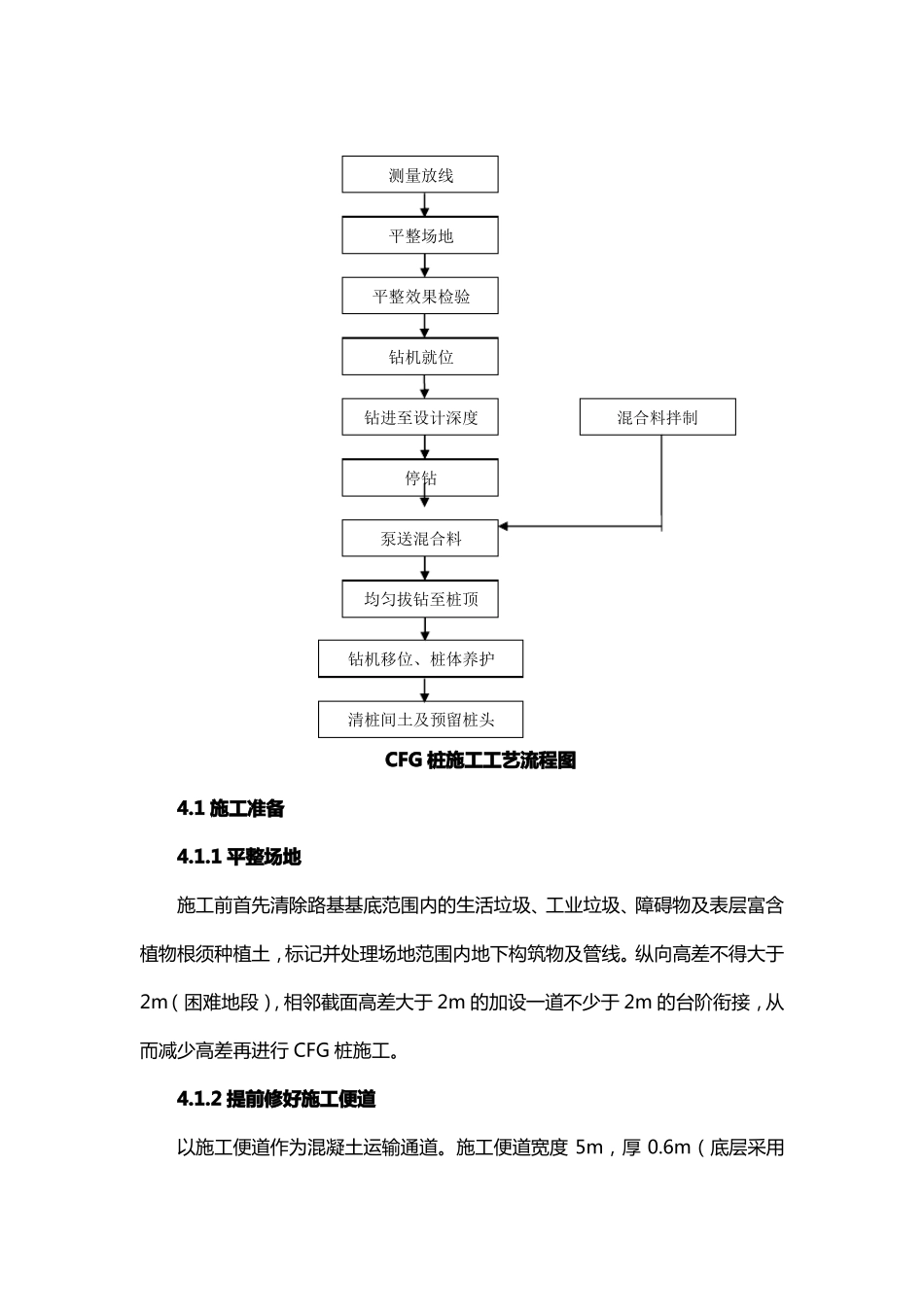

CFG 桩(长螺旋)专项施工方案1、适用范围适用于XXXXX项目 CFG 桩(长螺旋法)施工。2、作业准备2.1 材料准备水泥、粉煤灰、石屑、砂、外加剂2.2 机械设备长螺旋钻机、高压混凝土泵、混凝土泵管等辅助设施与机具。2.3 作业条件2.3.1 施工场地达到“三通一平”对软弱地面进行碾压或夯实处理。2.3.2 施工范围内的地上、地下障碍物应清理或改移完毕,对不能改移的障碍物必须进行标示,并采取保护措施。3、技术要求3.1 收集场地工程地质、水文地质资料,编制水泥粉煤灰碎石桩施工方案、施工工艺设计和工序质量控制设计并经审批,对操作人员进行技术交底。3.2 测设水准控制点和路基轴线桩,测放桩位并做好标记。3.3 对材料进行复试、试配。3.4 试桩,以复核地质资料以及设备、工艺是否适宜。4、施工工艺CFG 桩施工工艺流程图如下图。测量放线平整场地平整效果检验钻机就位钻进至设计深度停钻混合料拌制泵送混合料均匀拔钻至桩顶钻机移位、桩体养护清桩间土及预留桩头CFG 桩施工工艺流程图4.1 施工准备4.1.1 平整场地施工前首先清除路基基底范围内的生活垃圾、工业垃圾、障碍物及表层富含植物根须种植土,标记并处理场地范围内地下构筑物及管线。纵向高差不得大于2m(困难地段),相邻截面高差大于 2m 的加设一道不少于 2m 的台阶衔接,从而减少高差再进行 CFG 桩施工。4.1.2 提前修好施工便道以施工便道作为混凝土运输通道。施工便道宽度 5m,厚 0.6m(底层采用0.5m 塘渣,顶层采用 0.1m 厚泥结碎石,两侧挖 0.4×0.5m 的排水沟)4.2 施工步骤4.2.1 测量放线施工前由测量人员放出 CFG 桩桩位并开钻前复核桩位。放桩位后应用打入木桩、竹片桩或点白石灰做标记。4.2.2 钻机就位钻机就位必须平整、稳固,确保在施工中不发生倾斜、移动。在钻机双侧校正调整钻杆垂直度,确保垂直度偏差≤ 1%。专人检查钻头锥尖对准桩为中心,为准确控制钻孔深度,应在桩架上做出控制深度的标尺,以便在施工中观测、记录。4.2.3 混合料拌制拌合站严格按选定的配合比拌料,不得任意更改配合比。现场计量要准确,并保证在成孔前送到施工现场。每盘料搅拌时间按照普通混凝土的搅拌时间进行控制,不少于 120s,塌落度按照试验室配合比确定的数据进行控制,保证混合料的实测坍落度控制在:160~200mm。混凝土的运输采用混凝土罐车,运料及等待过程中混凝土罐必须处于旋转状态。4.2.4 密闭性实验钻机首次钻孔时,需要先泵压水和 M10 水泥砂...
