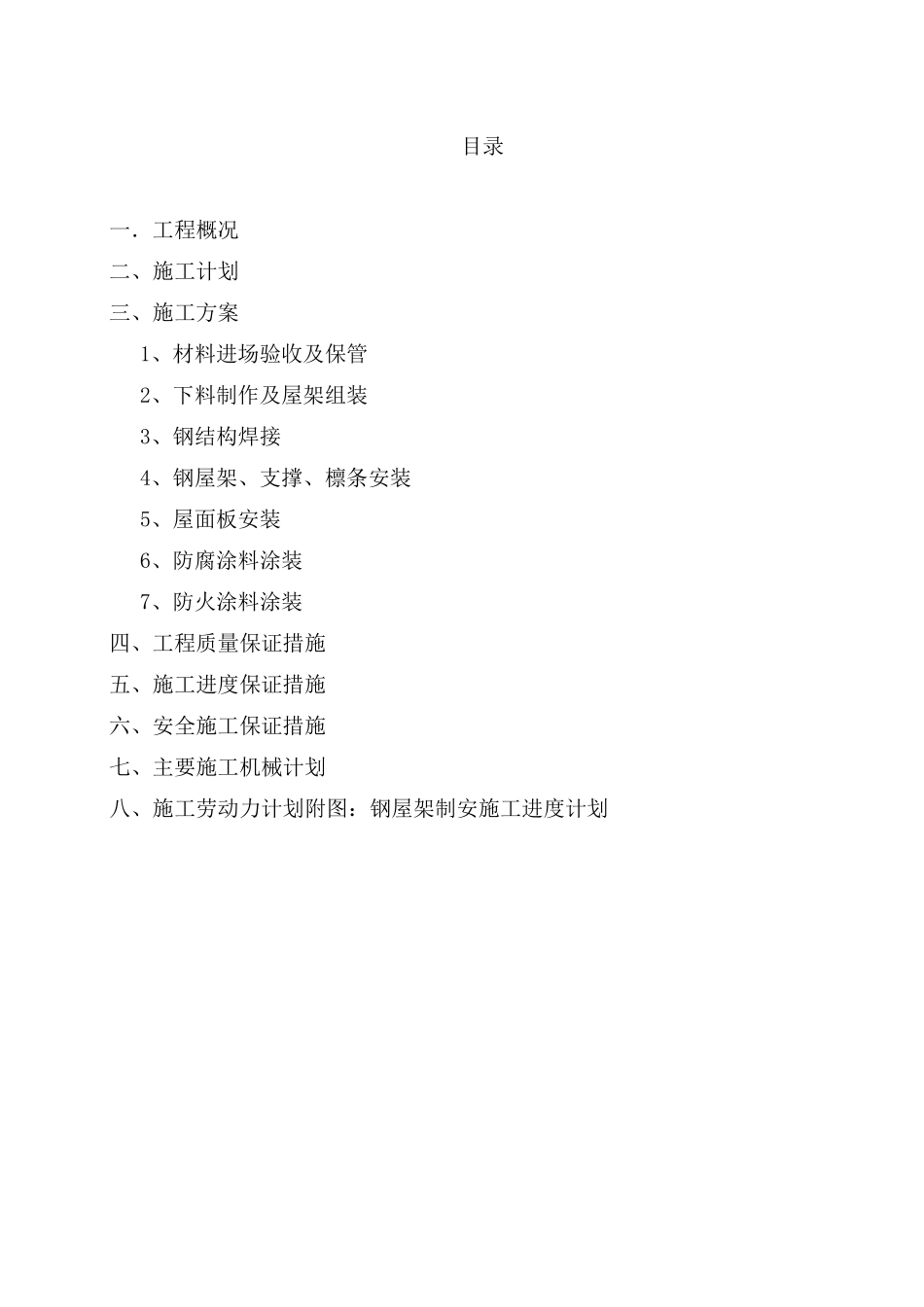

目录一.工程概况二、施工计划三、施工方案1、材料进场验收及保管2、下料制作及屋架组装3、钢结构焊接4、钢屋架、支撑、檩条安装5、屋面板安装6、防腐涂料涂装7、防火涂料涂装四、工程质量保证措施五、施工进度保证措施六、安全施工保证措施七、主要施工机械计划八、施工劳动力计划附图:钢屋架制安施工进度计划一、工程概况3#主厂房屋顶设计为轻钢结构屋架,屋架上铺设 100mm 厚夹心彩钢屋面板(彩钢板为 0

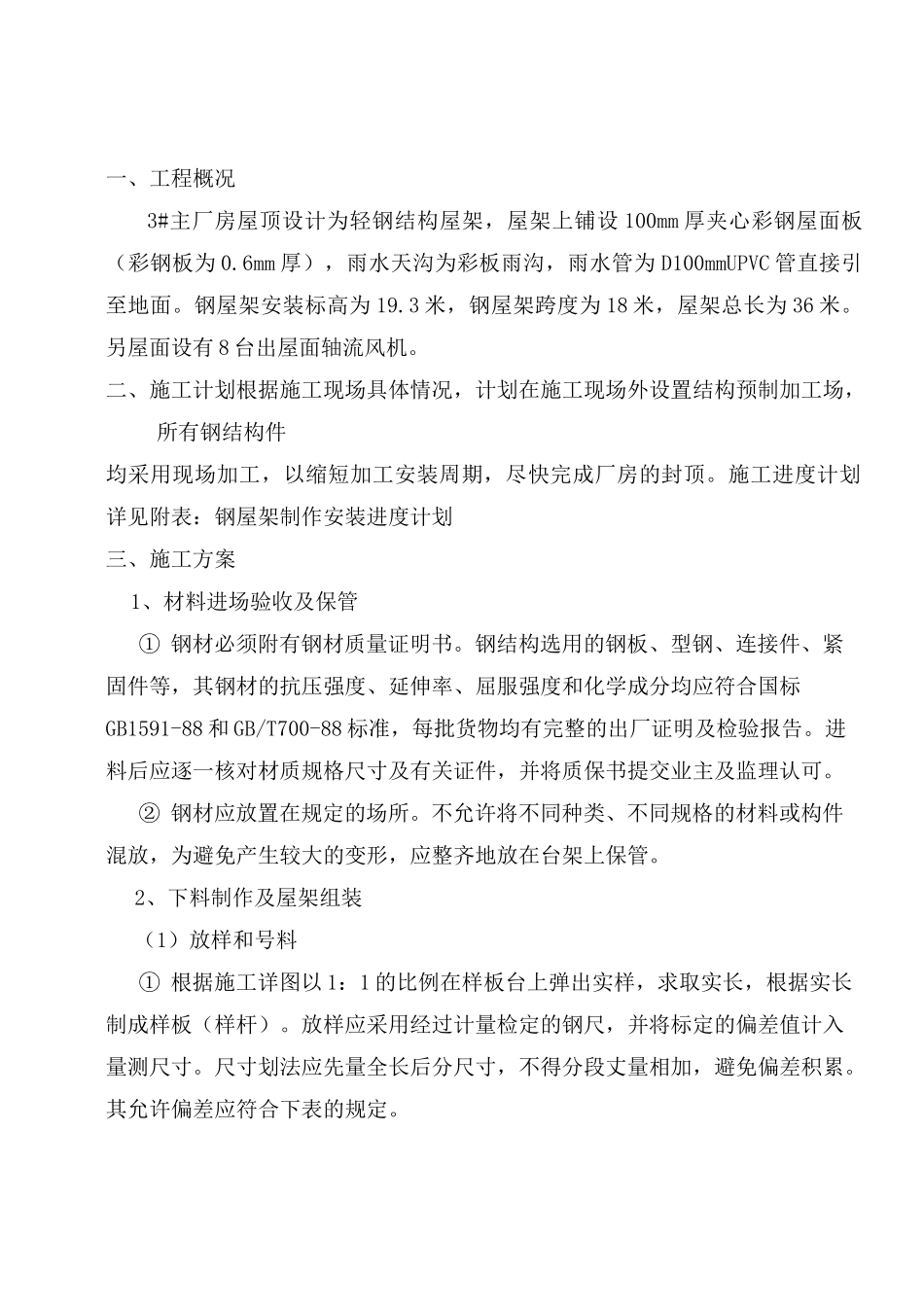

6mm 厚),雨水天沟为彩板雨沟,雨水管为 D100mmUPVC 管直接引至地面
钢屋架安装标高为 19
3 米,钢屋架跨度为 18 米,屋架总长为 36 米
另屋面设有 8 台出屋面轴流风机
二、施工计划根据施工现场具体情况,计划在施工现场外设置结构预制加工场,所有钢结构件均采用现场加工,以缩短加工安装周期,尽快完成厂房的封顶
施工进度计划详见附表:钢屋架制作安装进度计划三、施工方案1、材料进场验收及保管① 钢材必须附有钢材质量证明书
钢结构选用的钢板、型钢、连接件、紧固件等,其钢材的抗压强度、延伸率、屈服强度和化学成分均应符合国标GB1591-88 和 GB/T700-88 标准,每批货物均有完整的出厂证明及检验报告
进料后应逐一核对材质规格尺寸及有关证件,并将质保书提交业主及监理认可
② 钢材应放置在规定的场所
不允许将不同种类、不同规格的材料或构件混放,为避免产生较大的变形,应整齐地放在台架上保管
2、下料制作及屋架组装(1)放样和号料① 根据施工详图以 1:1 的比例在样板台上弹出实样,求取实长,根据实长制成样板(样杆)
放样应采用经过计量检定的钢尺,并将标定的偏差值计入量测尺寸
尺寸划法应先量全长后分尺寸,不得分段丈量相加,避免偏差积累
其允许偏差应符合下表的规定

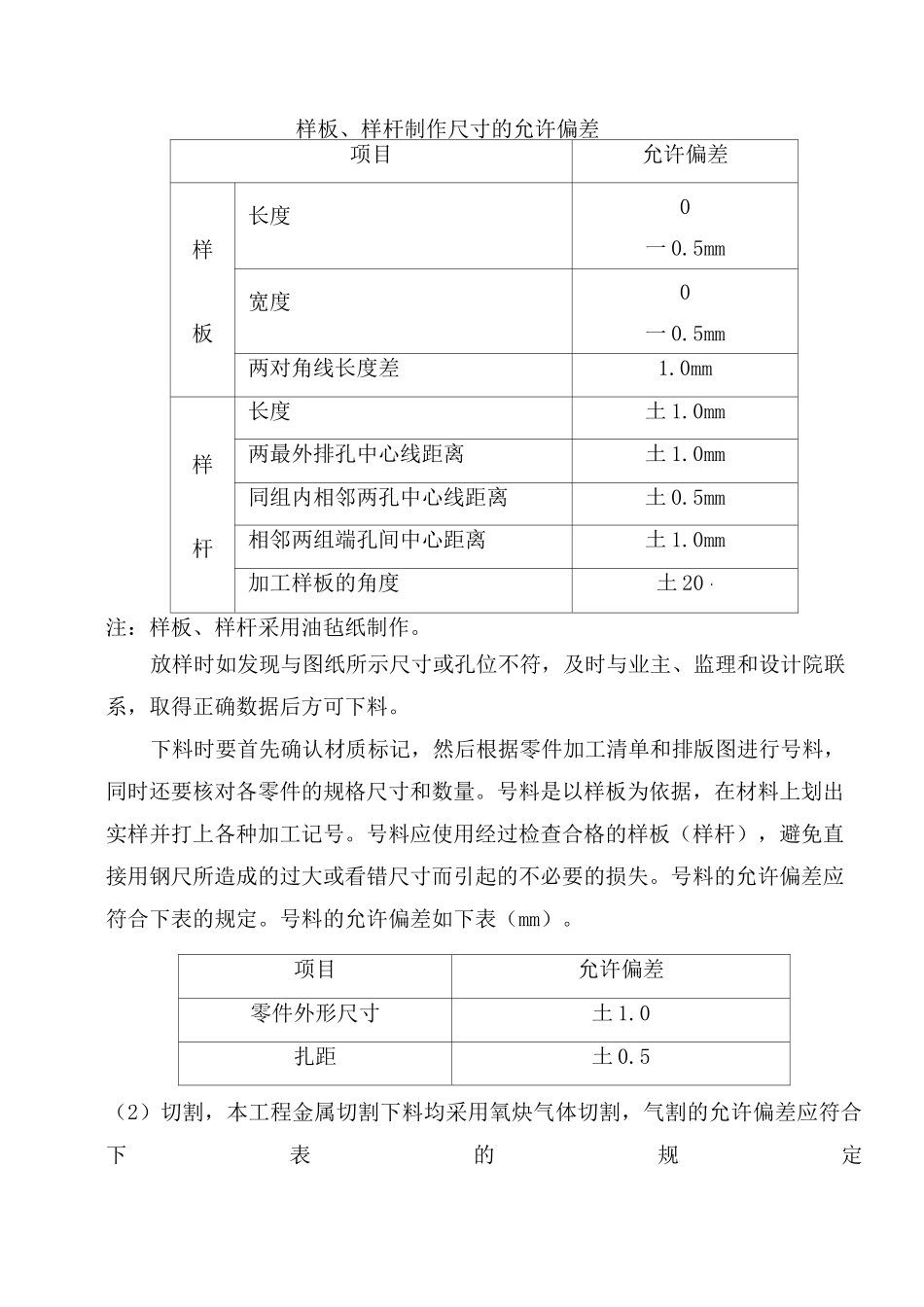

样板、样杆制作尺寸的允许偏差项目允许偏差样板长度0一 0
5mm宽度0一 0
5mm两对角线长度差1
