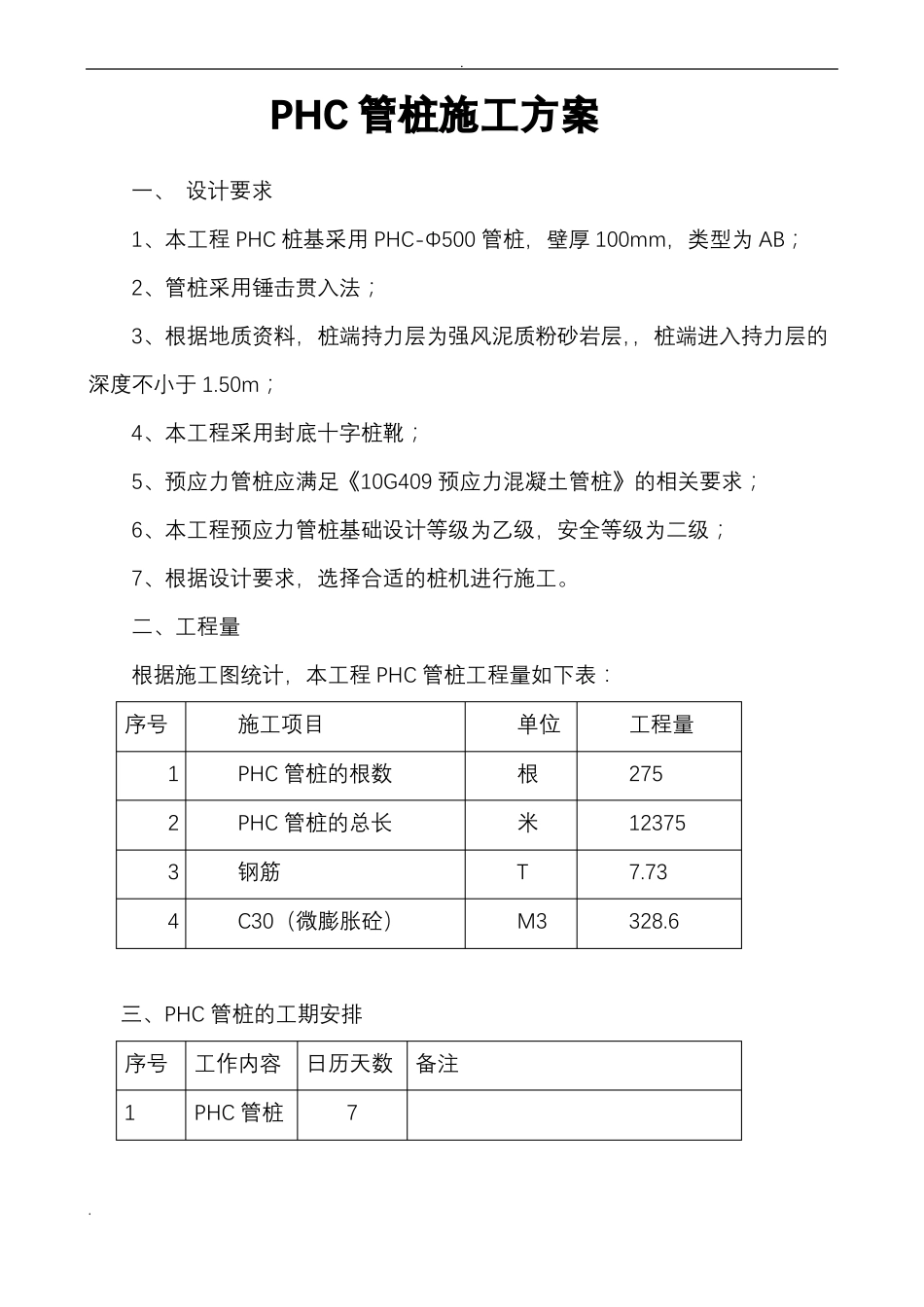

PHC 管桩施工方案一、 设计要求1、本工程 PHC 桩基采用 PHC-Φ500 管桩,壁厚 100mm,类型为 AB;2、管桩采用锤击贯入法;3、根据地质资料,桩端持力层为强风泥质粉砂岩层,,桩端进入持力层的深度不小于 1
50m;4、本工程采用封底十字桩靴;5、预应力管桩应满足《10G409 预应力混凝土管桩》的相关要求;6、本工程预应力管桩基础设计等级为乙级,安全等级为二级;7、根据设计要求,选择合适的桩机进行施工
二、工程量根据施工图统计,本工程 PHC 管桩工程量如下表:序号1234施工项目PHC 管桩的根数PHC 管桩的总长钢筋C30(微膨胀砼)单位根米TM3工程量275123757
6三、PHC 管桩的工期安排序号工作内容日历天数备注1PHC 管桩7

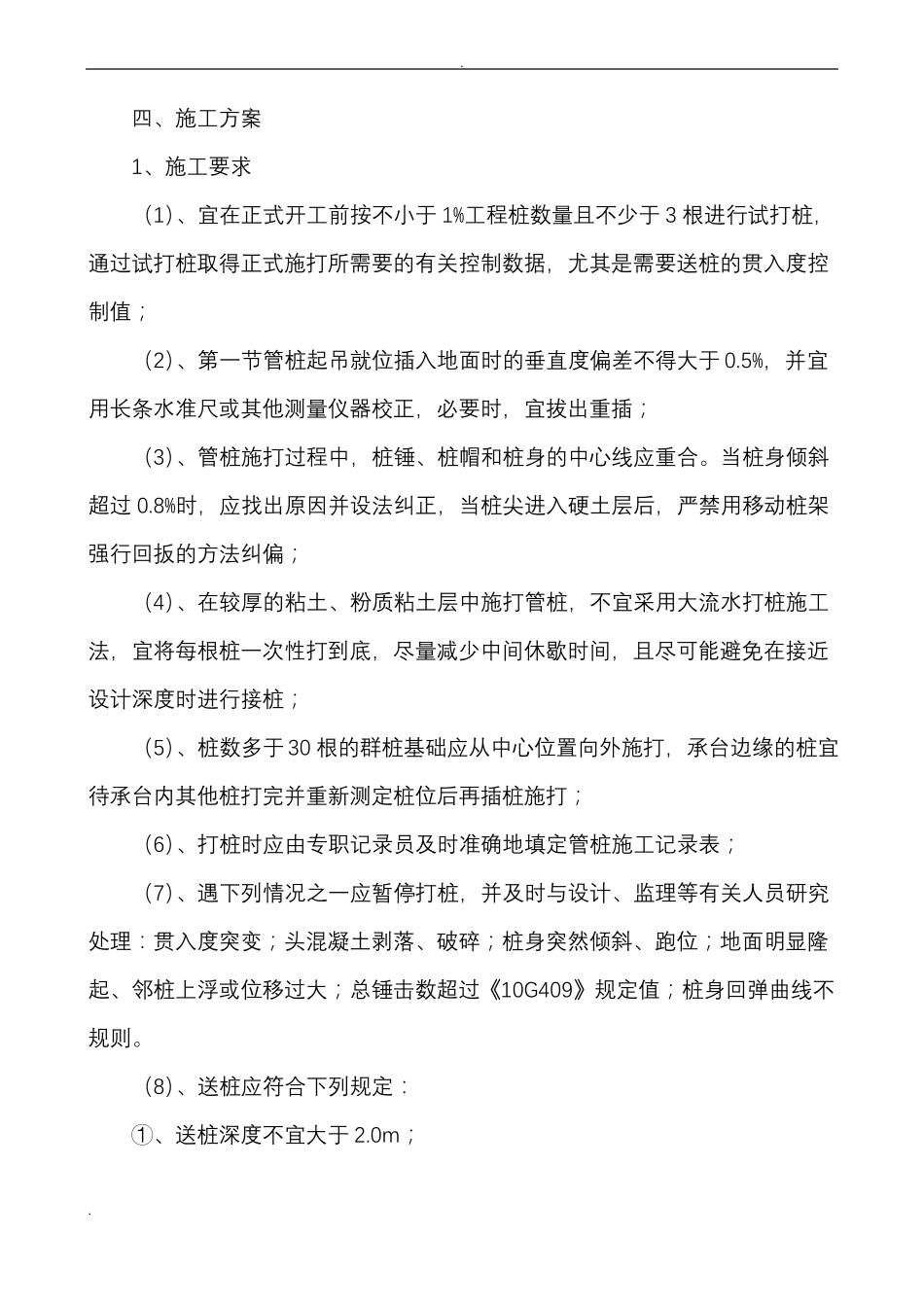

四、施工方案1、施工要求(1)、宜在正式开工前按不小于 1%工程桩数量且不少于 3 根进行试打桩,通过试打桩取得正式施打所需要的有关控制数据,尤其是需要送桩的贯入度控制值;(2)、第一节管桩起吊就位插入地面时的垂直度偏差不得大于 0
5%,并宜用长条水准尺或其他测量仪器校正,必要时,宜拔出重插;(3)、管桩施打过程中,桩锤、桩帽和桩身的中心线应重合
当桩身倾斜超过 0

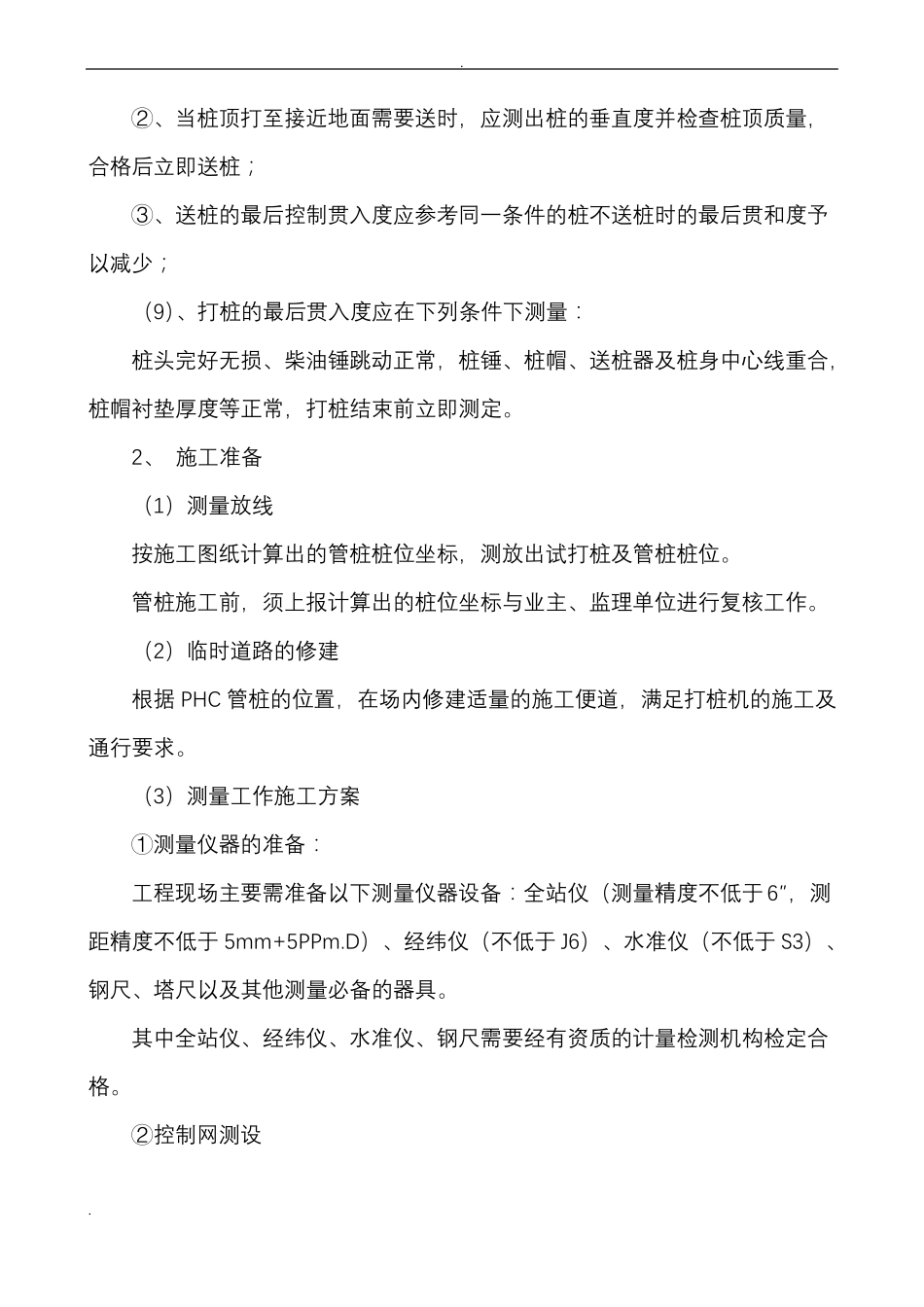

8%时,应找出原因并设法纠正,当桩尖进入硬土层后,严禁用移动桩架强行回扳的方法纠偏;(4)、在较厚的粘土、粉质粘土层中施打管桩,不宜采用大流水打桩施工法,宜将每根桩一次性打到底,尽量减少中间休歇时间,且尽可能避免在接近设计深度时进行接桩;(5)、桩数多于 30 根的群桩基础应从中心位置向外施打,承台边缘的桩宜待承台内其他桩打完并重新测定桩位后再插桩施打;(6)、打桩时应由专职记录员及时准确地填定管桩施工记录表;(7)、遇下列情况之一应暂停打桩,并及时与设计、监理等有关人员研究处理:贯入度突变;头混凝土剥落、破碎;桩身突然倾斜、跑位;
