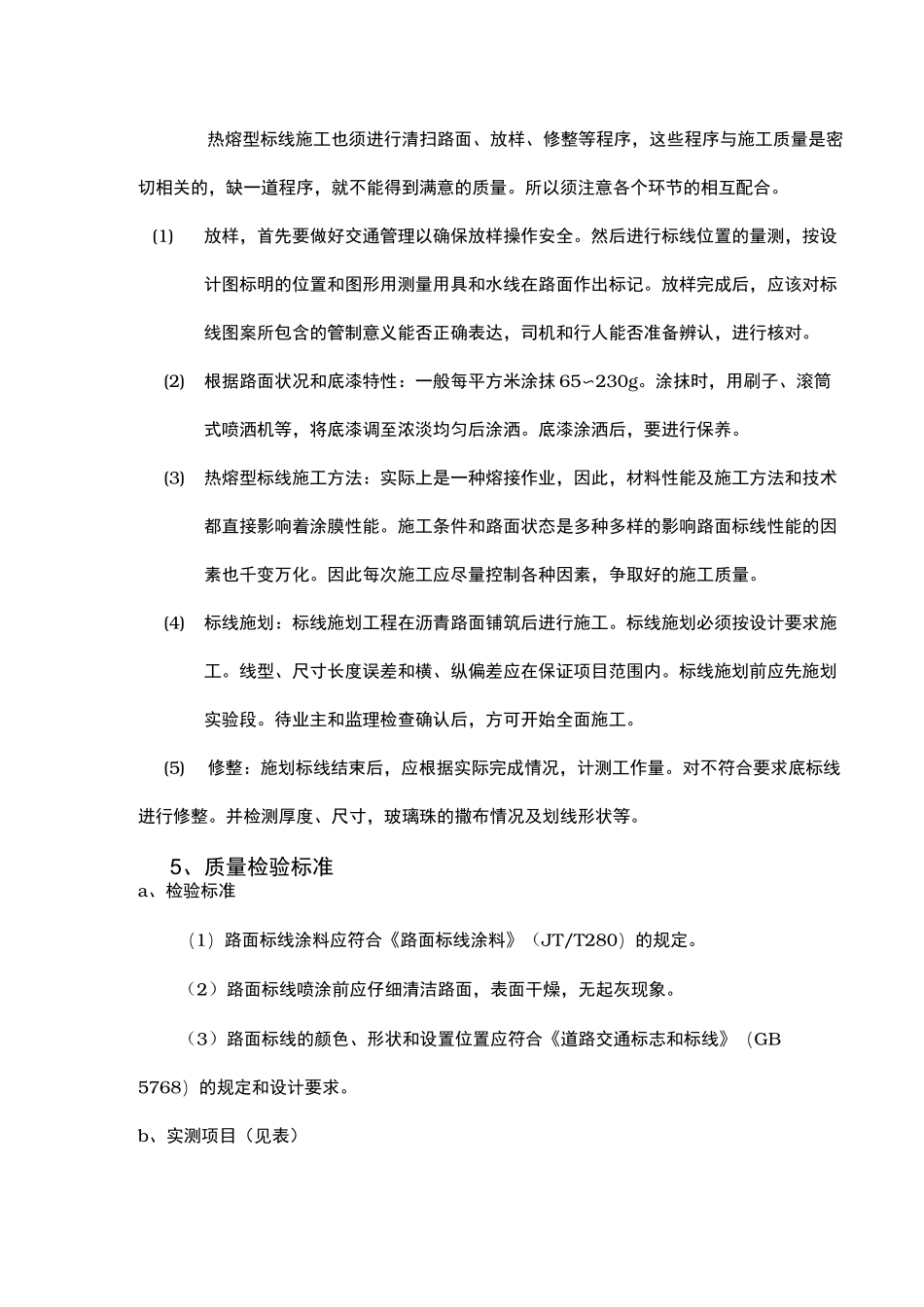

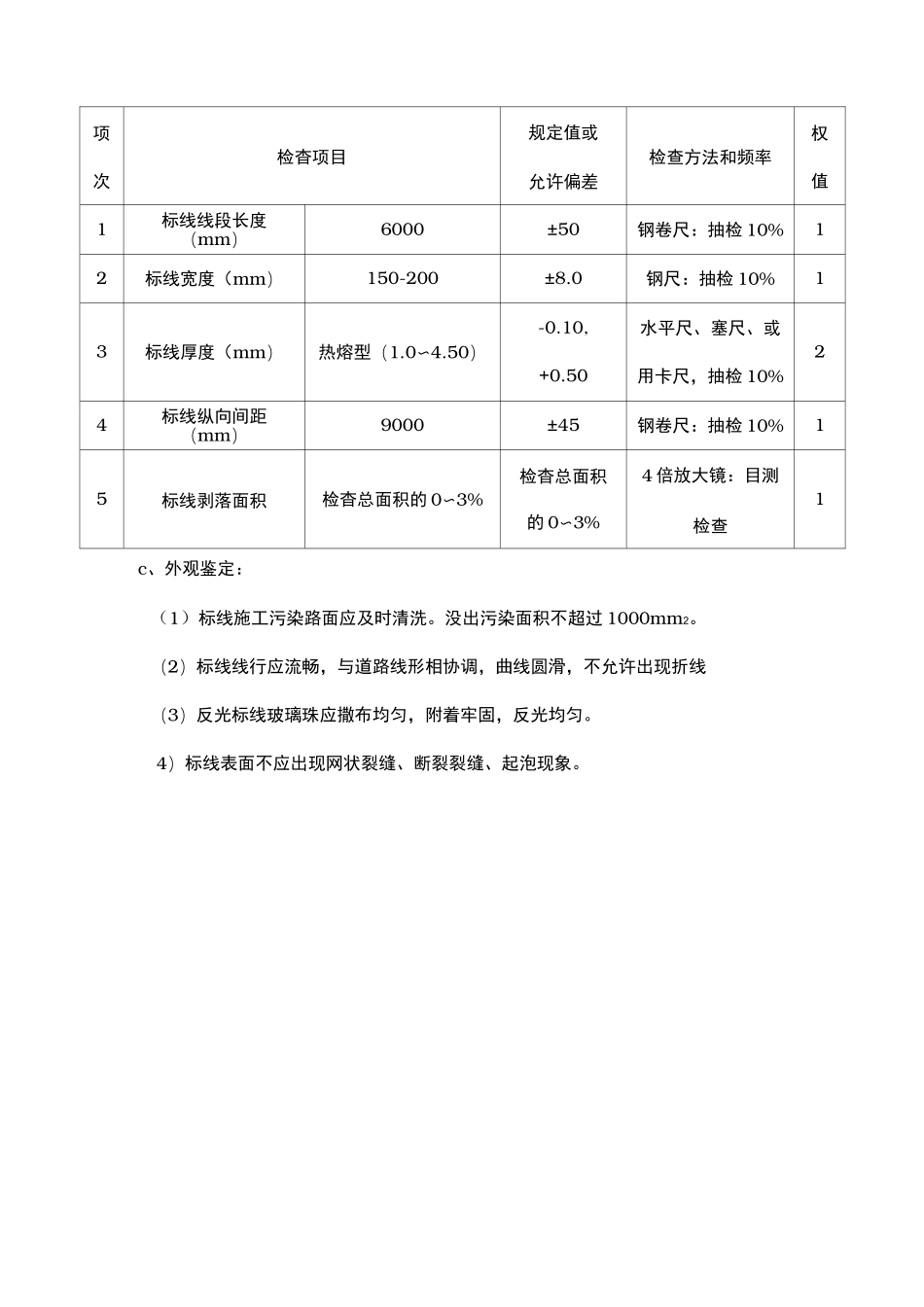

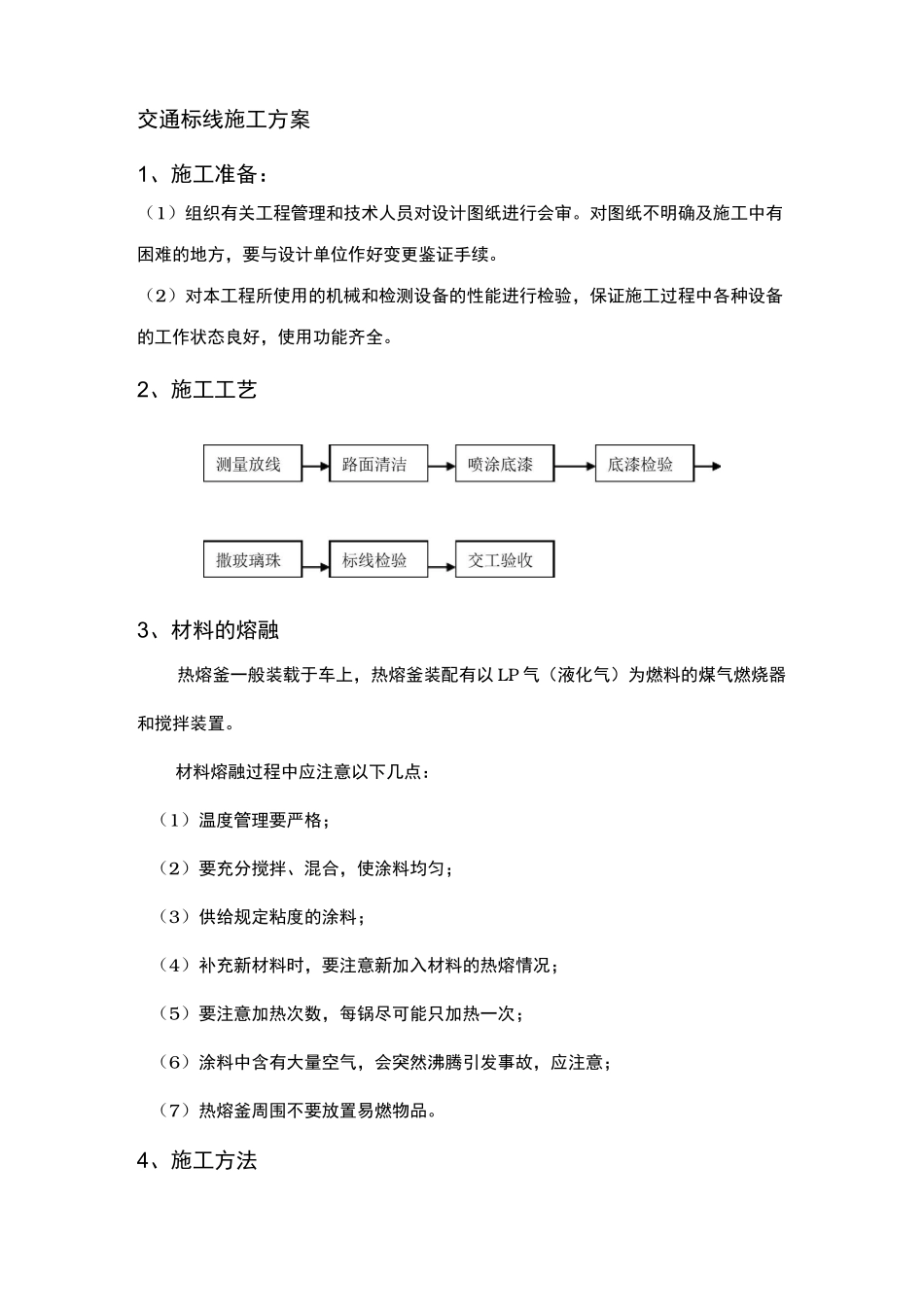

交通标线施工方案1、施工准备:(1)组织有关工程管理和技术人员对设计图纸进行会审。对图纸不明确及施工中有困难的地方,要与设计单位作好变更鉴证手续。(2)对本工程所使用的机械和检测设备的性能进行检验,保证施工过程中各种设备的工作状态良好,使用功能齐全。2、施工工艺3、材料的熔融热熔釜一般装载于车上,热熔釜装配有以 LP 气(液化气)为燃料的煤气燃烧器和搅拌装置。材料熔融过程中应注意以下几点:(1)温度管理要严格;(2)要充分搅拌、混合,使涂料均匀;(3)供给规定粘度的涂料;(4)补充新材料时,要注意新加入材料的热熔情况;(5)要注意加热次数,每锅尽可能只加热一次;(6)涂料中含有大量空气,会突然沸腾引发事故,应注意;(7)热熔釜周围不要放置易燃物品。4、施工方法热熔型标线施工也须进行清扫路面、放样、修整等程序,这些程序与施工质量是密切相关的,缺一道程序,就不能得到满意的质量。所以须注意各个环节的相互配合。(1)放样,首先要做好交通管理以确保放样操作安全。然后进行标线位置的量测,按设计图标明的位置和图形用测量用具和水线在路面作出标记。放样完成后,应该对标线图案所包含的管制意义能否正确表达,司机和行人能否准备辨认,进行核对。(2)根据路面状况和底漆特性:一般每平方米涂抹 65〜230g。涂抹时,用刷子、滚筒式喷洒机等,将底漆调至浓淡均匀后涂洒。底漆涂洒后,要进行保养。(3)热熔型标线施工方法:实际上是一种熔接作业,因此,材料性能及施工方法和技术都直接影响着涂膜性能。施工条件和路面状态是多种多样的影响路面标线性能的因素也千变万化。因此每次施工应尽量控制各种因素,争取好的施工质量。(4)标线施划:标线施划工程在沥青路面铺筑后进行施工。标线施划必须按设计要求施工。线型、尺寸长度误差和横、纵偏差应在保证项目范围内。标线施划前应先施划实验段。待业主和监理检查确认后,方可开始全面施工。(5)修整:施划标线结束后,应根据实际完成情况,计测工作量。对不符合要求底标线进行修整。并检测厚度、尺寸,玻璃珠的撒布情况及划线形状等。5、质量检验标准a、检验标准(1)路面标线涂料应符合《路面标线涂料》(JT/T280)的规定。(2)路面标线喷涂前应仔细清洁路面,表面干燥,无起灰现象。(3)路面标线的颜色、形状和设置位置应符合《道路交通标志和标线》(GB5768)的规定和设计要求。b、实测项目(见表)项次检杳项目规定值或允许偏差检查方法和频率权值1标线...
