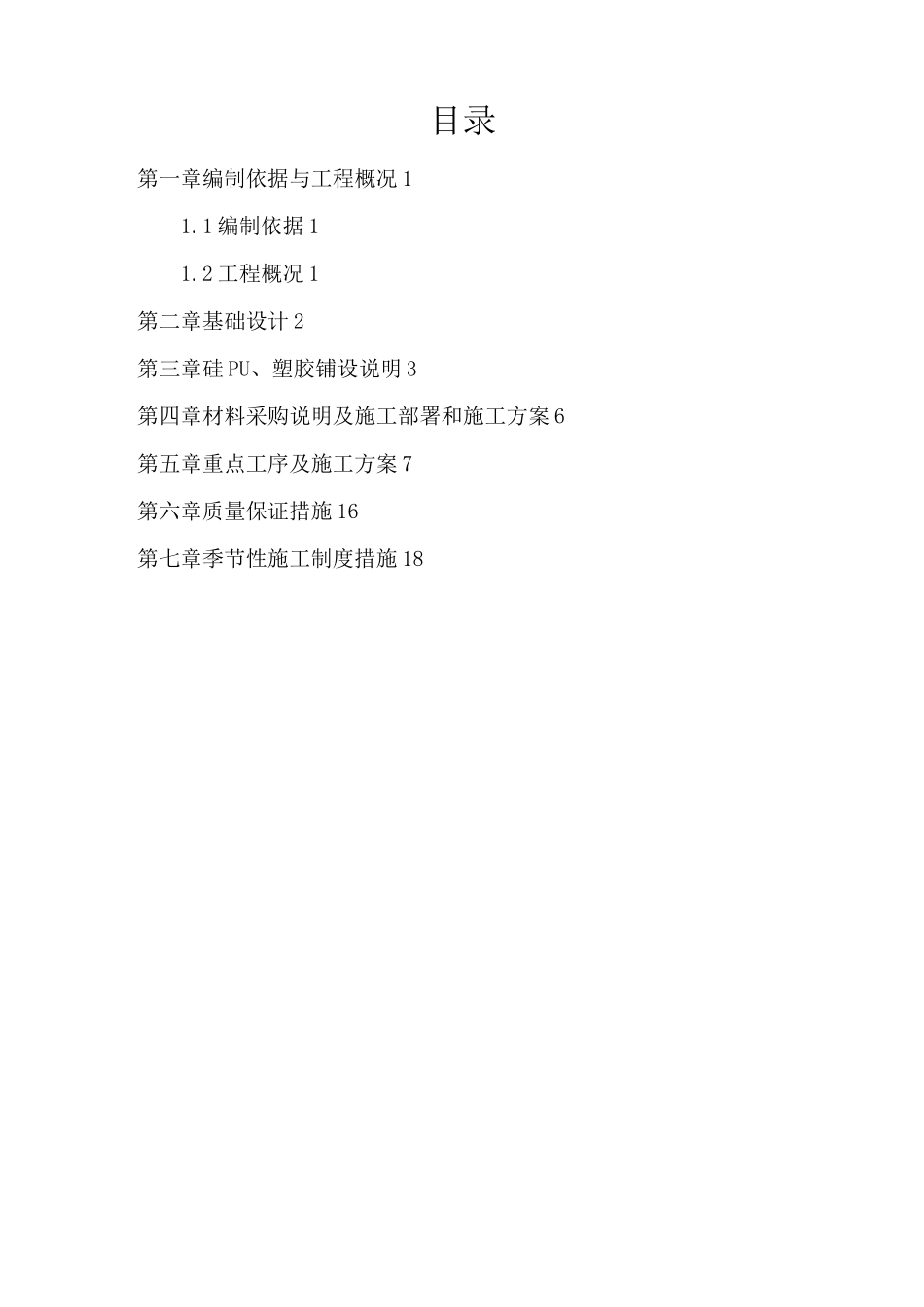

定西理工中等专业学校体育运动操场改造建设项目塑胶、硅 PU 面层施工方案批准:审核编写甘肃省安装建设集团公司2016 年 7 月 4 日目录第一章编制依据与工程概况 11.1 编制依据 11.2 工程概况 1第二章基础设计 2第三章硅 PU、塑胶铺设说明 3第四章材料采购说明及施工部署和施工方案 6第五章重点工序及施工方案 7第六章质量保证措施 16第七章季节性施工制度措施 18第一章编制依据与工程概况1.1 编制依据1、定西理工中等专业学校体育运动操场改造建设项目图纸会审、施工图纸等文件;2、国家及省、市政府部门颁发的有关法规、法令和文件;3、建设单位提供的建设用地有关设计的基础资料及对该项目的有关要求;4、建设单位提供的建设用地有关设计的基础资料及对该项目的有关要求;5、《建筑工程施工质量验收统一标准》GB50300-20136、《混凝土结构工程施工质量验收规范》GB50204-20157、《混凝土结构工程验收规范及条文说明》GB50204-2002;8、《公共建筑节能设计标准》GB50189-2005;9、其他现行的行业标准等。1.2 工程概况1、项目名称:定西理工中等专业学校体育运动操场改造建设项目2、建设单位:定西理工中等专业学校3、建设地点:甘肃省定西市4、施工单位:甘肃省安装建设集团公司5、本方案适用项目:塑胶、硅 PU 面层施工方案6、计划工期:2016 年 6 月 10 日-2016 年 8 月 28 日第二章基础设计素土夯实 f300mm 厚 3:7 灰土分两步夯实一 150mm 厚 C20 混凝土垫层一 20mm 厚 1:2.5 水泥砂浆找平层一 9 厚彩色防滑耐磨层硅 PU 面层。透气型塑胶面层施工工艺流第三章硅 PU、塑胶铺设说明球场铺 50mm 厚彩色防滑耐磨层硅 PU 面层。运动场和辅助区铺63mm 彩色防滑耐磨层硅 PU 面层。一、气候条件1、施工气温低于 8°C,空气湿度较大或雨天应停止施工。2、夏季施工,要尽量避开中午高温段。3、底油涂布前若下雨,需待施工面干燥后才可以涂布底油。4、在铺装过程中遇突发事件:a、停电:应立即清理在搅拌机内的物料作为垃圾处理;b、大风:应立即停止拌料生产,并用 PVC 薄膜盖好未固化的胶层,机械设备以及料桶等物,防止灰尘进入。c、下雨:应立即停机,清理机内物料(已拌好的当垃圾处理掉,未拌好的及正在施工的场地,机械设备、胶粒都应立即覆盖,切不可受潮,一面影响以后施工)。二、基础处理1、基础要求强度达到建筑混凝土 C20 强度以上,平整度为 3m 直尺误差在 3mm以下,有一定排...
