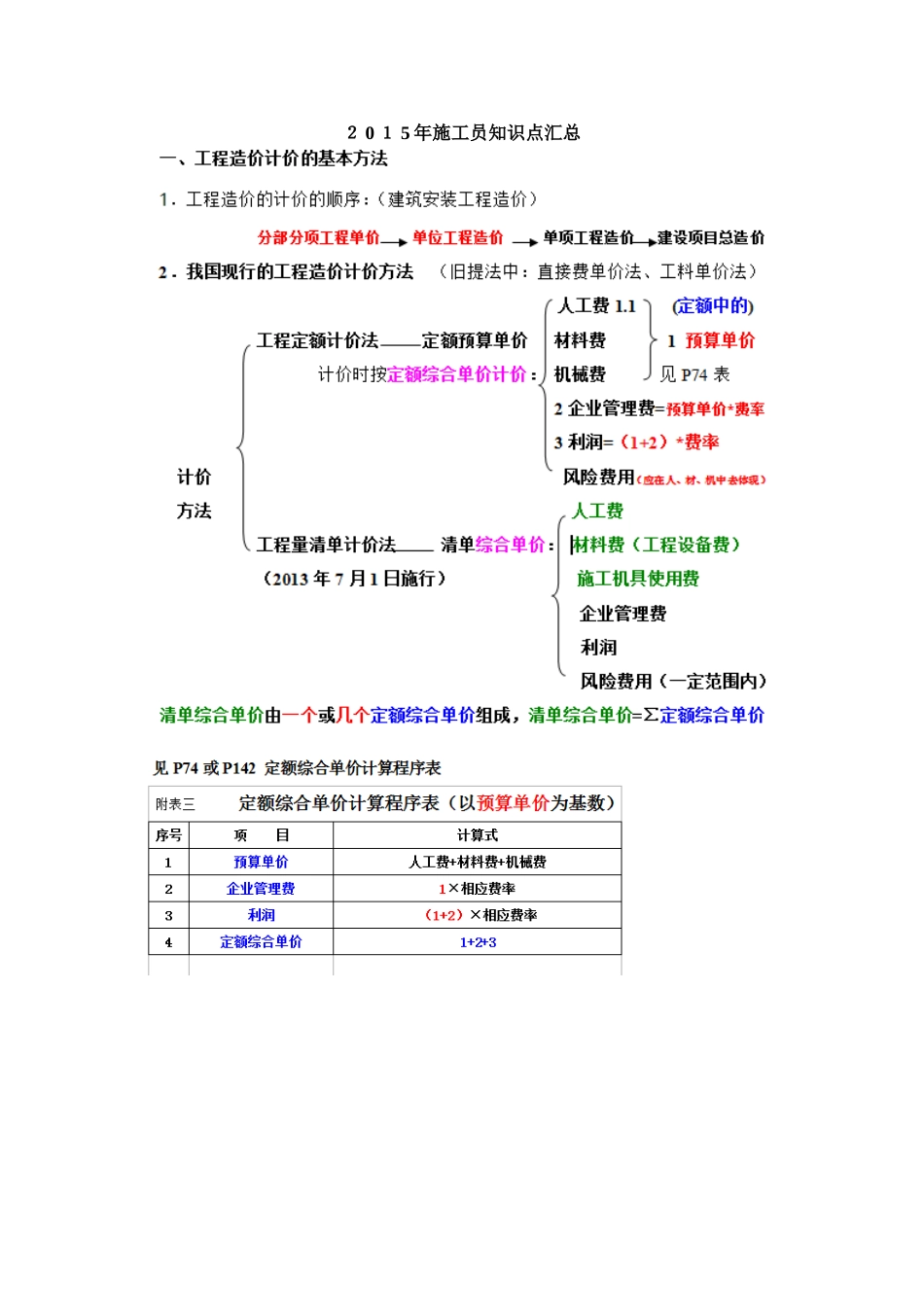

2015年施工员知识点汇总1.工程定额计价法列项算量套预算单价(组出定额综合单价)∑工程量*相应综合单价分部分项工程费、措施项目费、其他项目费、规费、税金汇总得出工程造价编说明、封面重点:北京市住房和城乡建设委员会京建法〔2013〕7号关于印发《关于执行2012年<北京市建设工程计价依据——预算定额>的规定》的通知P74或P142计算表格如下页:相关计算表格见P126-1272012定额计价依据计价广联达软件导出的取费表2013清单计价:广联达软件导出的表格第二节工程造价计价依据的分类准确可靠、符合实际可信度高,具有权威工程造价计价依据必须满足数据化表达,便于计算定性描述清晰,便于正确利用劳动定额(消耗)按定额反映的生产要素消耗内容分类材料消耗定额机械台班消耗定额(使用)施工定额:由上述三个定额组成预算定额按定额不同用途分类:概算定额概算指标投资估算指标定额分类全国统一定额地区统一定额按定额编制单位和执行范围分类行业定额企业定额补充定额建筑工程定额设备安装工程定额按照投资费用性质分类建筑安装工程费用定额工程建设其他费用定额工程建设定额的分类第三节(一)预算定额概念:预算定额是计算和确定一个规定计量单位的分项工程或结构构件的人工、材料和施工机械台班消耗的数量标准。预算定额是一种计价性定额。预算定额是以施工定额为基础综合扩大编制的,同时也是编制概算定额的基础。社会平均水平的原则2预算定额的编制原则:简明适用的原则(二)概算定额又称扩大结构定额,规定了完成单位扩大分项工程或扩大结构构件所必须消耗的人工、材料和机械台班的数量标准,概算定额也是一种计价性定额。一般是在预算定额的基础上综合扩大而成的。2.概算指标是以整个建筑物或构筑物为对象,以“平方米”、“立方米”或“座”等为计量单位,规定了人工、材料、机械台班的消耗指标的一种标准。概算指标是概算定额的扩大与合并,是一种计价性质定额。(三)投资估算指标是在项目建议书和可行性研究阶段编制投资估算、计算投资需要量时使用的一种定额。一般以独立的单项工程和完整的工程项目为计算对象,它也是以预算定额概算定额为基础的综合扩大。第四节经验估计法5.劳动定额的编制方法统计计算法技术测定法比较类推法(一)人工费44号文——公式1:人工费=∑(工日消耗量×日工资单价)公式2:人工费=∑(工程工日消耗量×日工资单价)(二)材料费1.材料费材料费=∑(材料消耗量×材料单价)材料单价=[(材料原价+运杂费)×〔1+运输损耗率(%)〕]×[1+采购保管费率(%)]2.工程设备费工程设备费=∑(工程设备量×工程设备单价)工程设备单价=(设备原价+运杂费)×[1+采购保管费率(%)](三)施工机具使用费1.施工机械使用费施工机械使用费=∑(施工机械台班消耗量×机械台班单价)机械台班单价=台班折旧费+台班大修费+台班经常修理费+台班安拆费及场外运费+台班人工费+台班燃料动力费+台班车船税费(四)定额计价组成人工费=∑(人工工日数×人工单价)+其他人工费定额基价的组成材料费=∑(材料耗用量×材料预算价格)+其他材料费机械费=∑(机械台班用量×机械台班单价)+其他机具费定额编号4-244-254-264-27项目KP1多孔砖外墙内墙厚度(mm)240365115240预算单价(元)534.06526.73526.93521.93其中人工费(元)材料费(元)机械费(元)133.40415.754.91110.07411.914.75110.07411.064.80110.83409.414.66名称单位单价(元)数量人工870002综合工日工日83.201.3631.3231.3351.296材料040045040046040207400055840004KP1-P砖240×115×90KP1-P砖178×115×90烧结标准砖砌筑砂浆DM7.5-HR其它材料费块块块m3元0.790.840.58658.10-301.92043.860-0.2046.14303.96041.8206.1200.1936.09304.98038.7602.0600.1986.05320.28024.4807.0800.1916.09机械800138灰浆搅拌机200L台班11.000.3400.3200.03300.0320840023其它机具费元-4.544.404.444.31
