主体结构工程标准做法指南1、钢筋工程1
1 钢筋直螺纹连接1
1 钢筋下料要求端部平整,不得有马蹄形或挠曲,不得用气割下料,可现场用砂轮锯或无齿锯下料
2 自检合格的丝头,应随机抽样进行检验,以一个工作班加工的丝头为一个验收批,随机抽检 10%,当合格率小于 95%时,应加倍抽检,复检中合格率仍小于 95%时,应对全部丝头进行逐个检验
合格者方可使用
3 加工的钢筋丝头的直径和长度应用螺纹量规检查,已检验合格的丝头,应戴上保护帽加以保护
标准型接头的丝头有效螺纹长度应不小于 1/2 连接套筒长度,且允许误差为+2P
4 钢筋规格与连接套筒的规格一致,钢筋螺纹的型式、螺距、螺纹外经应与连接套筒匹配
并确保钢筋连接套筒的丝扣干净、完好无损
5 连接钢筋时应对准轴线将钢筋拧入连接套筒,接头拼接完成后,应使两个丝头在套筒中央位置互相顶紧,两端外露丝扣不超过 2 个完整丝扣
6 为了防止接头漏拧,每个接头拧紧之后,一定要在接头上做红漆标记,不合格的做白色标记以便检查

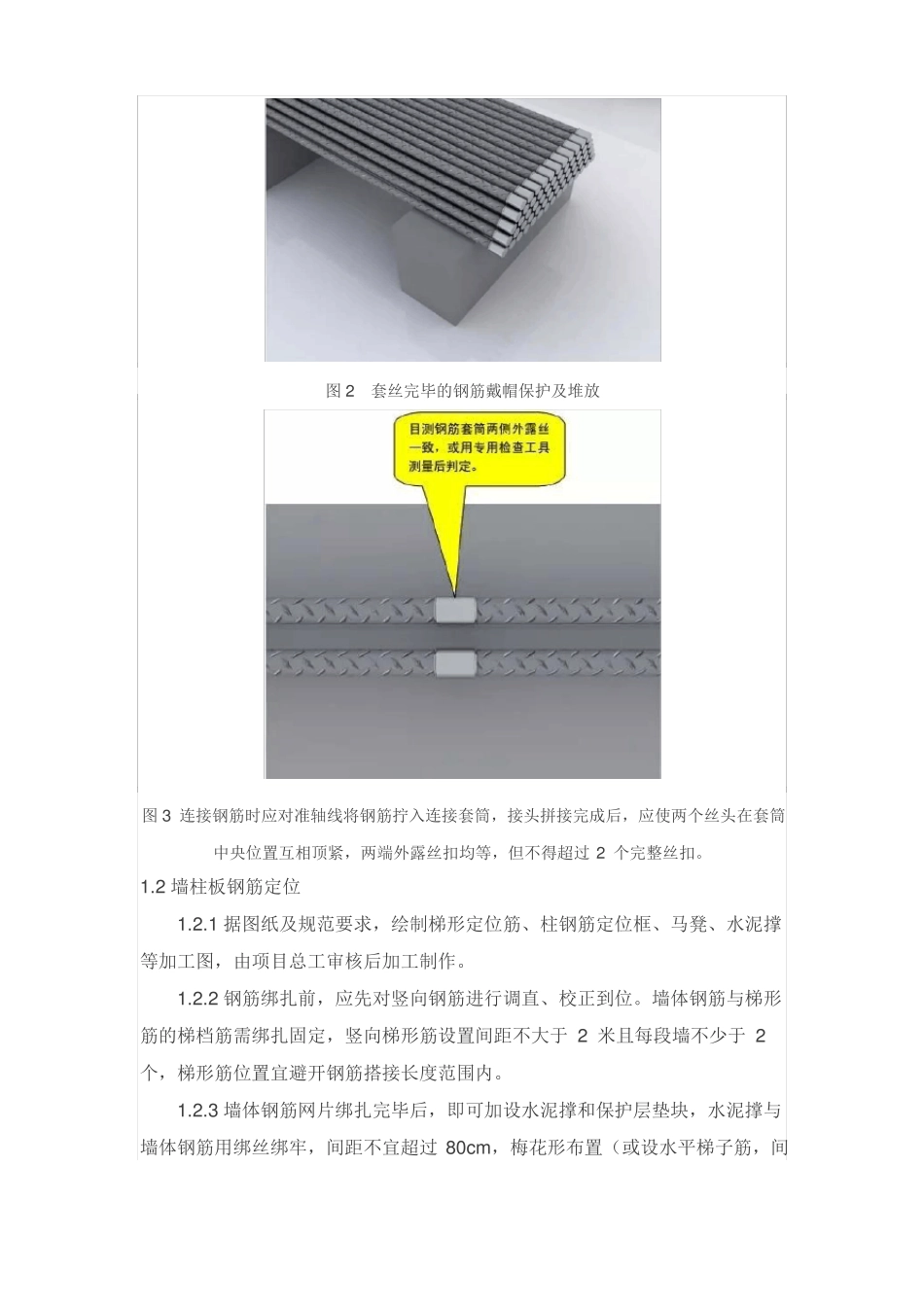

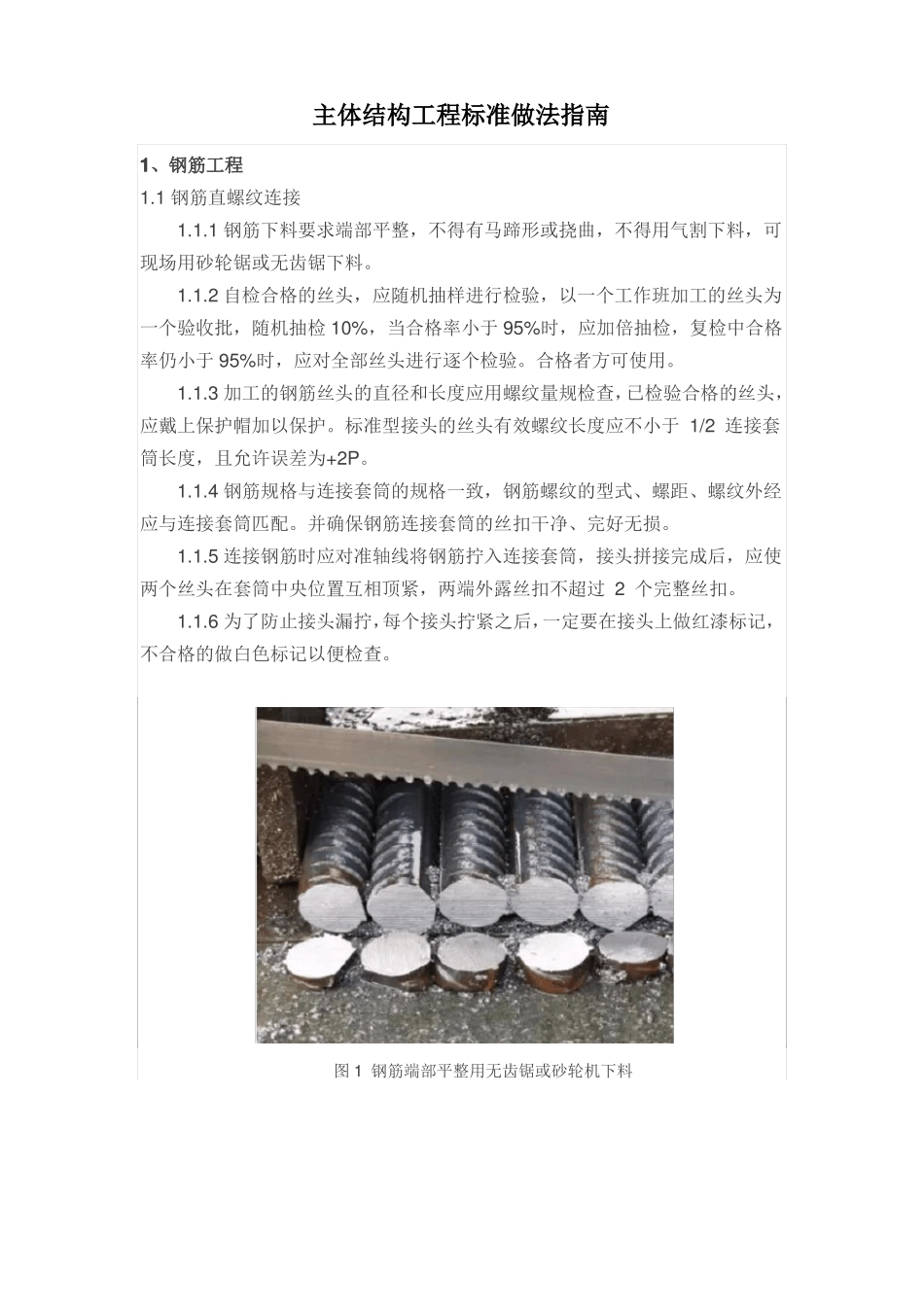

图 1 钢筋端部平整用无齿锯或砂轮机下料图 2套丝完毕的钢筋戴帽保护及堆放图 3 连接钢筋时应对准轴线将钢筋拧入连接套筒,接头拼接完成后,应使两个丝头在套筒中央位置互相顶紧,两端外露丝扣均等,但不得超过 2 个完整丝扣
2 墙柱板钢筋定位1
1 据图纸及规范要求,绘制梯形定位筋、柱钢筋定位框、马凳、水泥撑等加工图,由项目总工审核后加工制作
2 钢筋绑扎前,应先对竖向钢筋进行调直、校正到位
墙体钢筋与梯形筋的梯档筋需绑扎固定,竖向梯形筋设置间距不大于 2 米且每段墙不少于 2个,梯形筋位置宜避开钢筋搭接长度范围内
3 墙体钢筋网片绑扎完毕后,即可加设水泥撑和保护层垫块,水泥撑与墙体钢筋用绑丝绑牢,间距不宜超过 80cm,梅花形布置(或设水平梯子筋,间距不大
