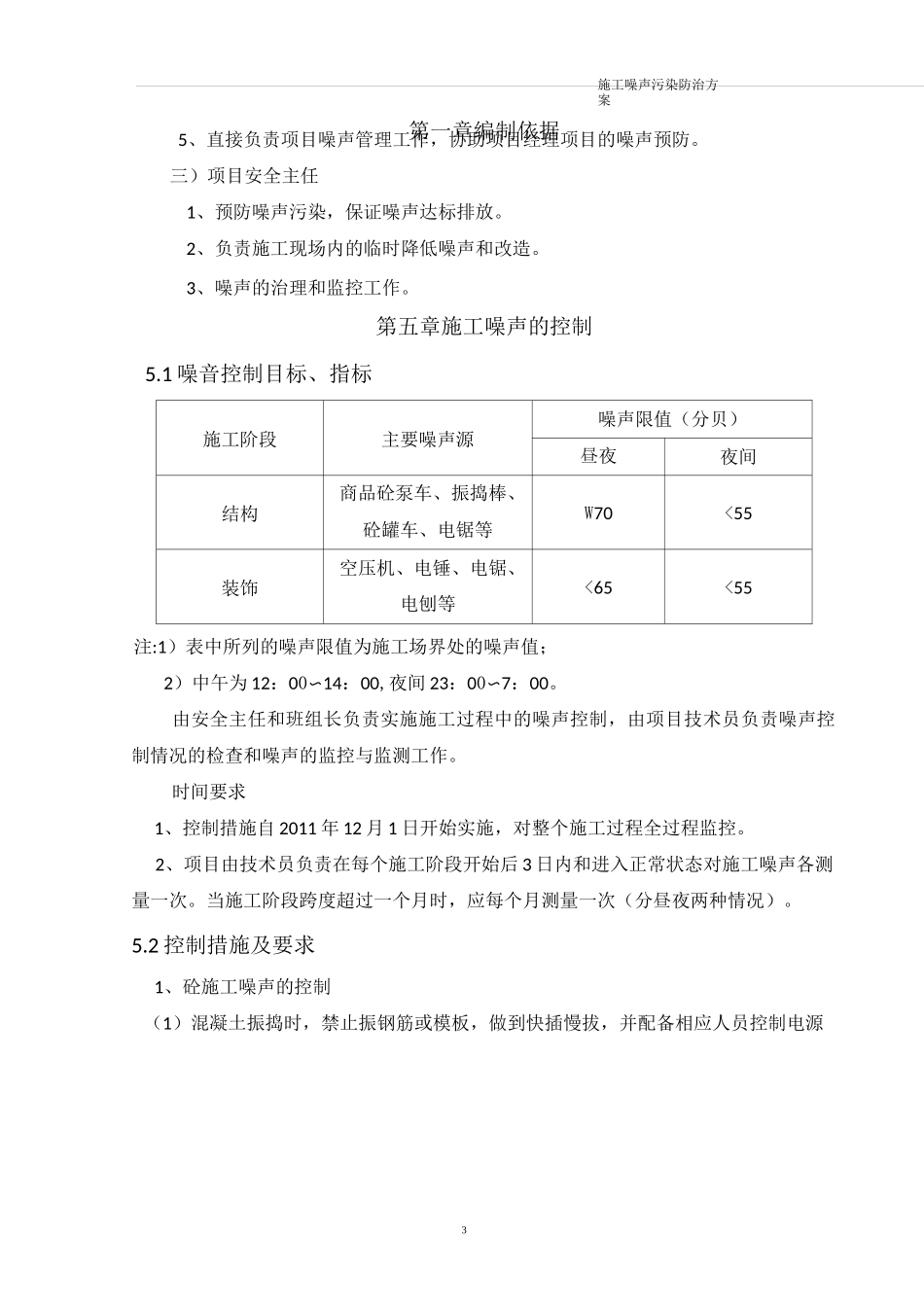

编号:FA-施工噪声污染防治方案编制:审核:批准:有限公司项目部二 O—五年十二月二十日施工噪声污染防治方案目录施工噪声污染防治方案3第一章编制依据5、直接负责项目噪声管理工作,协助项目经理项目的噪声预防。三)项目安全主任1、预防噪声污染,保证噪声达标排放。2、负责施工现场内的临时降低噪声和改造。3、噪声的治理和监控工作。第五章施工噪声的控制5.1 噪音控制目标、指标施工阶段主要噪声源噪声限值(分贝)昼夜夜间结构商品砼泵车、振捣棒、砼罐车、电锯等W70<55装饰空压机、电锤、电锯、电刨等<65<55注:1)表中所列的噪声限值为施工场界处的噪声值;2)中午为 12:00〜14:00,夜间 23:00〜7:00。由安全主任和班组长负责实施施工过程中的噪声控制,由项目技术员负责噪声控制情况的检查和噪声的监控与监测工作。时间要求1、控制措施自 2011 年 12 月 1 日开始实施,对整个施工过程全过程监控。2、项目由技术员负责在每个施工阶段开始后 3 日内和进入正常状态对施工噪声各测量一次。当施工阶段跨度超过一个月时,应每个月测量一次(分昼夜两种情况)。5.2 控制措施及要求1、砼施工噪声的控制(1)混凝土振捣时,禁止振钢筋或模板,做到快插慢拔,并配备相应人员控制电源施工噪声污染防治方案2线及电源开关,防止振捣棒空转。振动棒使用完后,应及时清理干净并进行保养。(2)混凝土浇注过程中,加强对混凝土的施工管理,及时进行监测(根据日常经验),对超过噪声限值的混凝土泵及时进行更换。(3)加强对混凝土泵、砼罐车操作人员的培训及责任心教育,保证混凝土泵、混凝土罐车平稳运行、协调一致,禁止乱按喇叭。2、模板、脚手架工程噪声控制(1)支拆模板、脚手架时,必须轻拿轻放,上下、左右有人传递,严禁抛掷。(2)模板在拆除和修理时,禁止使用大锤敲打模板,以降低噪音。(3)设置木工加工棚,并对木工棚进行一定围挡封闭处理,以降低噪声。(4)木工作业由木工班组长、架子工班组长在工作前进行要求,由模板责任工程师监督施工班组实施。3、机电工程噪声控制(1)材料的现场搬运应轻拿轻放,严禁抛掷,减少人为噪音。(2)现场加工应在室内进行,严禁用铁锤等敲打的方式进行各种管道或加工件的调直工作。(3)本项控制工作由机电班组长在施工前进行要求,由机电责任工程师监督施工班组实施。4、木工机械的噪声控制(1)木工棚四周用细木工板进行封闭,并且封闭严密,以便减少扬尘和噪声。(2)木料或木板在切...
