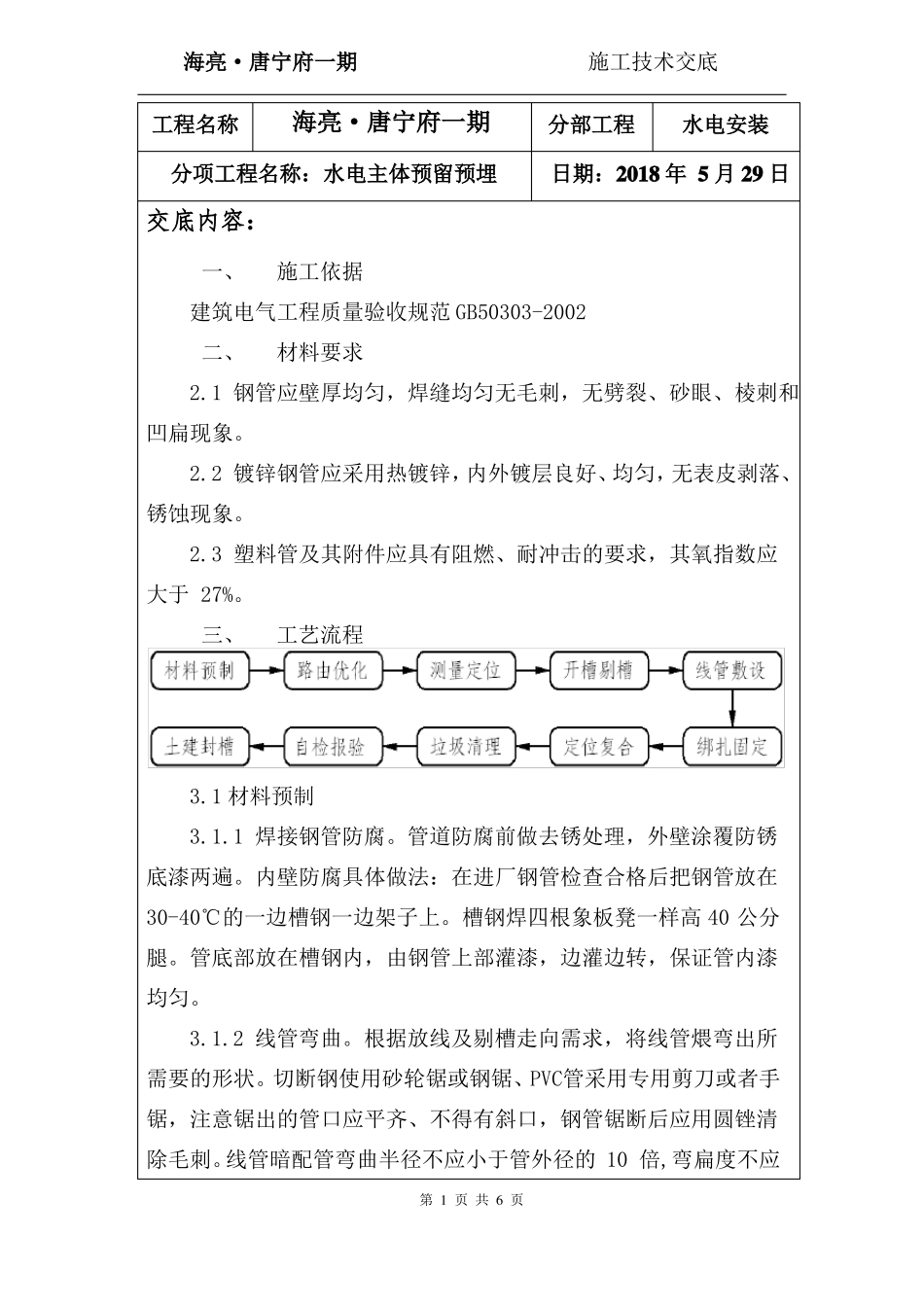

海亮·唐宁府一期施工技术交底工程名称海亮·唐宁府一期分部工程水电安装分项工程名称:水电主体预留预埋日期:2018 年 5 月 29 日交底内容:一、施工依据建筑电气工程质量验收规范 GB50303-2002二、材料要求2
1 钢管应壁厚均匀,焊缝均匀无毛刺,无劈裂、砂眼、棱刺和凹扁现象
2 镀锌钢管应采用热镀锌,内外镀层良好、均匀,无表皮剥落、锈蚀现象
3 塑料管及其附件应具有阻燃、耐冲击的要求,其氧指数应大于 27%
三、工艺流程3
1 材料预制3
1 焊接钢管防腐
管道防腐前做去锈处理,外壁涂覆防锈底漆两遍
内壁防腐具体做法:在进厂钢管检查合格后把钢管放在30-40℃的一边槽钢一边架子上
槽钢焊四根象板凳一样高 40 公分腿
管底部放在槽钢内,由钢管上部灌漆,边灌边转,保证管内漆均匀
2 线管弯曲
根据放线及剔槽走向需求,将线管煨弯出所需要的形状
切断钢使用砂轮锯或钢锯、PVC管采用专用剪刀或者手锯,注意锯出的管口应平齐、不得有斜口,钢管锯断后应用圆锉清除毛刺
线管暗配管弯曲半径不应小于管外径的 10 倍,弯扁度不应第 1 页 共 6 页海亮·唐宁府一期施工技术交底大于管外径的0

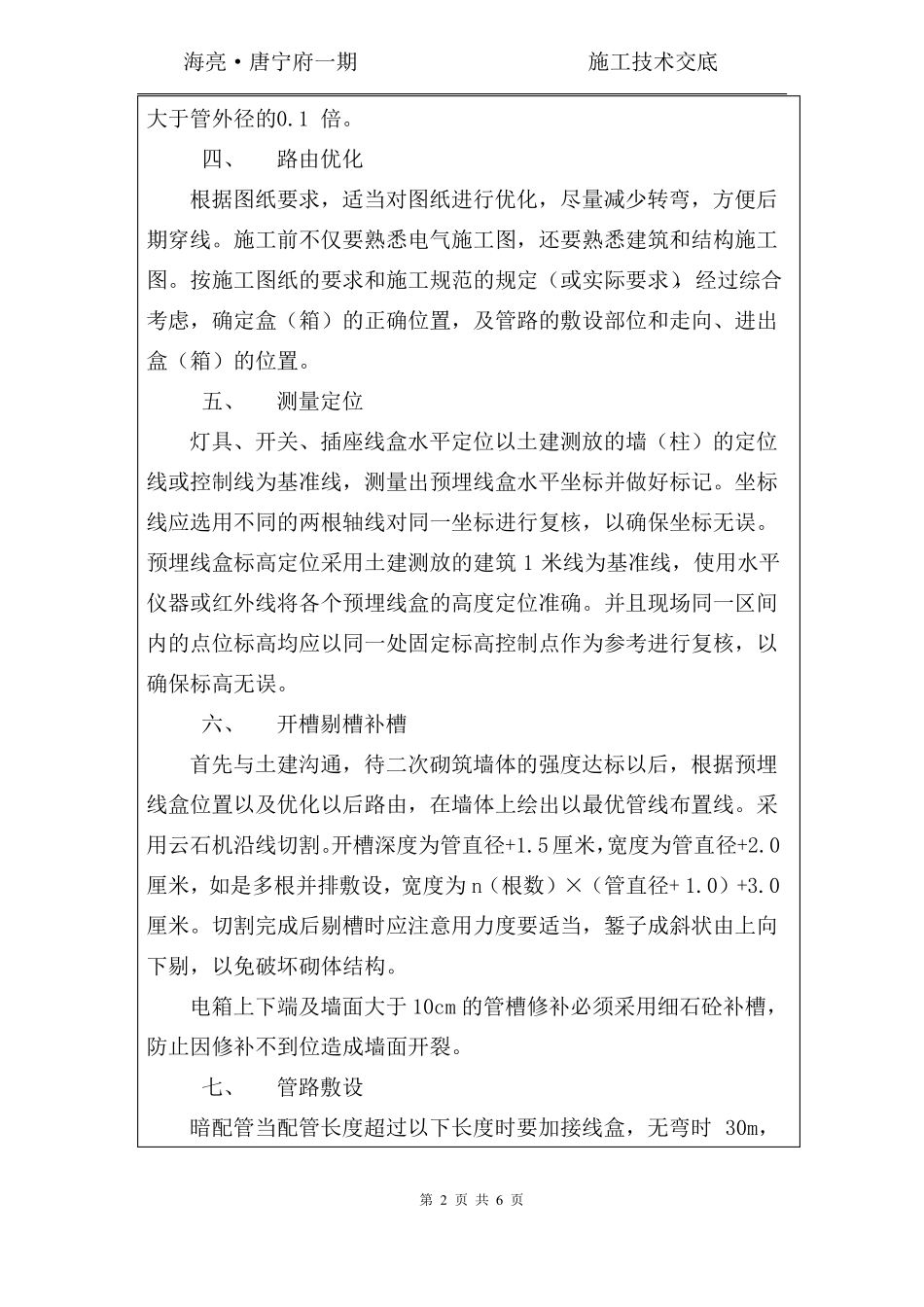

四、路由优化根据图纸要求,适当对图纸进行优化,尽量减少转弯,方便后期穿线
施工前不仅要熟悉电气施工图,还要熟悉建筑和结构施工图
按施工图纸的要求和施工规范的规定(或实际要求),经过综合考虑,确定盒(箱)的正确位置,及管路的敷设部位和走向、进出盒(箱)的位置
五、测量定位灯具、开关、插座线盒水平定位以土建测放的墙(柱)的定位线或控制线为基准线,测量出预埋线盒水平坐标并做好标记
坐标线应选用不同的两根轴线对同一坐标进行复核,以确保坐标无误
预埋线盒标高定位采用土建测放的建筑 1 米线为基准线,使用水平仪器或红外线将各个预埋线盒的高度定位准确
并且现场同一区间内的点位标高
