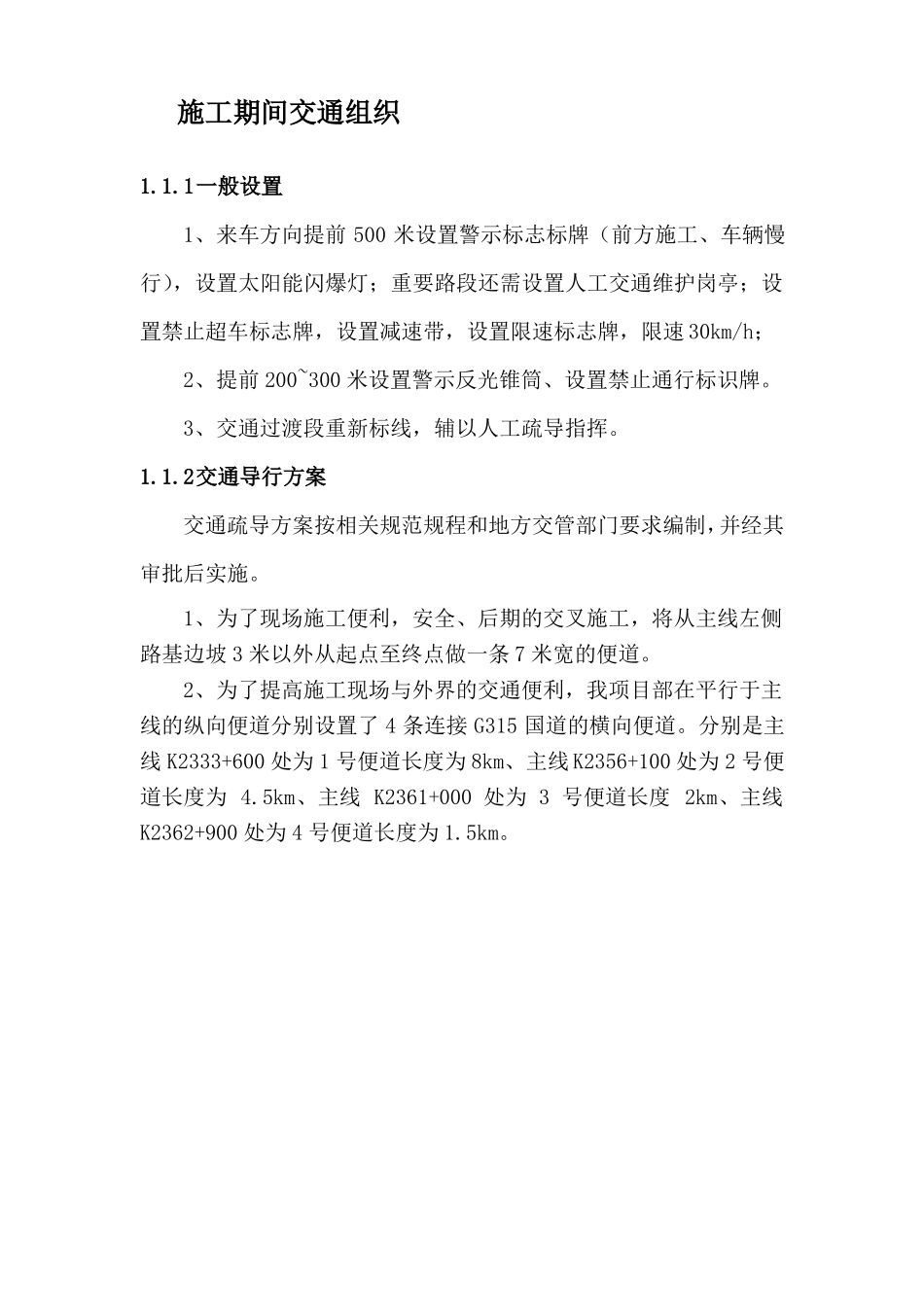

湖南交通建设有限公司二项目部五分部交通组织施工方案二○一七年十 月九 日施工期间交通组织1.1.1一般设置1、来车方向提前 500 米设置警示标志标牌(前方施工、车辆慢行),设置太阳能闪爆灯;重要路段还需设置人工交通维护岗亭;设置禁止超车标志牌,设置减速带,设置限速标志牌,限速 30km/h;2、提前 200~300 米设置警示反光锥筒、设置禁止通行标识牌。3、交通过渡段重新标线,辅以人工疏导指挥。1.1.2交通导行方案交通疏导方案按相关规范规程和地方交管部门要求编制,并经其审批后实施。1、为了现场施工便利,安全、后期的交叉施工,将从主线左侧路基边坡 3 米以外从起点至终点做一条 7 米宽的便道。2、为了提高施工现场与外界的交通便利,我项目部在平行于主线的纵向便道分别设置了 4 条连接 G315 国道的横向便道。分别是主线 K2333+600 处为 1 号便道长度为 8km、主线 K2356+100 处为 2 号便道长度为 4.5km、主线 K2361+000 处为 3 号便道长度 2km、主线K2362+900 处为 4 号便道长度为 1.5km。2、K2354+966 处交通平面布置示意 G315 线临时便道 K2364+647、G315 跨线桥本项目路线和田方向临时便道 G315说明:1)在 K2364+647 处有 G315 跨本项目跨线桥,施工时将先做便道将车辆分离转换到便道上行驶。2)沿线各路口设置警示标志、限速标志、减速带、锥桶及水马。3)各施工段设立封闭式围挡。主要材料数量表5序号1234物资名称水马锥筒防撞筒警示标牌反光背心反光服手提式干粉灭火器(4KG)数量420252044052210010080备注6789101112强光电筒钢丝绳向导牌C30 砼隔离墩值班岗亭爆闪灯减速带夜间照明警示灯20820246124108030013141516远程监控系统无限对讲机812817施工道路安全畅通的保证措施本工程工期紧,施工干扰大,要在规定的工期内完成,关键在于精心组织,周密安排,必须有各方的大力支持和保障。1、需要改道或占用既有国道 G315 施工路段,编制详细的交通导行实施方案,经交警、监理、设计、及业主同意后实施;实施性交通导行方案同时需报请经当地交警部门及路政管理部门审批同意后方可实施;2、施工期间,项目部安排专职交通疏导员配合交警协调疏导交通;3、施工路段利用沿线加宽段、紧急停车道等设置醒目清晰的临时提示标志牌;4、施工过程中及时与业主单位、执法部门等单位紧密联系,在执法部门的指导下进行全过程的施工交通维护工作;5、道路管制区域内限速 40km/h;6、所有施工人员...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

交通组织施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
