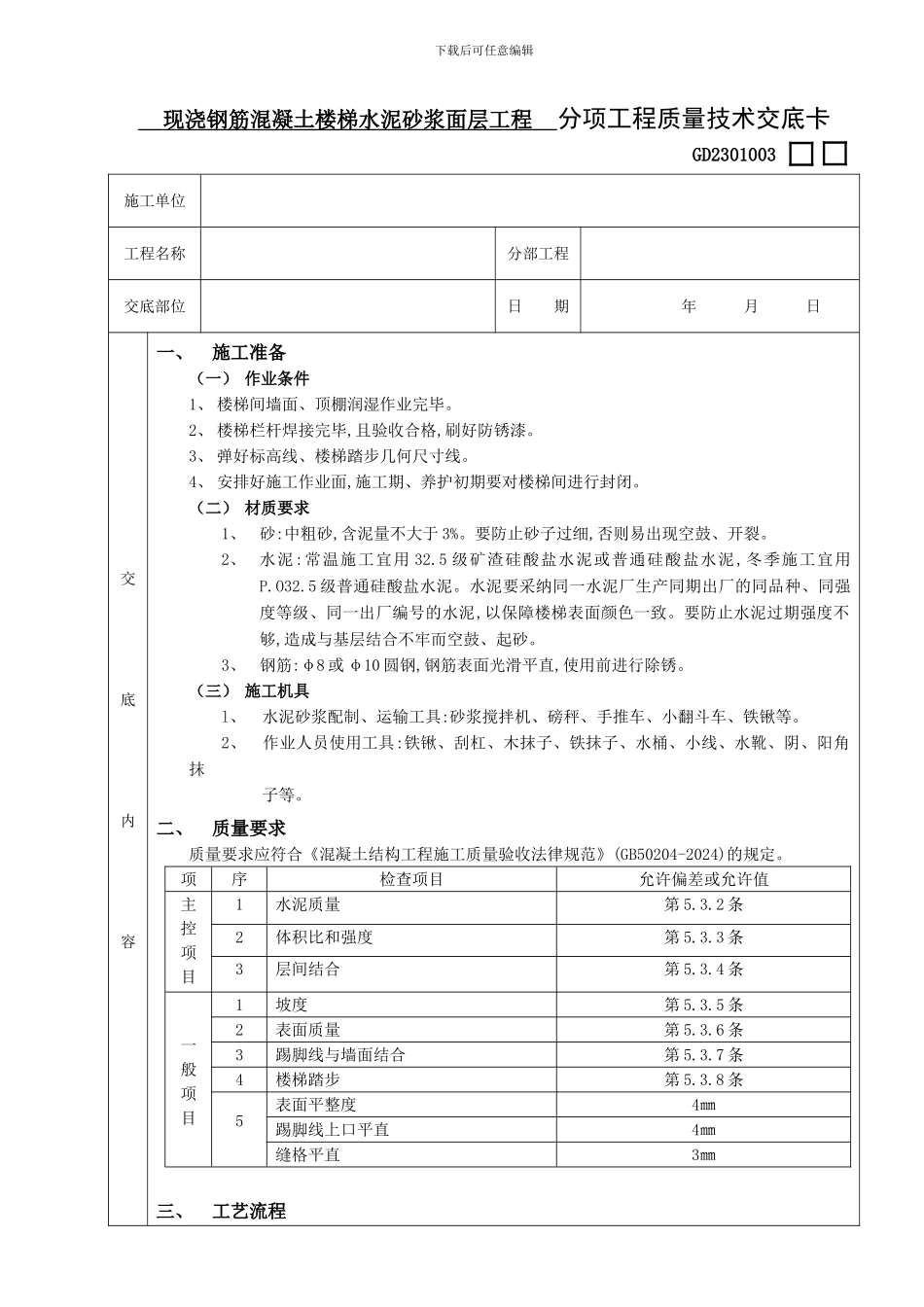

下载后可任意编辑 现浇钢筋混凝土楼梯水泥砂浆面层工程 分项工程质量技术交底卡GD2301003 施工单位工程名称分部工程交底部位日 期 年 月 日交底内容一、施工准备(一) 作业条件1、 楼梯间墙面、顶棚润湿作业完毕
2、 楼梯栏杆焊接完毕,且验收合格,刷好防锈漆
3、 弹好标高线、楼梯踏步几何尺寸线
4、 安排好施工作业面,施工期、养护初期要对楼梯间进行封闭
(二) 材质要求1、砂:中粗砂,含泥量不大于 3%
要防止砂子过细,否则易出现空鼓、开裂
2、水泥:常温施工宜用 32
5 级矿渣硅酸盐水泥或普通硅酸盐水泥,冬季施工宜用P
5 级普通硅酸盐水泥
水泥要采纳同一水泥厂生产同期出厂的同品种、同强度等级、同一出厂编号的水泥,以保障楼梯表面颜色一致
要防止水泥过期强度不够,造成与基层结合不牢而空鼓、起砂
3、钢筋:φ8 或 φ10 圆钢,钢筋表面光滑平直,使用前进行除锈
(三) 施工机具l、 水泥砂浆配制、运输工具:砂浆搅拌机、磅秤、手推车、小翻斗车、铁锹等
2、 作业人员使用工具:铁锹、刮杠、木抹子、铁抹子、水桶、小线、水靴、阴、阳角抹 子等
二、质量要求质量要求应符合《混凝土结构工程施工质量验收法律规范》(GB50204-2024)的规定
项序检查项目允许偏差或允许值主控项目1水泥质量第 5
2 条2体积比和强度第 5
3 条3层间结合第 5
4 条一般项目1坡度第 5
5 条2表面质量第 5
6 条3踢脚线与墙面结合第 5
7 条4楼梯踏步第 5

8 条5表面平整度4㎜踢脚线上口平直4㎜缝格平直3㎜三、工艺流程下载后可任意编辑交底内容基层清理→焊接踏步护角钢筋→洒水润湿→刷素水泥浆→铺抹水泥砂浆压头遍→第二遍压光→第三遍压光→养护→护角钢筋除锈打磨、清理四、操作工艺(一) 基层清理踏步板、休息板基层表面地墙相交的阴角处,踢脚板处的
