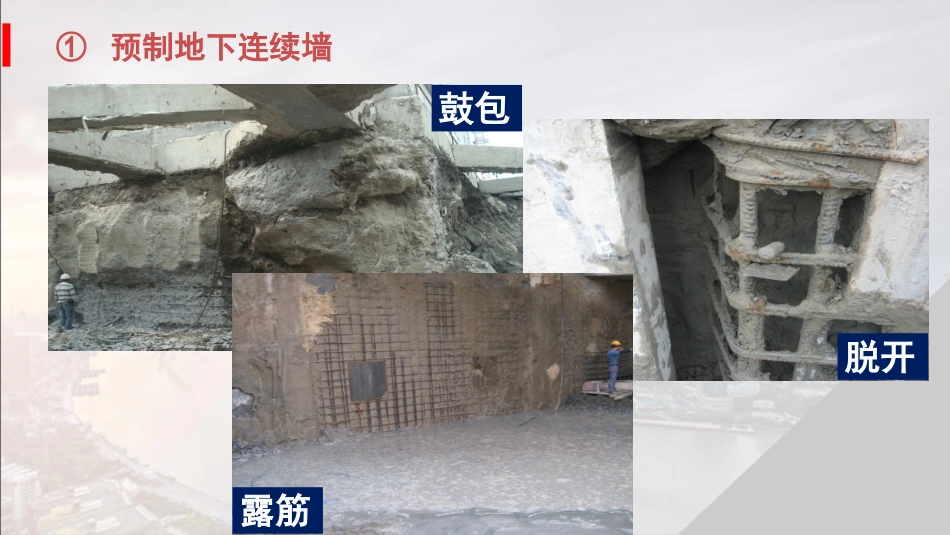

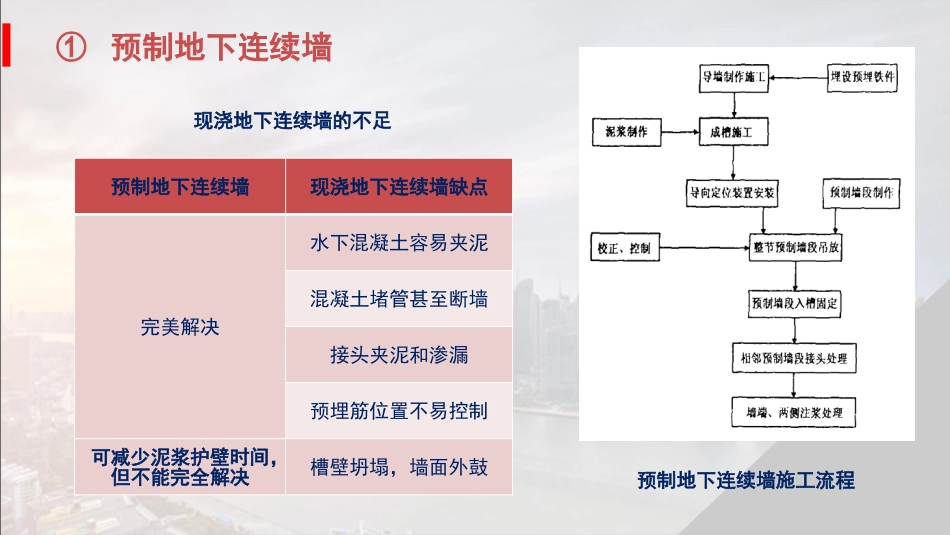

新型工法TAD的介绍浙江省建筑设计研究院浙江吉通地空建筑科技有限公司浙江理工大学,杭州市勘测设计研究院浙江大学,建华建材(中国)集团有限公司①预制地下连续墙鼓包露筋脱开①预制地下连续墙现浇地下连续墙的不足预制地下连续墙现浇地下连续墙缺点完美解决水下混凝土容易夹泥混凝土堵管甚至断墙接头夹泥和渗漏预埋筋位置不易控制可减少泥浆护壁时间,但不能完全解决槽壁坍塌,墙面外鼓预制地下连续墙施工流程①预制连续墙现浇地下连续墙具有施工噪声小、无震动挤压、施工作业程序易于掌握、施工速度快且对环境影响小等优点,但水下进行混凝土浇灌工序等因素不可避免造成程质量存在一些缺陷
上海华东医院设两层地下停车库,基坑开挖深度约9
3m,采用长20
5m、宽4m、厚780mm预制地下连续墙,逆作法施工
华东医院基坑平面(左)和剖面(右)①预制连续墙墙段截面采用空芯形式,场外叠层制作后运输至工程现场
接头处理是在预制墙段相邻两幅安装定位后,在墙缝接头处用小钻机配置专用钻头旋转,并换浆清孔至孔底,再吊放钢筋笼、安放导管、现浇混凝土,完成接头桩
另外,在基坑内侧设置扶壁柱
华东医院预制连续墙截面(左)和接头(右)①预制连续墙综合管廊建设往往采用明挖法施工,容易产生扬尘、噪声等污染,且施工效率不高
“预制地下连续墙”加“叠合板”的地下预制拼装工艺具有绿色环保效益明显、地下空间利用率高、墙体质量可控性强、施工周期有效缩短等优势
桃浦科技智慧城综合管廊工程(一期)试验段②新型装配式地下连续墙/TAD工法TAD工法(TrenchcuttingAssembledDiaphragmwall)渠式切割装配式地下连续墙TRD水泥土地下连续墙内插入预制地下连续墙,在继承预制地下连续墙优点后,完美解决槽壁坍塌问题
p-TAD工法(permanentTrenchcuttingAssembledDiaphragmwall)永临结合渠式
