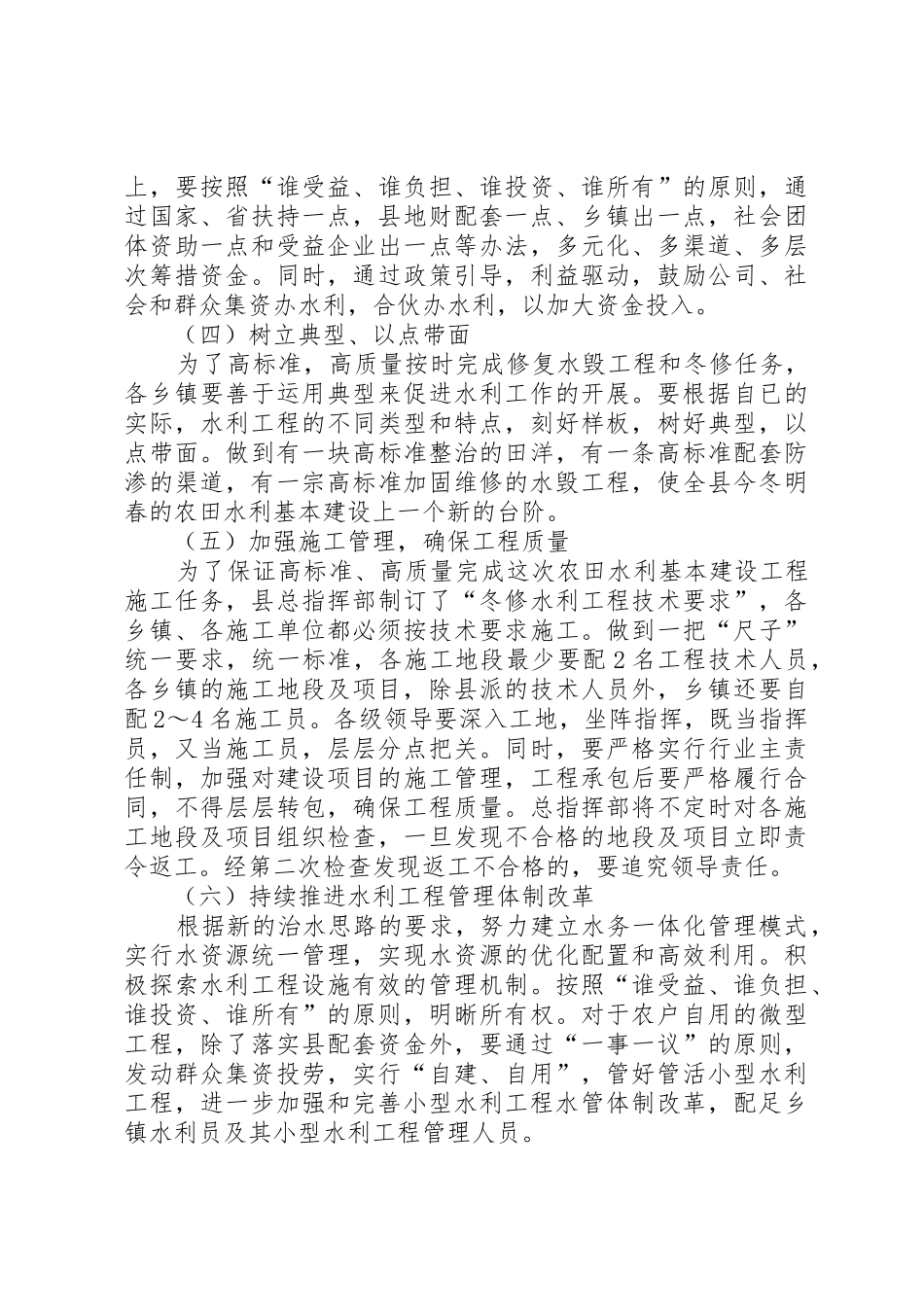

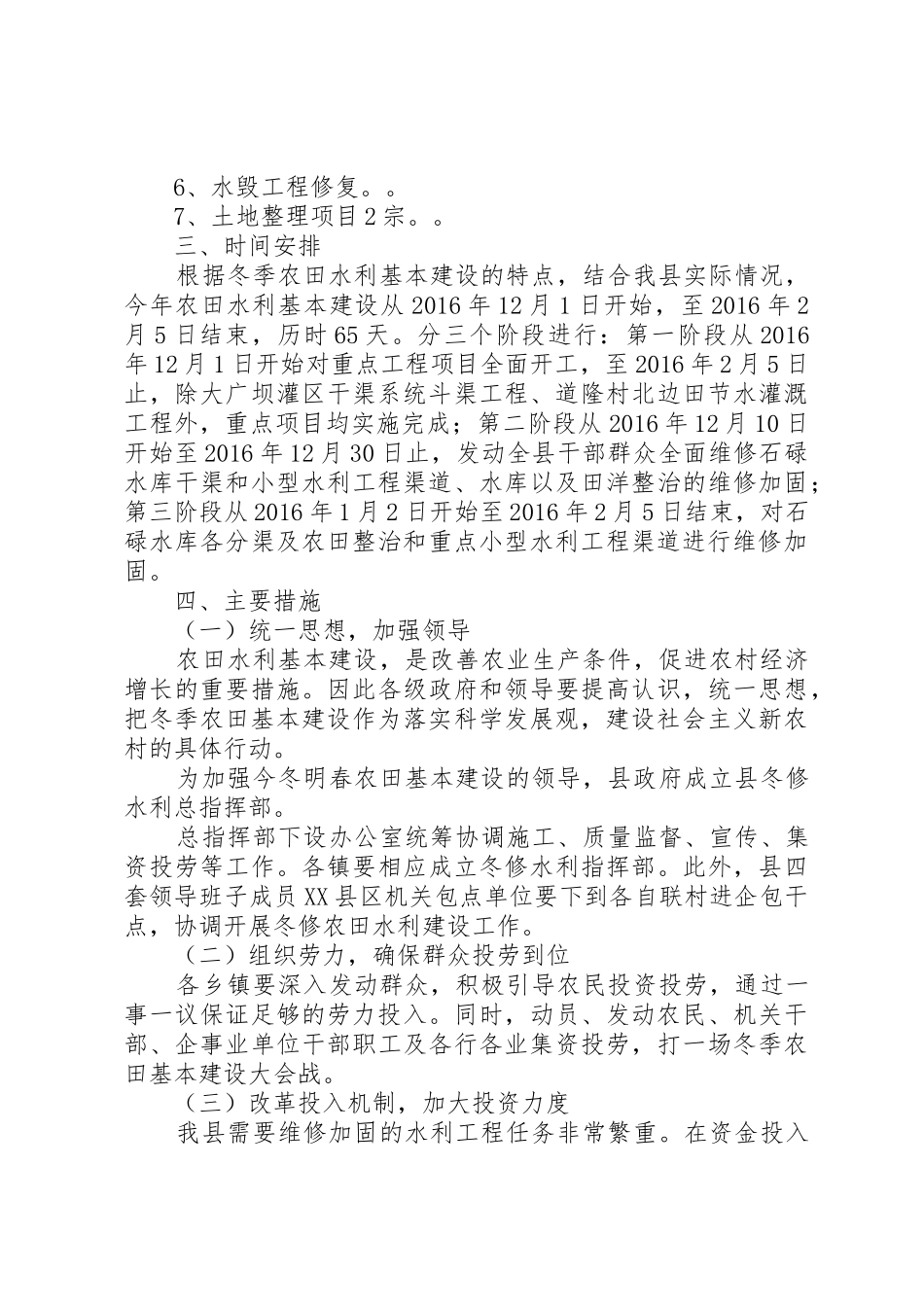

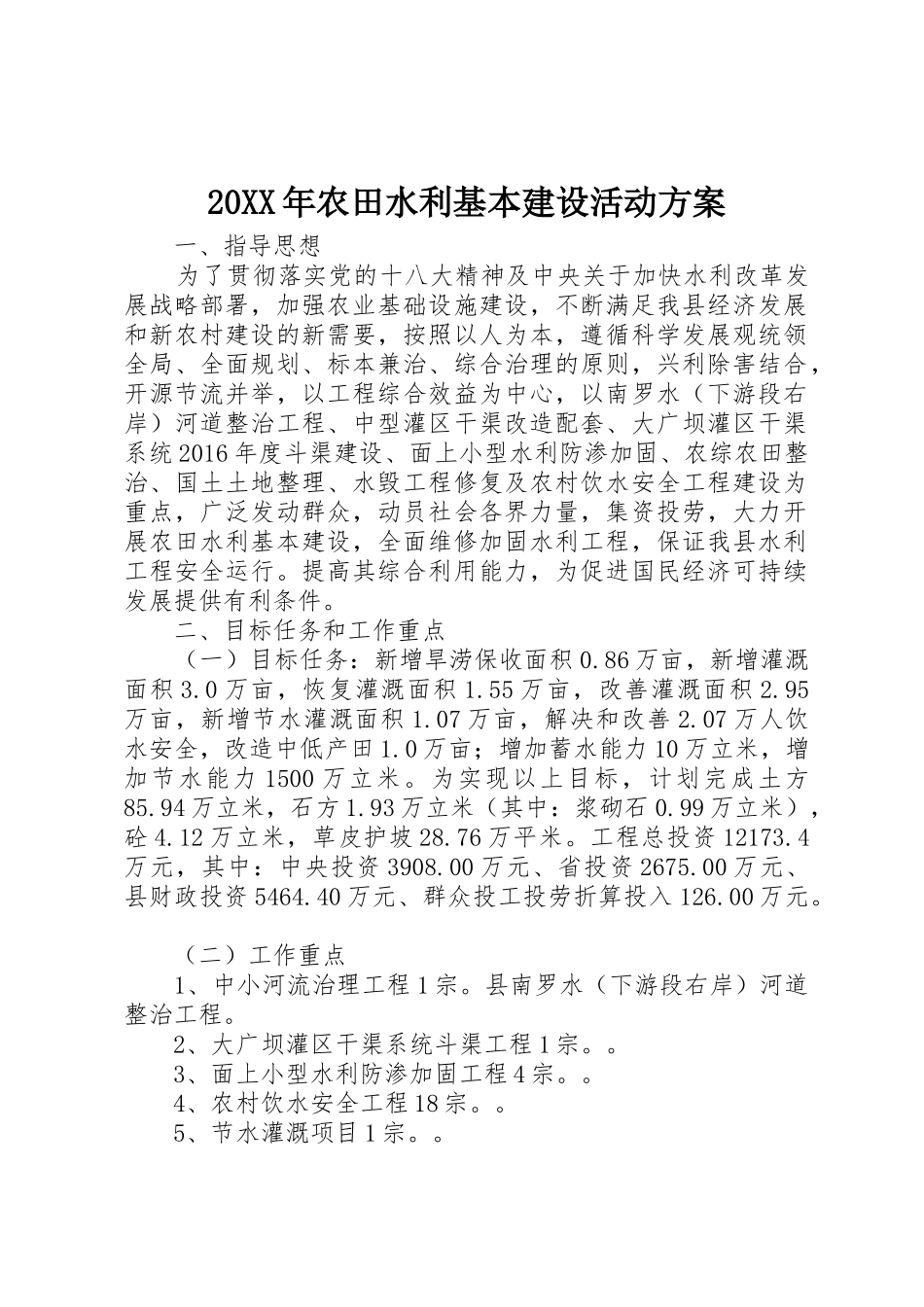

20XX 年农田水利基本建设活动方案 一、指导思想 为了贯彻落实党的十八大精神及中央关于加快水利改革发展战略部署,加强农业基础设施建设,不断满足我县经济发展和新农村建设的新需要,按照以人为本,遵循科学发展观统领全局、全面规划、标本兼治、综合治理的原则,兴利除害结合,开源节流并举,以工程综合效益为中心,以南罗水(下游段右岸)河道整治工程、中型灌区干渠改造配套、大广坝灌区干渠系统 2016 年度斗渠建设、面上小型水利防渗加固、农综农田整治、国土土地整理、水毁工程修复及农村饮水安全工程建设为重点,广泛发动群众,动员社会各界力量,集资投劳,大力开展农田水利基本建设,全面维修加固水利工程,保证我县水利工程安全运行。提高其综合利用能力,为促进国民经济可持续发展提供有利条件。 二、目标任务和工作重点 (一)目标任务:新增旱涝保收面积 0.86 万亩,新增灌溉面积 3.0 万亩,恢复灌溉面积 1.55 万亩,改善灌溉面积 2.95万亩,新增节水灌溉面积 1.07 万亩,解决和改善 2.07 万人饮水安全,改造中低产田 1.0 万亩;增加蓄水能力 10 万立米,增加节水能力 1500 万立米。为实现以上目标,计划完成土方85.94 万立米,石方 1.93 万立米(其中:浆砌石 0.99 万立米),砼 4.12 万立米,草皮护坡 28.76 万平米。工程总投资 12173.4万元,其中:中央投资 3908.00 万元、省投资 2675.00 万元、县财政投资 5464.40 万元、群众投工投劳折算投入 126.00 万元。 (二)工作重点 1、中小河流治理工程 1 宗。县南罗水(下游段右岸)河道整治工程。 2、大广坝灌区干渠系统斗渠工程 1 宗。。 3、面上小型水利防渗加固工程 4 宗。。 4、农村饮水安全工程 18 宗。。 5、节水灌溉项目 1 宗。。 6、水毁工程修复。。 7、土地整理项目 2 宗。。 三、时间安排 根据冬季农田水利基本建设的特点,结合我县实际情况,今年农田水利基本建设从 2016 年 12 月 1 日开始,至 2016 年 2月 5 日结束,历时 65 天。分三个阶段进行:第一阶段从 2016年 12 月 1 日开始对重点工程项目全面开工,至 2016 年 2 月 5 日止,除大广坝灌区干渠系统斗渠工程、道隆村北边田节水灌溉工程外,重点项目均实施完成;第二阶段从 2016 年 12 月 10 日开始至 2016 年 12 月 30 日止,发动全县干部群众全面维修石碌水库干渠和小型水利工程渠道、水库以及田洋整治的...
