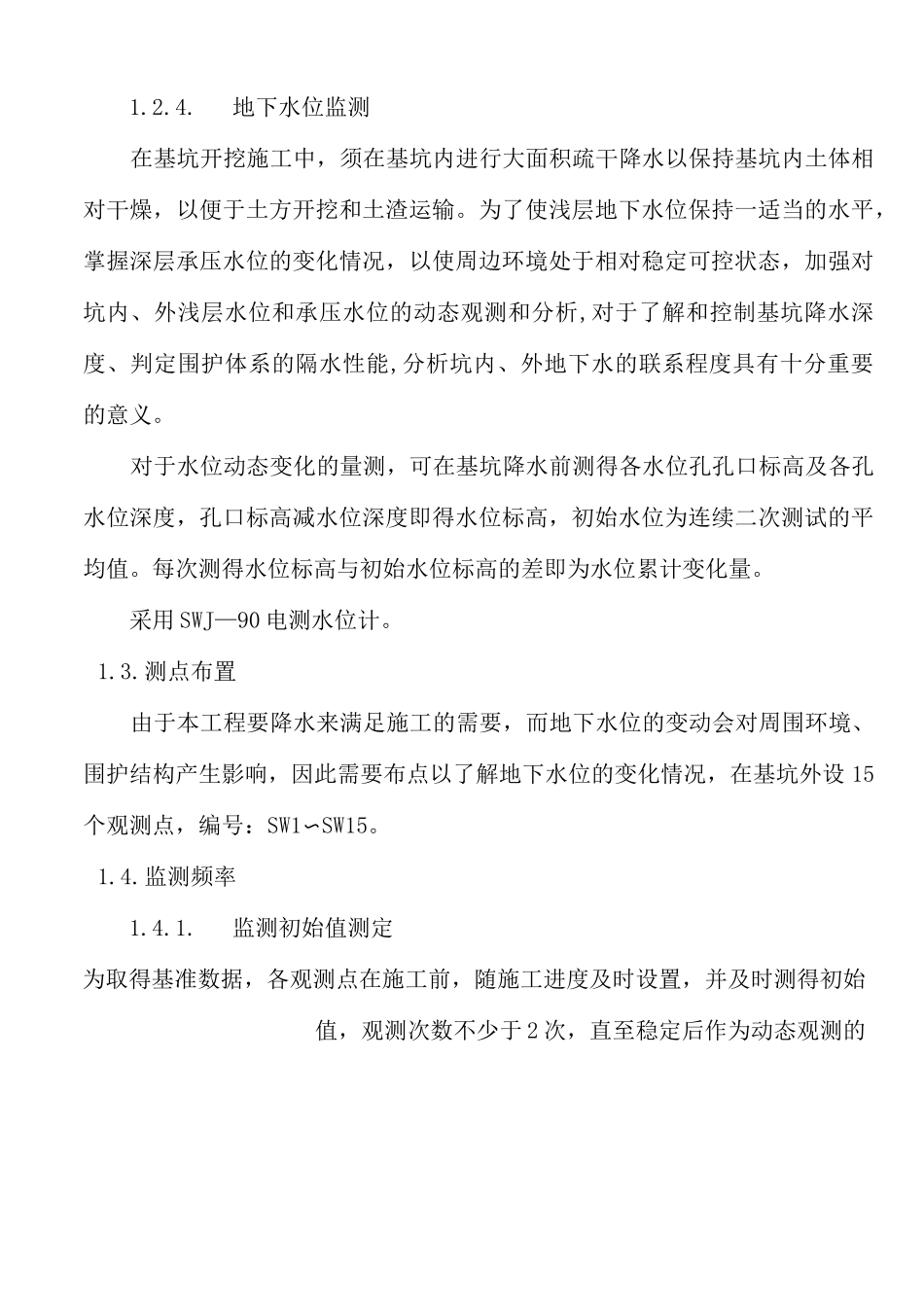

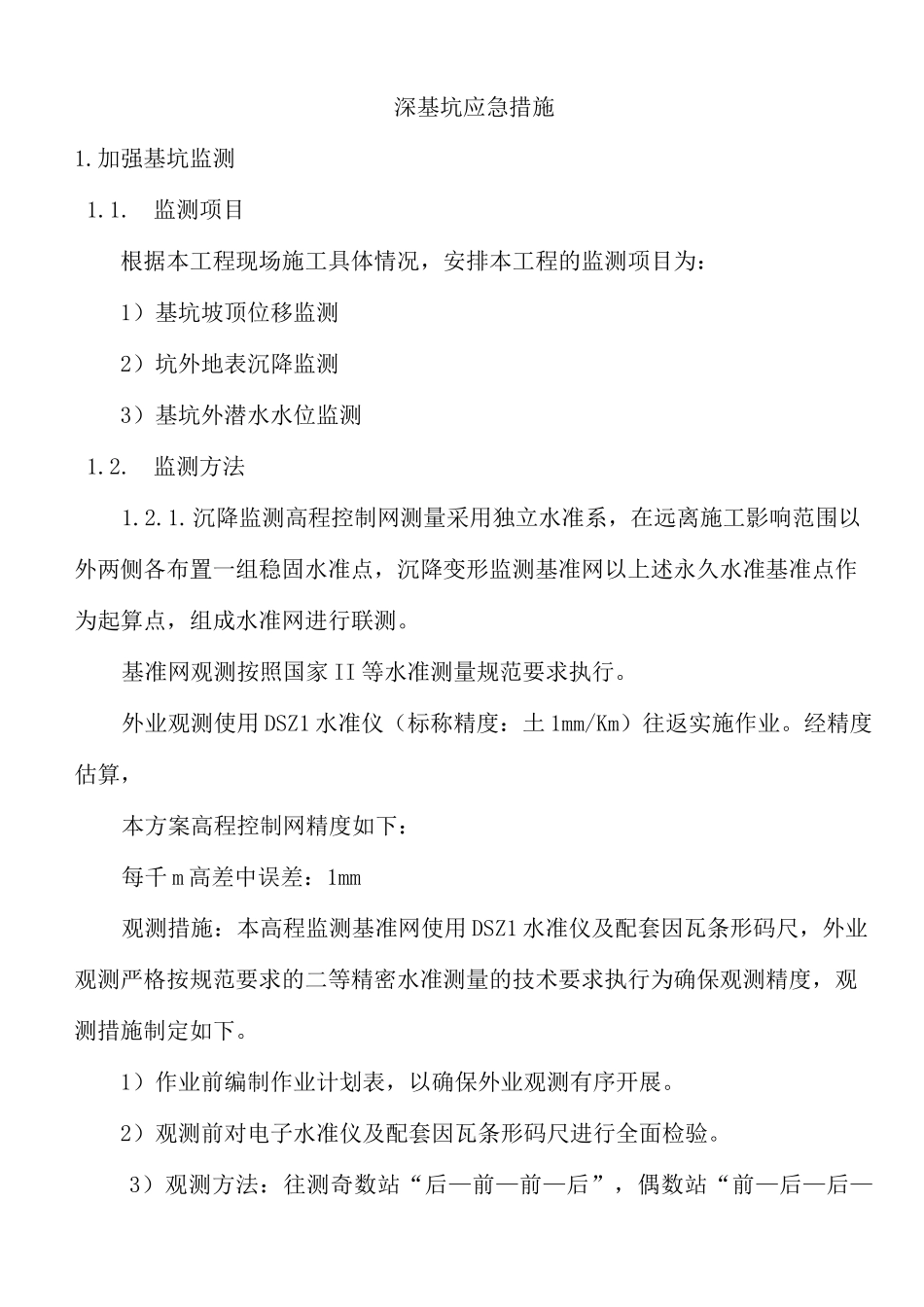

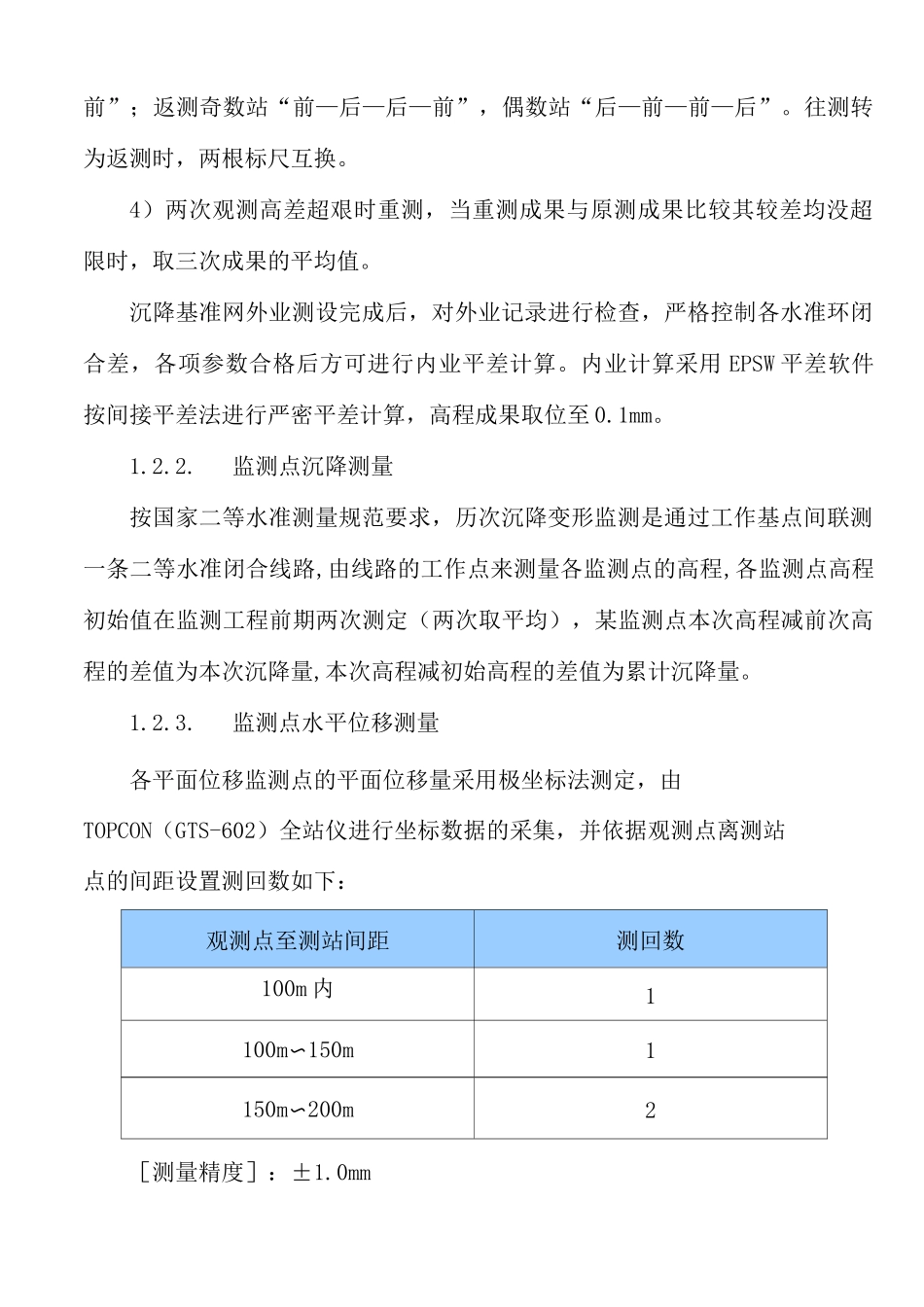

深基坑应急措施1.加强基坑监测1.1.监测项目根据本工程现场施工具体情况,安排本工程的监测项目为:1)基坑坡顶位移监测2)坑外地表沉降监测3)基坑外潜水水位监测1.2.监测方法1.2.1.沉降监测高程控制网测量采用独立水准系,在远离施工影响范围以外两侧各布置一组稳固水准点,沉降变形监测基准网以上述永久水准基准点作为起算点,组成水准网进行联测。基准网观测按照国家 II 等水准测量规范要求执行。外业观测使用 DSZ1 水准仪(标称精度:土 1mm/Km)往返实施作业。经精度估算,本方案高程控制网精度如下:每千 m 高差中误差:1mm观测措施:本高程监测基准网使用 DSZ1 水准仪及配套因瓦条形码尺,外业观测严格按规范要求的二等精密水准测量的技术要求执行为确保观测精度,观测措施制定如下。1)作业前编制作业计划表,以确保外业观测有序开展。2)观测前对电子水准仪及配套因瓦条形码尺进行全面检验。3)观测方法:往测奇数站“后—前—前—后”,偶数站“前—后—后—前”;返测奇数站“前—后—后—前”,偶数站“后—前—前—后”。往测转为返测时,两根标尺互换。4)两次观测高差超艰时重测,当重测成果与原测成果比较其较差均没超限时,取三次成果的平均值。沉降基准网外业测设完成后,对外业记录进行检查,严格控制各水准环闭合差,各项参数合格后方可进行内业平差计算。内业计算采用 EPSW 平差软件按间接平差法进行严密平差计算,高程成果取位至 0.1mm。1.2.2.监测点沉降测量按国家二等水准测量规范要求,历次沉降变形监测是通过工作基点间联测一条二等水准闭合线路,由线路的工作点来测量各监测点的高程,各监测点高程初始值在监测工程前期两次测定(两次取平均),某监测点本次高程减前次高程的差值为本次沉降量,本次高程减初始高程的差值为累计沉降量。1.2.3.监测点水平位移测量各平面位移监测点的平面位移量采用极坐标法测定,由TOPCON(GTS-602)全站仪进行坐标数据的采集,并依据观测点离测站点的间距设置测回数如下:观测点至测站间距测回数100m 内1100m〜150m1150m〜200m2[测量精度]:±1.0mm1.2.4.地下水位监测在基坑开挖施工中,须在基坑内进行大面积疏干降水以保持基坑内土体相对干燥,以便于土方开挖和土渣运输。为了使浅层地下水位保持一适当的水平,掌握深层承压水位的变化情况,以使周边环境处于相对稳定可控状态,加强对坑内、外浅层水位和承压水位的动态观测和分析,对于了解和控制基坑降水深度、判定围护体系...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

深基坑应急措施

wxg+ 关注
实名认证
内容提供者

该用户很懒,什么也没介绍

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
